附录A 工程质量检查表(填写范例)表A-1 设备进场检查记录工程名称分部(单位)工程天面新风主机系统设备名称新风室外机(甲供)型号、规格GMV—Pdm225WNaX系统编号装箱单号设备检查1

设备外观技术文件检查1

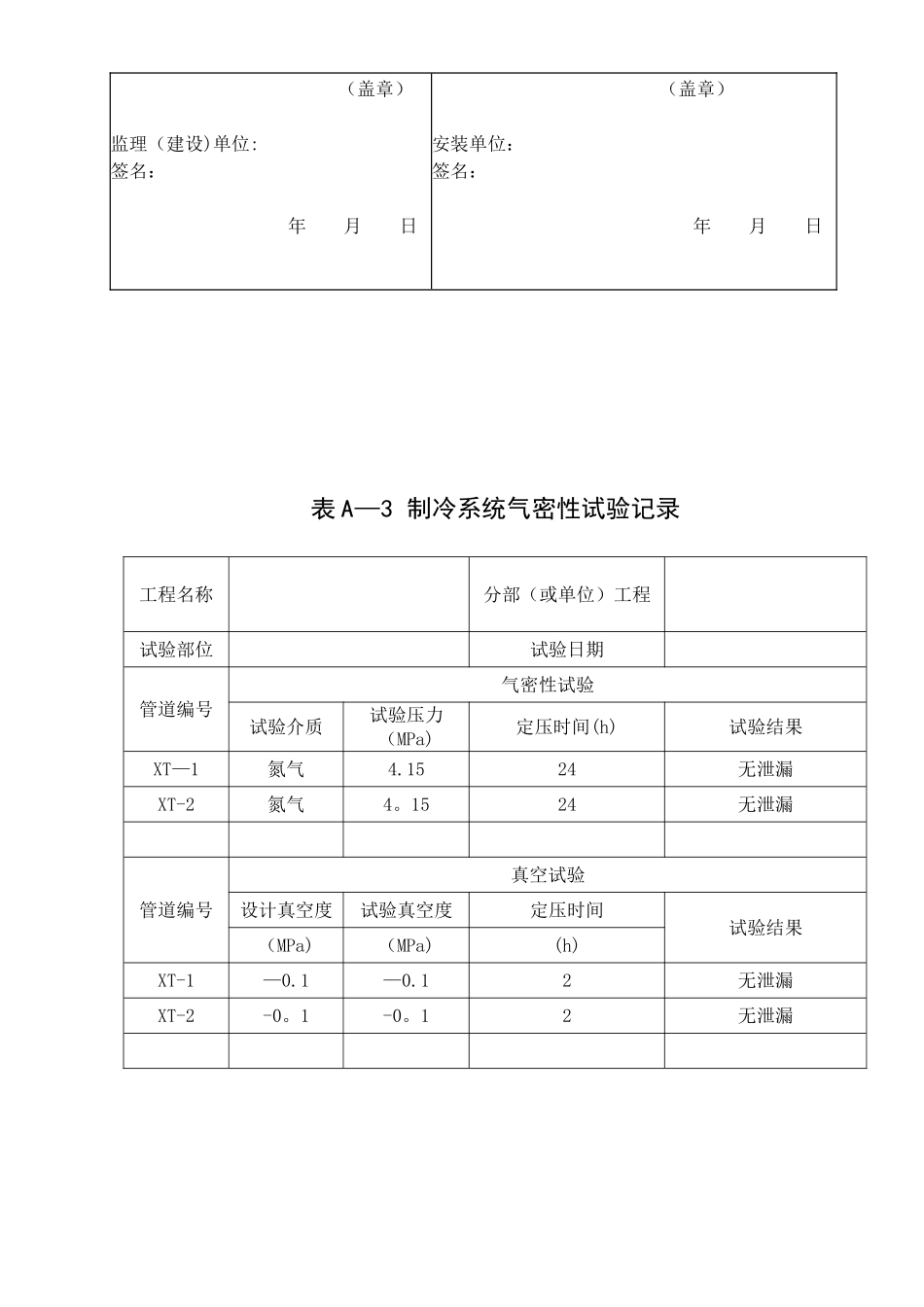

其他1张存在问题及处理意见(盖章)监理(建设)单位:签名:年 月 日(盖章)安装单位:签名:年月日表A—2 隐蔽工程验收记录工程名称工程地点隐蔽工程内容序号名 称安装部位/检查结果安装质量检查结果备 注1室内机安装符合法律规范要求要收合格2室外机安装//3制冷剂管道的施工符合法律规范要求要收合格4制冷剂的充注与方法符合法律规范要求要收合格5空调水系统管道符合法律规范要求要收合格6风管的安装//7绝热符合法律规范要求要收合格8电气系统安装符合法律规范要求要收合格验收意见验收人员(签名):(盖章)监理(建设)单位:签名:年 月 日(盖章)安装单位:签名:年 月 日表 A—3 制冷系统气密性试验记录工程名称分部(或单位)工程试验部位试验日期管道编号气密性试验试验介质试验压力(MPa)定压时间(h)试验结果XT—1氮气4
1524无泄漏XT-2氮气4
1524无泄漏管道编号真空试验设计真空度试验真空度定压时间试验结果(MPa)(MPa)(h)XT-1—0
12无泄漏XT-2-0
12无泄漏验收意见(盖章)监理(建设)单位:签名: 年 月 日(盖章)安装单位:签名: 年 月 日表 A-4 室外机组试运转测试数据项目名称:地址: 电话:供货商: 电话:安装单位: 负责人:调试单位: 负责人:系统追加制冷剂量: 60kg 制冷剂名称:R410A调试状态: ☑制冷 □制热室外机组型号:单位开机前30min60min90min备注安装位置和编号:室外环境温度℃33333333排气温度(变频)℃/738692油温度(变频)℃/404545高压MPa/2
