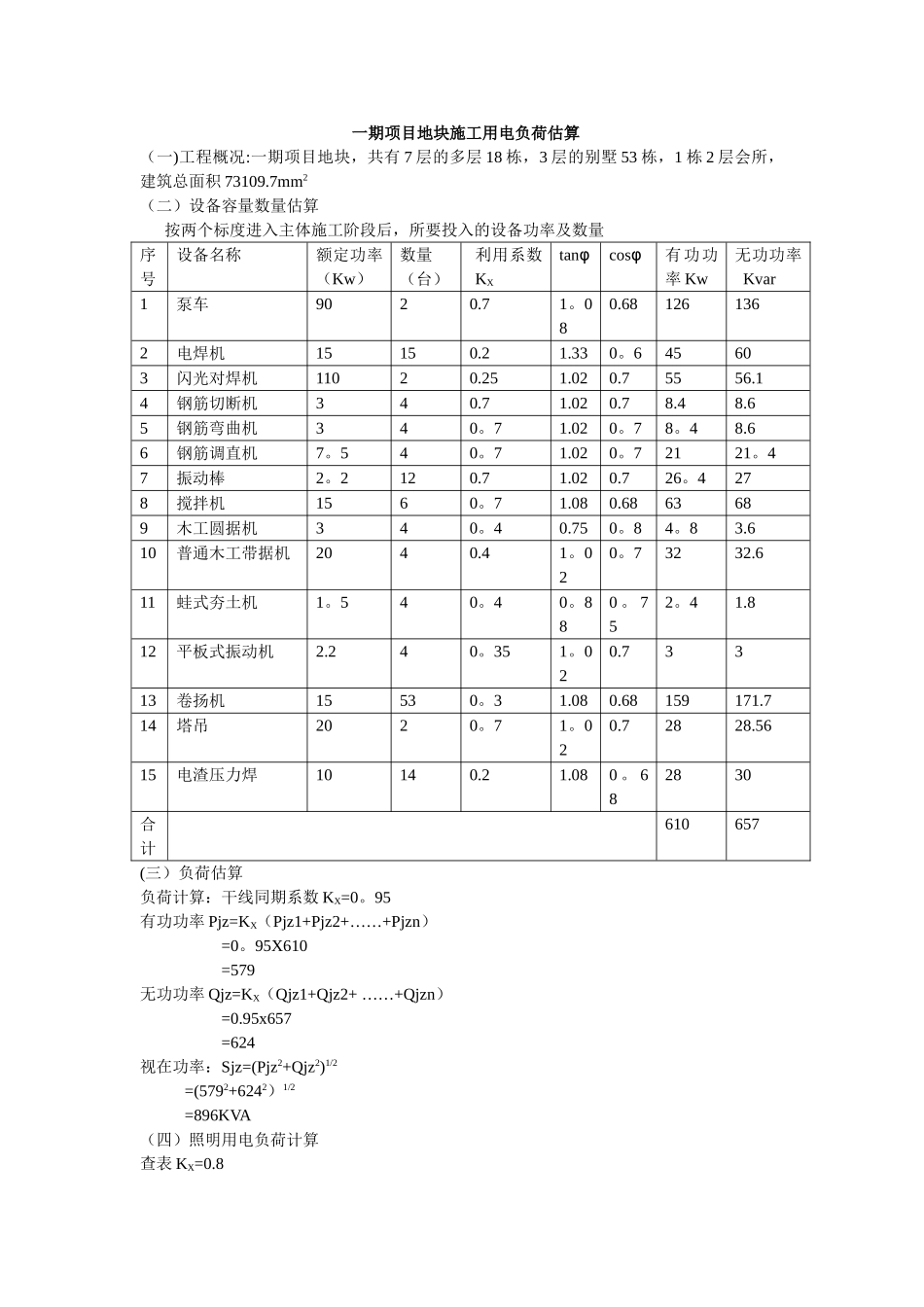

一期项目地块施工用电负荷估算(一)工程概况:一期项目地块,共有 7 层的多层 18 栋,3 层的别墅 53 栋,1 栋 2 层会所,建筑总面积 73109
7mm2(二)设备容量数量估算按两个标度进入主体施工阶段后,所要投入的设备功率及数量序号设备名称额定功率(Kw)数量(台)利用系数KXtanφcosφ有功功率 Kw无功功率Kvar1泵车9020
681261362电焊机15150
645 603闪光对焊机11020
14钢筋切断机340
65钢筋弯曲机340
66钢筋调直机7
47振动棒2
4278搅拌机1560
6863689木工圆据机340
610普通木工带据机2040
611蛙式夯土机1
812平板式振动机2
73313卷扬机15530
68159 171
7 14塔吊2020
5615电渣压力焊10140
682830合计610657(三)负荷估算负荷计算:干线同期系数 KX=0
95有功功率 Pjz=KX(Pjz1+Pjz2+……+Pjzn)=0
95X610=579无功功率 Qjz=KX(Qjz1+Qjz2+ ……+Qjzn)=0
95x657=624视在功率:Sjz=(Pjz2+Qjz2)1/2 =(5792+6242)1/2 =896KVA (四)照明用电负荷计算查表 KX=0

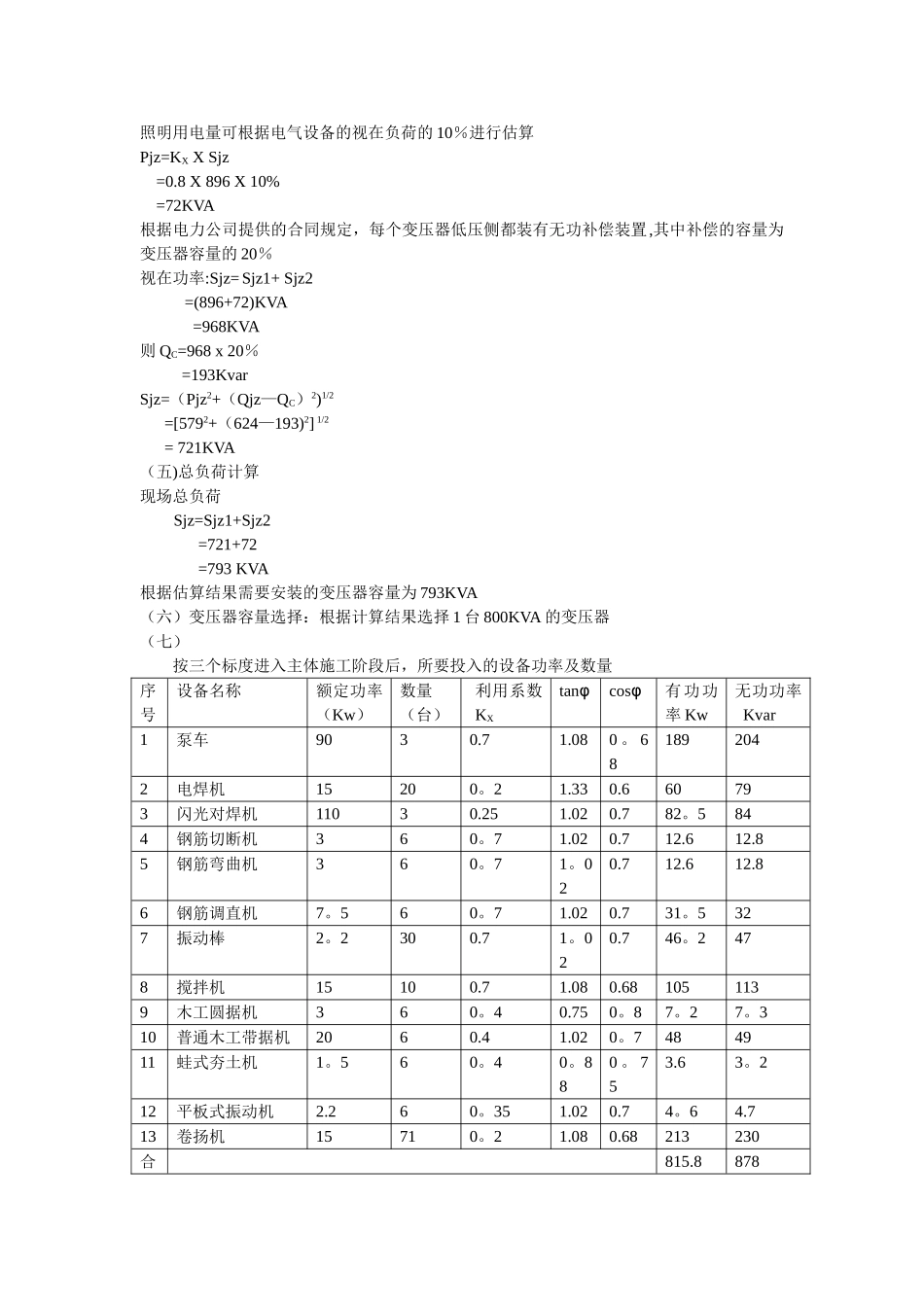

8照明用电量可根据电气设备的视在负荷的 10%进行估算Pjz=KX X Sjz=0

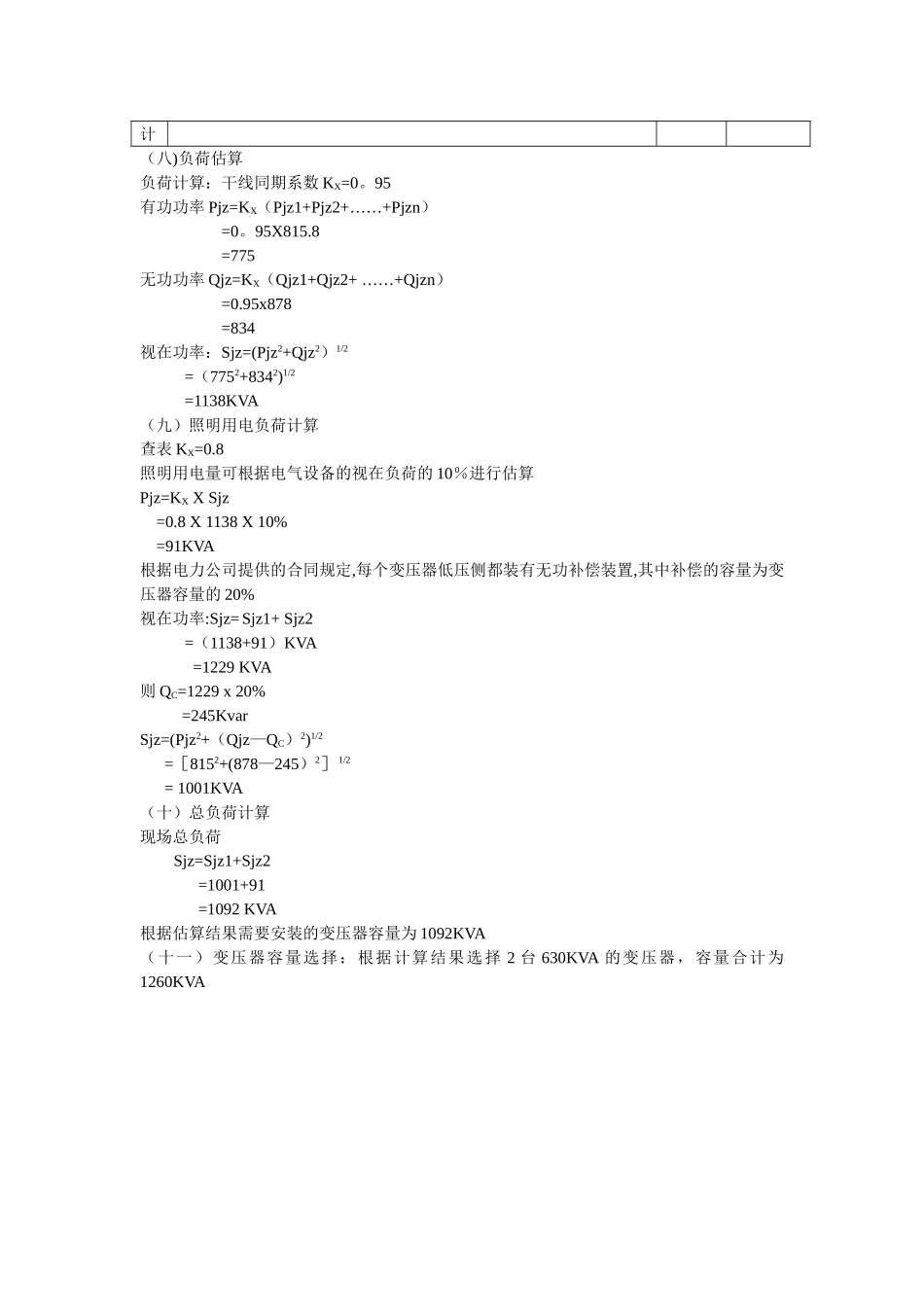

8 X 896 X 10% =72KV
