上、下游围堰变形监测方案

上、下游围堰变形监测方案_第1页
1/3
上、下游围堰变形监测方案_第2页
2/3
上、下游围堰变形监测方案_第3页
3/3

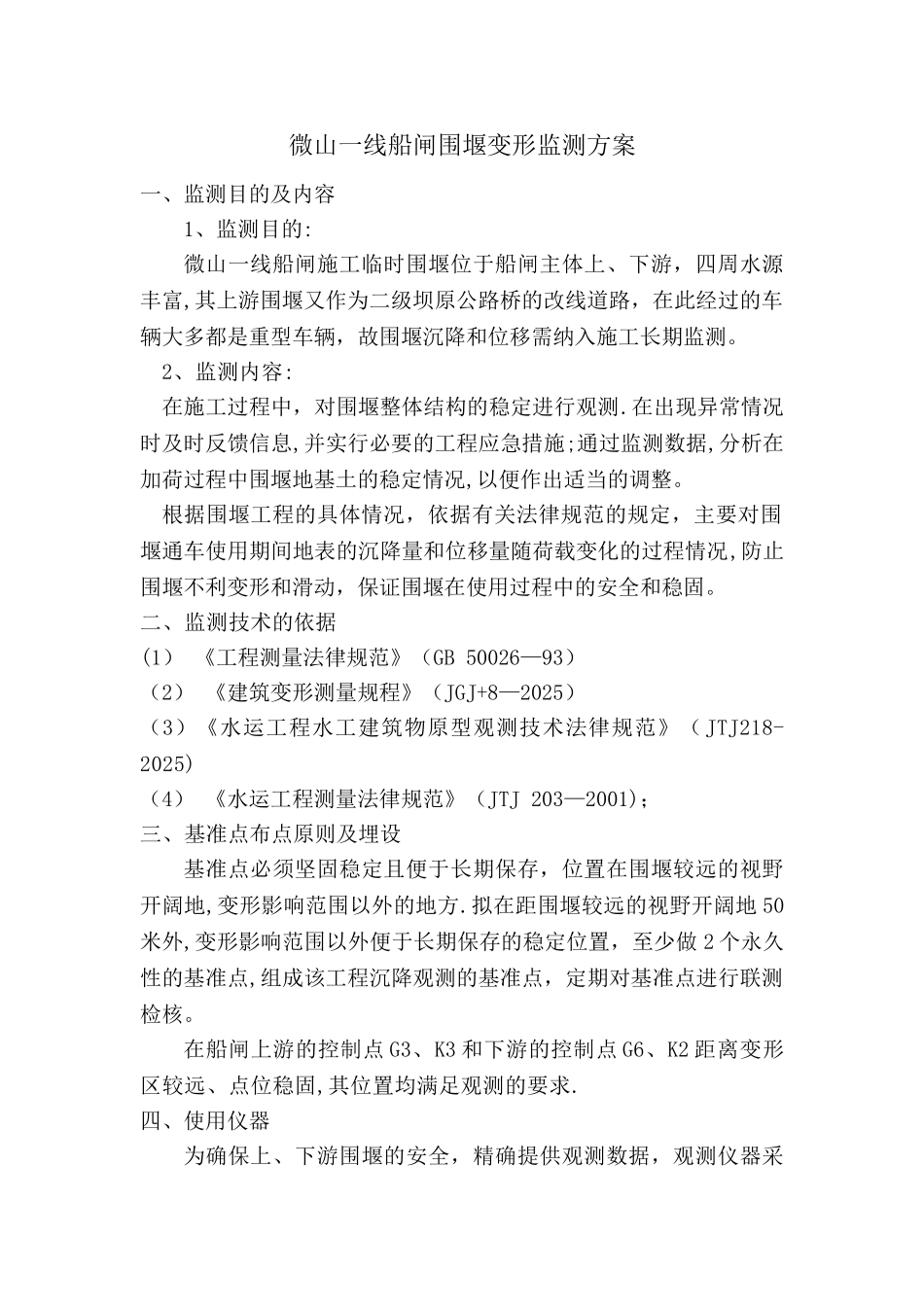

微山一线船闸围堰变形监测方案一、监测目的及内容1、监测目的:微山一线船闸施工临时围堰位于船闸主体上、下游,四周水源丰富,其上游围堰又作为二级坝原公路桥的改线道路,在此经过的车辆大多都是重型车辆,故围堰沉降和位移需纳入施工长期监测。2、监测内容:在施工过程中,对围堰整体结构的稳定进行观测.在出现异常情况时及时反馈信息,并实行必要的工程应急措施;通过监测数据,分析在加荷过程中围堰地基土的稳定情况,以便作出适当的调整。根据围堰工程的具体情况,依据有关法律规范的规定,主要对围堰通车使用期间地表的沉降量和位移量随荷载变化的过程情况,防止围堰不利变形和滑动,保证围堰在使用过程中的安全和稳固。 二、监测技术的依据(1) 《工程测量法律规范》(GB 50026—93)(2) 《建筑变形测量规程》(JGJ+8—2025)(3)《水运工程水工建筑物原型观测技术法律规范》( JTJ218-2025)(4) 《水运工程测量法律规范》(JTJ 203—2001);三、基准点布点原则及埋设基准点必须坚固稳定且便于长期保存,位置在围堰较远的视野开阔地,变形影响范围以外的地方.拟在距围堰较远的视野开阔地 50米外,变形影响范围以外便于长期保存的稳定位置,至少做 2 个永久性的基准点,组成该工程沉降观测的基准点,定期对基准点进行联测检核。在船闸上游的控制点 G3、K3 和下游的控制点 G6、K2 距离变形区较远、点位稳固,其位置均满足观测的要求.四、使用仪器为确保上、下游围堰的安全,精确提供观测数据,观测仪器采纳全站仪(型号索佳 SET250X)和苏一光水准仪。五、沉降观测点埋设及观测方法围堰施工过程中,在根据围堰的长度,上游围堰分为四个断面,每个断面分别在堰顶、堰脚处埋设四个沉降、位移观测点。根据施工要求,定期对所埋设的观测点进行观测,进行沉降观测过程中,须注意的几个问题: (1)每次观测应遵守“四固定”原则,即:观测所用仪器及水准标尺固定;观测人员固定;观测路线固定;观测环境和条件基本相同。 (2)水准仪i角是一个变化值,每次作业前,对i角进行检查,若发现i角大于10秒,应及时进行检验校正。 (3)布设观测路线时,前后视距不超过 60 m,前后视距差不超过 1.0 m,以控制i角的误差影响,同时提高观测时的清楚度。 (4)观测时间及环境:不在日出前后1小时、中午时分进行观测,更不能在大风或有雾的情况下进行观测。 (5)为保证水准尺气泡稳定居中,自制一些简单的水准尺辅助标杆,以使扶尺员快速...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

上、下游围堰变形监测方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
