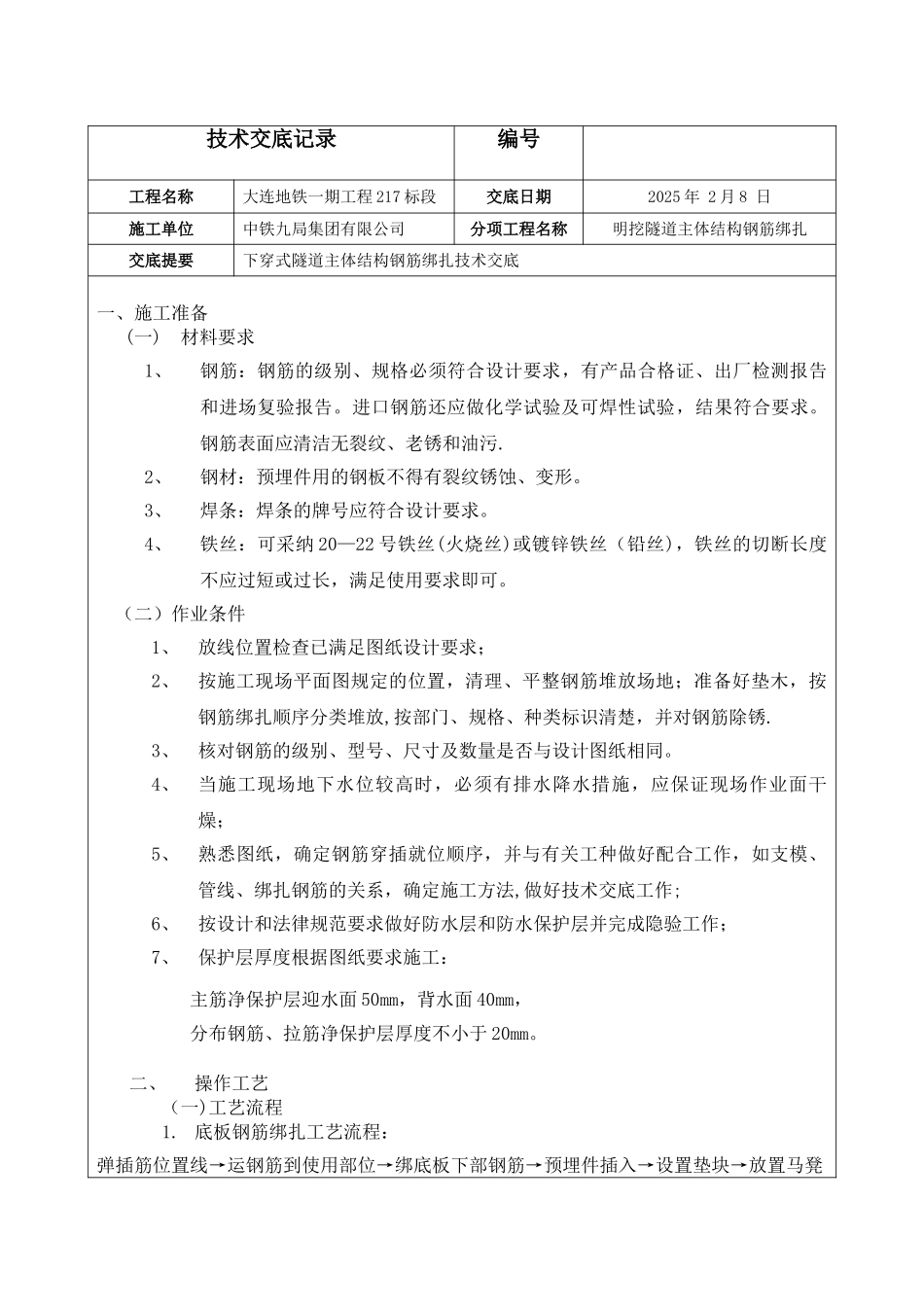

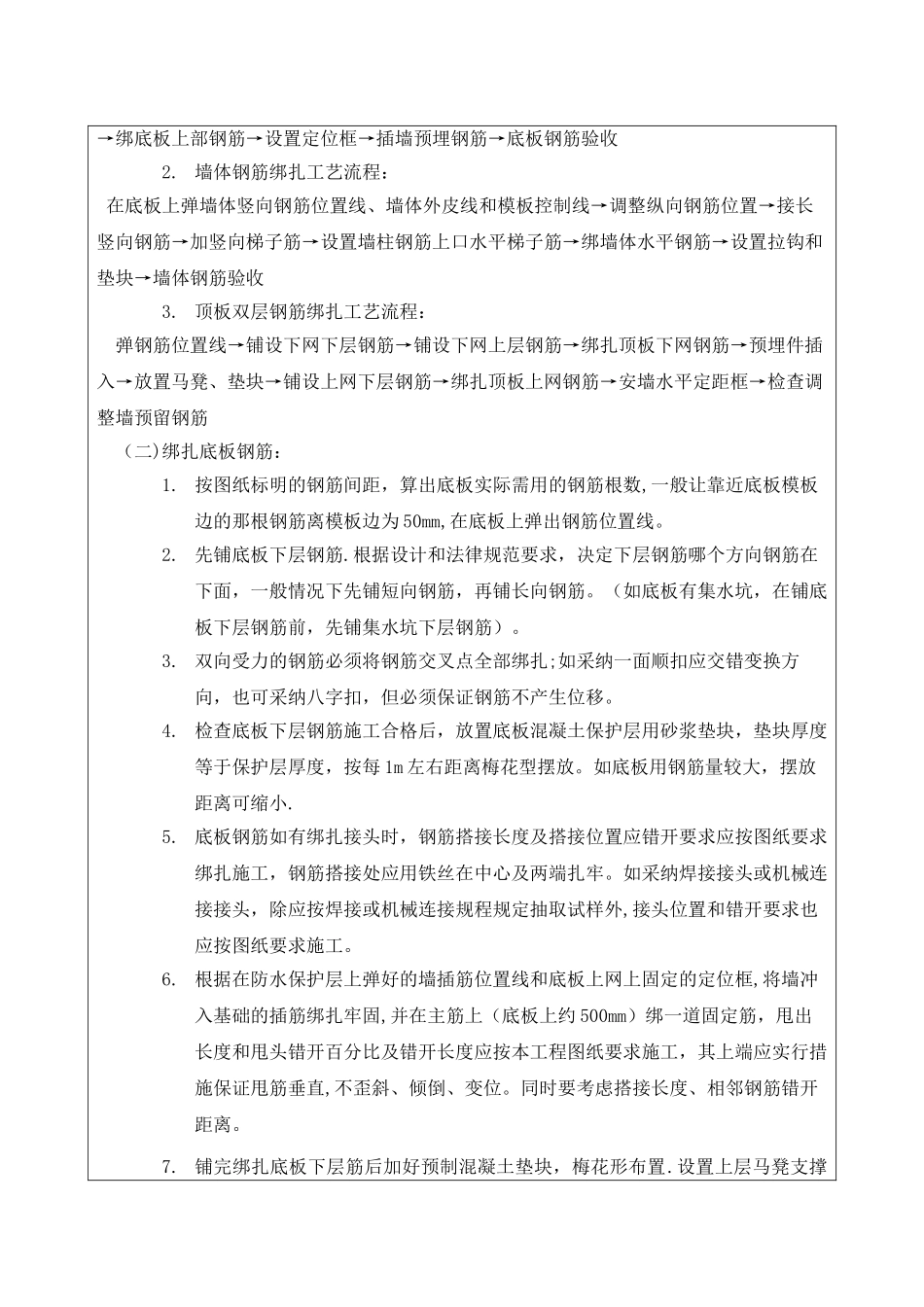

技术交底记录编号工程名称大连地铁一期工程 217 标段交底日期2025 年 2 月 8 日 施工单位中铁九局集团有限公司分项工程名称明挖隧道主体结构钢筋绑扎交底提要下穿式隧道主体结构钢筋绑扎技术交底 一、施工准备(一)材料要求1、钢筋:钢筋的级别、规格必须符合设计要求,有产品合格证、出厂检测报告和进场复验报告。进口钢筋还应做化学试验及可焊性试验,结果符合要求。钢筋表面应清洁无裂纹、老锈和油污.2、钢材:预埋件用的钢板不得有裂纹锈蚀、变形。3、焊条:焊条的牌号应符合设计要求。4、铁丝:可采纳 20—22 号铁丝(火烧丝)或镀锌铁丝(铅丝),铁丝的切断长度不应过短或过长,满足使用要求即可。 (二)作业条件1、放线位置检查已满足图纸设计要求;2、按施工现场平面图规定的位置,清理、平整钢筋堆放场地;准备好垫木,按钢筋绑扎顺序分类堆放,按部门、规格、种类标识清楚,并对钢筋除锈.3、核对钢筋的级别、型号、尺寸及数量是否与设计图纸相同。4、当施工现场地下水位较高时,必须有排水降水措施,应保证现场作业面干燥;5、熟悉图纸,确定钢筋穿插就位顺序,并与有关工种做好配合工作,如支模、管线、绑扎钢筋的关系,确定施工方法,做好技术交底工作;6、按设计和法律规范要求做好防水层和防水保护层并完成隐验工作;7、保护层厚度根据图纸要求施工:主筋净保护层迎水面 50mm,背水面 40mm,分布钢筋、拉筋净保护层厚度不小于 20mm。二、操作工艺(一)工艺流程1. 底板钢筋绑扎工艺流程:弹插筋位置线→运钢筋到使用部位→绑底板下部钢筋→预埋件插入→设置垫块→放置马凳→绑底板上部钢筋→设置定位框→插墙预埋钢筋→底板钢筋验收2. 墙体钢筋绑扎工艺流程:在底板上弹墙体竖向钢筋位置线、墙体外皮线和模板控制线→调整纵向钢筋位置→接长竖向钢筋→加竖向梯子筋→设置墙柱钢筋上口水平梯子筋→绑墙体水平钢筋→设置拉钩和垫块→墙体钢筋验收3. 顶板双层钢筋绑扎工艺流程: 弹钢筋位置线→铺设下网下层钢筋→铺设下网上层钢筋→绑扎顶板下网钢筋→预埋件插入→放置马凳、垫块→铺设上网下层钢筋→绑扎顶板上网钢筋→安墙水平定距框→检查调整墙预留钢筋 (二)绑扎底板钢筋:1. 按图纸标明的钢筋间距,算出底板实际需用的钢筋根数,一般让靠近底板模板边的那根钢筋离模板边为 50mm,在底板上弹出钢筋位置线。2. 先铺底板下层钢筋.根据设计和法律规范要求,决定下层钢筋哪个方向钢筋在下面,一般情况下先铺短向钢筋,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

下穿式隧道钢筋绑扎技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
