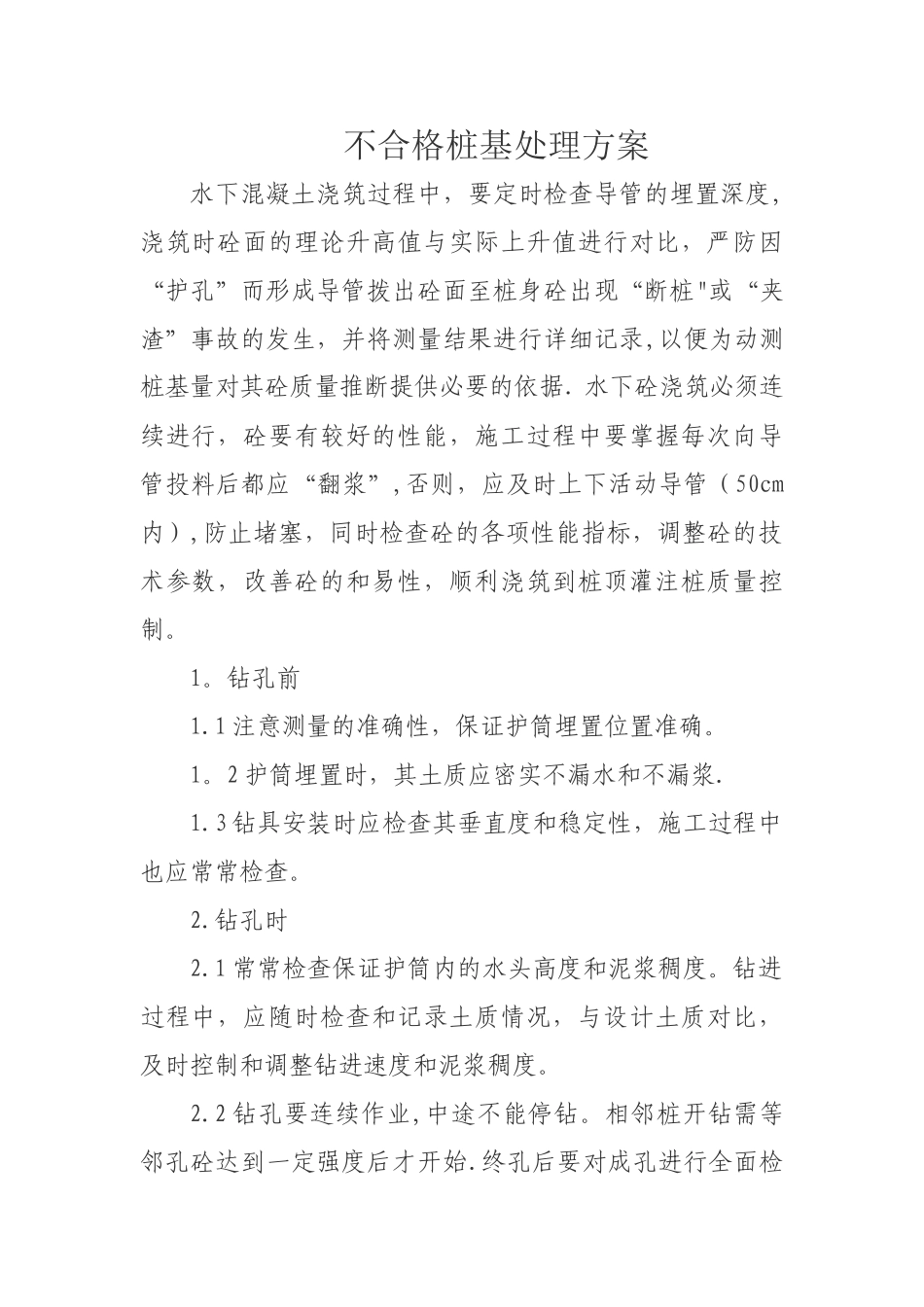

不合格桩基处理方案水下混凝土浇筑过程中,要定时检查导管的埋置深度,浇筑时砼面的理论升高值与实际上升值进行对比,严防因“护孔”而形成导管拨出砼面至桩身砼出现“断桩"或“夹渣”事故的发生,并将测量结果进行详细记录,以便为动测桩基量对其砼质量推断提供必要的依据
水下砼浇筑必须连续进行,砼要有较好的性能,施工过程中要掌握每次向导管投料后都应“翻浆”,否则,应及时上下活动导管(50cm内),防止堵塞,同时检查砼的各项性能指标,调整砼的技术参数,改善砼的和易性,顺利浇筑到桩顶灌注桩质量控制

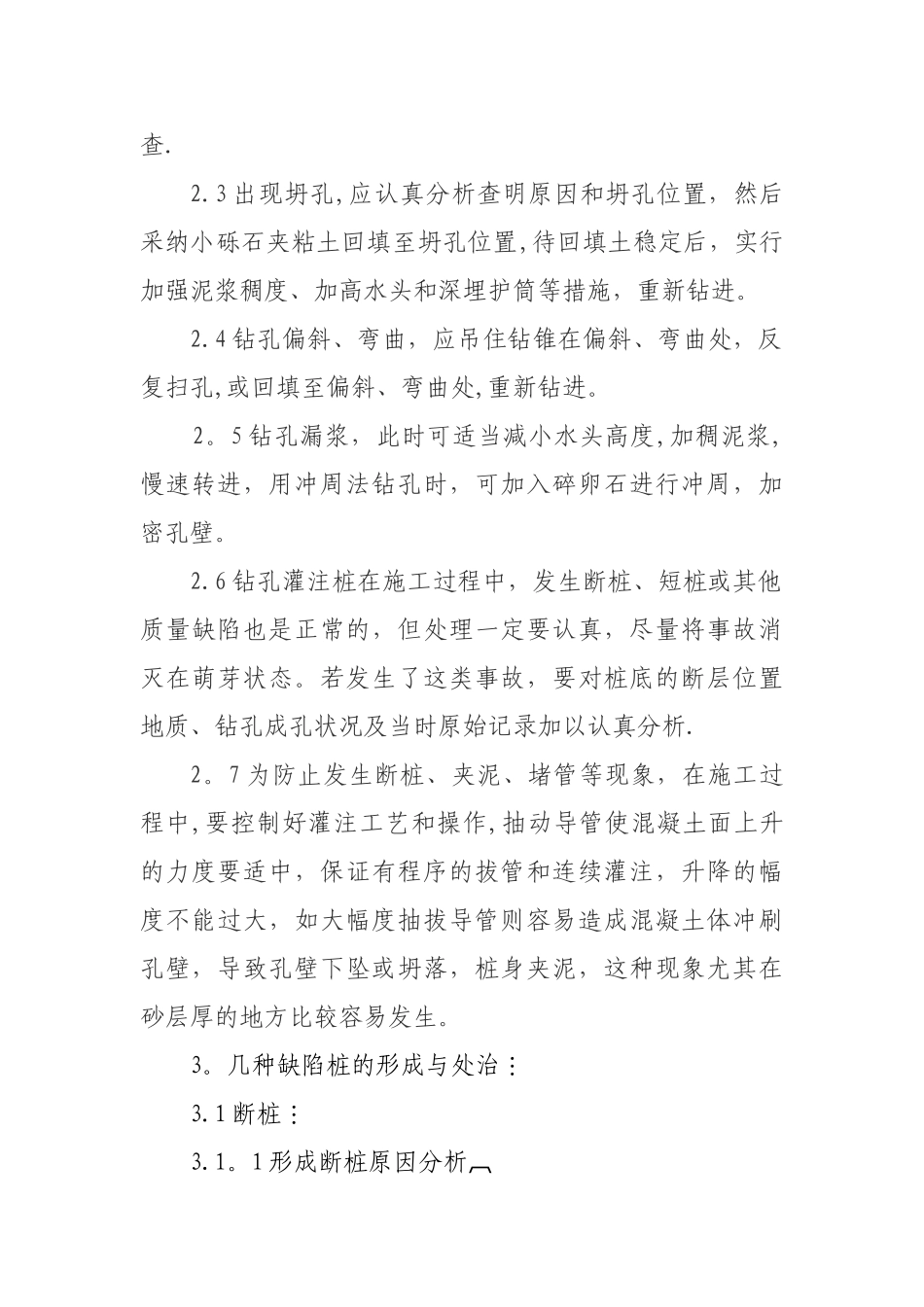

1 注意测量的准确性,保证护筒埋置位置准确
2 护筒埋置时,其土质应密实不漏水和不漏浆
3 钻具安装时应检查其垂直度和稳定性,施工过程中也应常常检查
1 常常检查保证护筒内的水头高度和泥浆稠度
钻进过程中,应随时检查和记录土质情况,与设计土质对比,及时控制和调整钻进速度和泥浆稠度
2 钻孔要连续作业,中途不能停钻
相邻桩开钻需等邻孔砼达到一定强度后才开始
终孔后要对成孔进行全面检查
3 出现坍孔,应认真分析查明原因和坍孔位置,然后采纳小砾石夹粘土回填至坍孔位置,待回填土稳定后,实行加强泥浆稠度、加高水头和深埋护筒等措施,重新钻进
4 钻孔偏斜、弯曲,应吊住钻锥在偏斜、弯曲处,反复扫孔,或回填至偏斜、弯曲处,重新钻进
5 钻孔漏浆,此时可适当减小水头高度,加稠泥浆,慢速转进,用冲周法钻孔时,可加入碎卵石进行冲周,加密孔壁

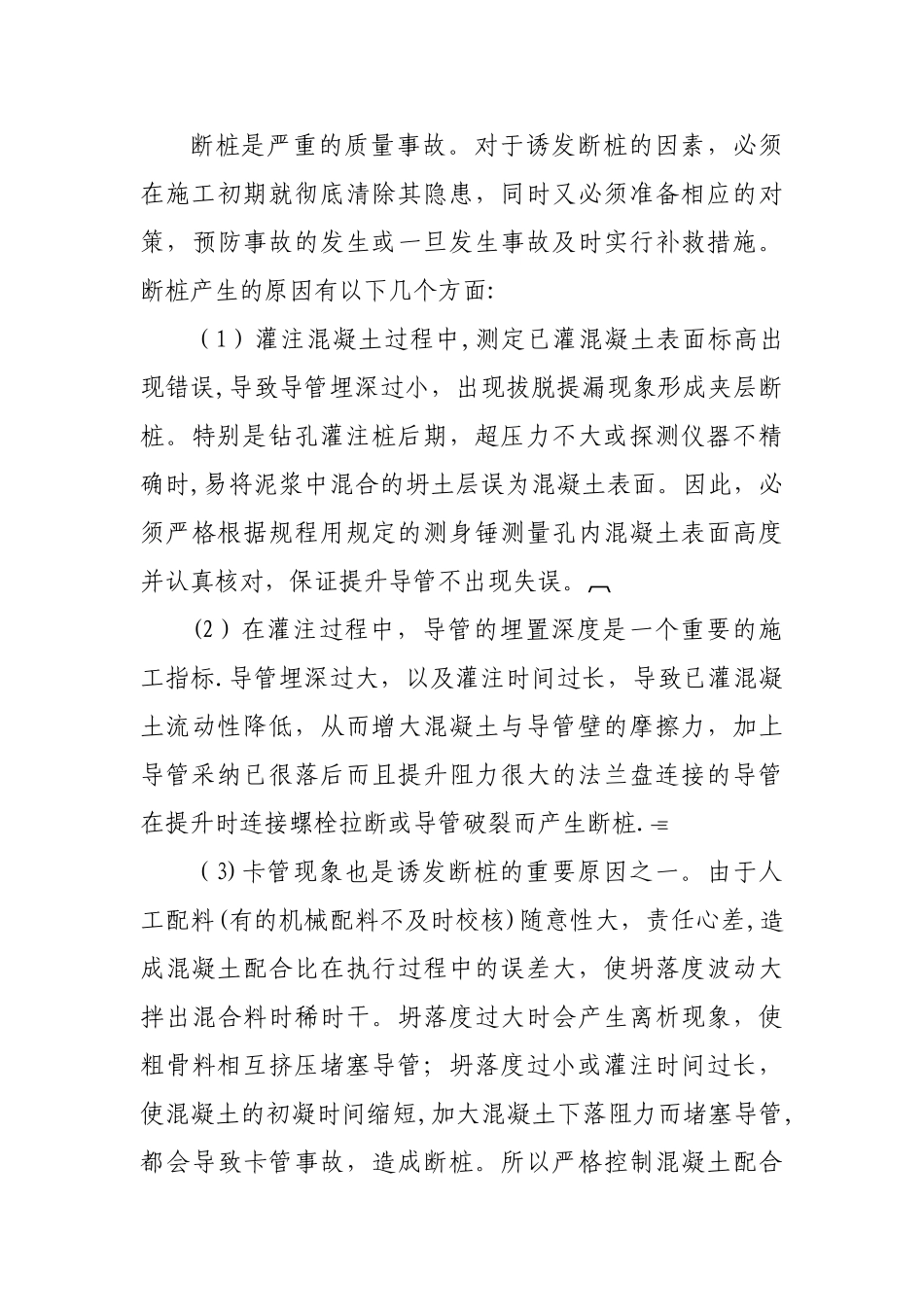

6 钻孔灌注桩在施工过程中,发生断桩、短桩或其他质量缺陷也是正常的,但处理一定要认真,尽量将事故消灭在萌芽状态
若发生了这类事故,要对桩底的断层位置地质、钻孔成孔状况及当时原始记录加以认真分析
7 为防止发生断桩、夹泥、堵管等现象,在施工过程中,要控制好灌注工艺和操作,抽动导管使混凝土面上升的力度要适中,保证有程序的拔
