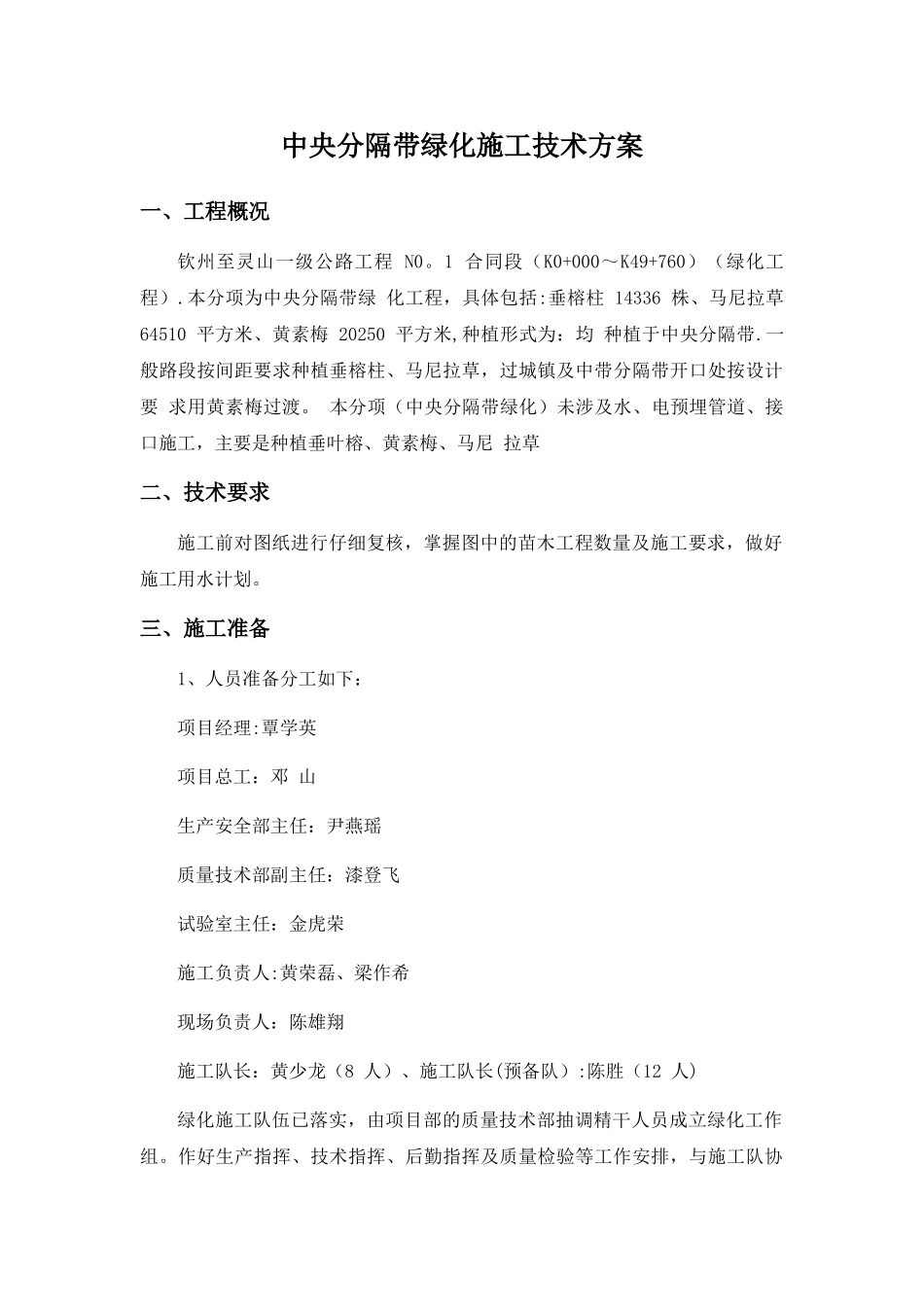

中央分隔带绿化施工技术方案一、工程概况 钦州至灵山一级公路工程 N0
1 合同段(K0+000~K49+760)(绿化工程)
本分项为中央分隔带绿 化工程,具体包括:垂榕柱 14336 株、马尼拉草 64510 平方米、黄素梅 20250 平方米,种植形式为:均 种植于中央分隔带
一般路段按间距要求种植垂榕柱、马尼拉草,过城镇及中带分隔带开口处按设计要 求用黄素梅过渡
本分项(中央分隔带绿化)未涉及水、电预埋管道、接口施工,主要是种植垂叶榕、黄素梅、马尼 拉草二、技术要求 施工前对图纸进行仔细复核,掌握图中的苗木工程数量及施工要求,做好施工用水计划

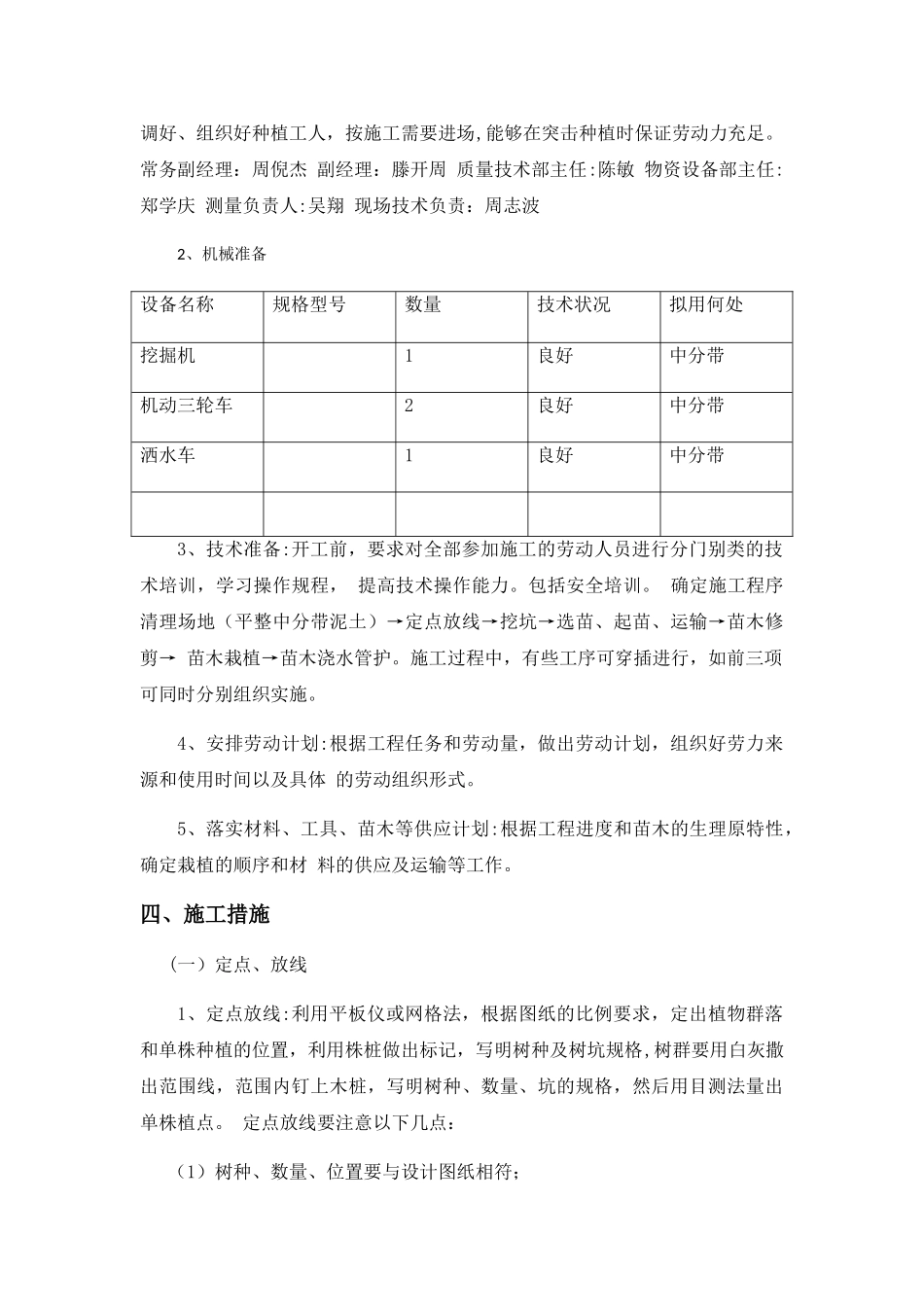

三、施工准备1、人员准备分工如下: 项目经理:覃学英 项目总工:邓 山 生产安全部主任:尹燕瑶 质量技术部副主任:漆登飞 试验室主任:金虎荣 施工负责人:黄荣磊、梁作希 现场负责人:陈雄翔 施工队长:黄少龙(8 人)、施工队长(预备队):陈胜(12 人) 绿化施工队伍已落实,由项目部的质量技术部抽调精干人员成立绿化工作组
作好生产指挥、技术指挥、后勤指挥及质量检验等工作安排,与施工队协调好、组织好种植工人,按施工需要进场,能够在突击种植时保证劳动力充足
常务副经理:周倪杰 副经理:滕开周 质量技术部主任:陈敏 物资设备部主任:郑学庆 测量负责人:吴翔 现场技术负责:周志波2、机械准备设备名称规格型号数量技术状况拟用何处挖掘机1良好中分带机动三轮车2良好中分带洒水车1良好中分带3、技术准备:开工前,要求对全部参加施工的劳动人员进行分门别类的技术培训,学习操作规程, 提高技术操作能力
包括安全培训
确定施工程序清理场地(平整中分带泥土)→定点放线→挖坑→选苗、起苗、运输→苗木修剪→ 苗木栽植→苗木浇水管护
施工过程中,有些工序可穿插进行,如前三项可同时分别组织实施

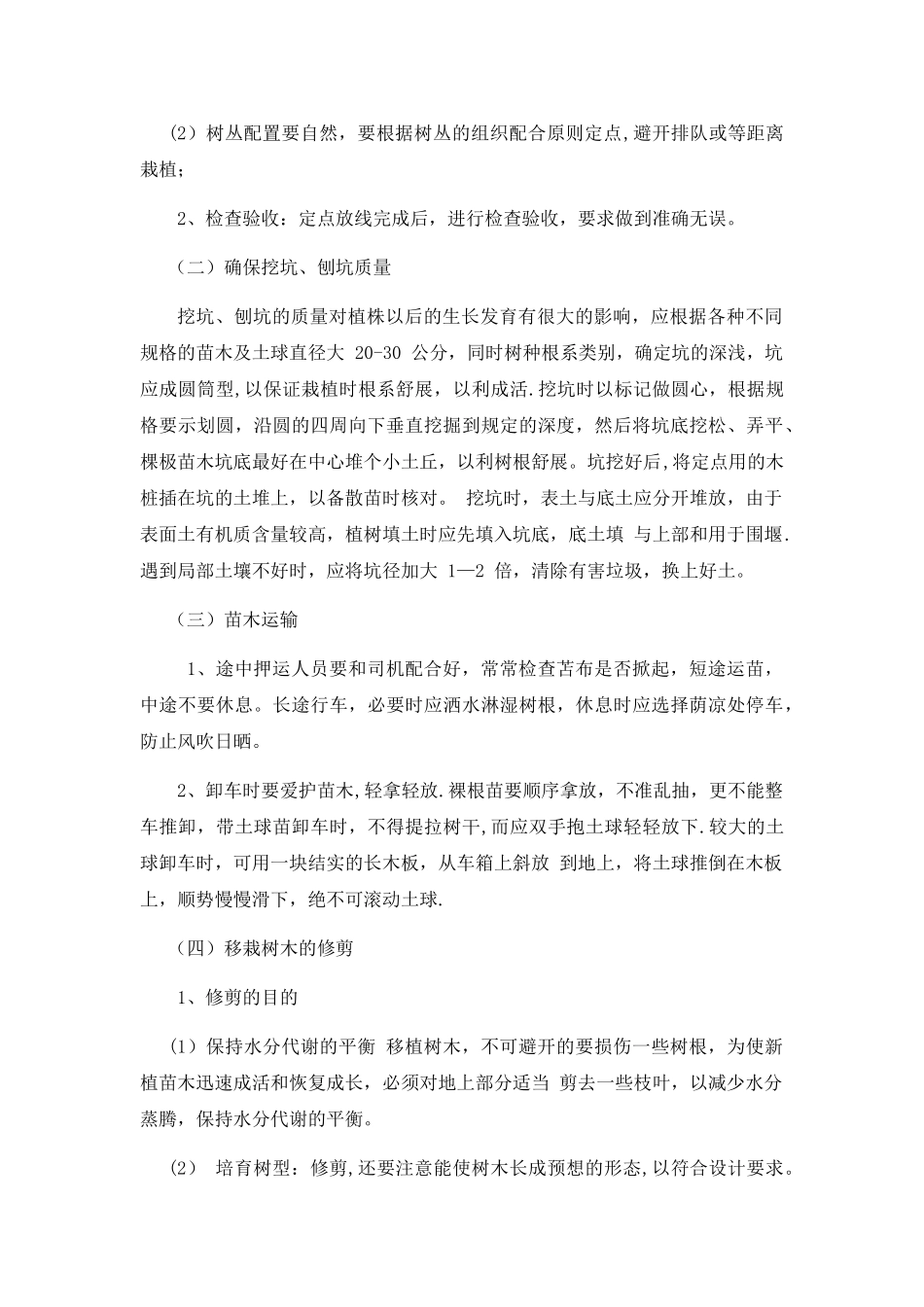

4、安排劳动计划:根据工程任务和劳动量,做出劳动计划,组织好
