交底内容: 一、作业条件及要求1、钢筋的各种质量证明文件齐全有效,复试合格
2、钢筋配料单经过审核,无误
3、操作工人的各种证件齐全有效
二、施工准备1、作业面准备:钢筋棚、半成品堆放区清理洁净,钢筋加工操作平台准备完毕,电源引入
2、机具准备:钢筋弯曲机、钢筋切断机、钢筋调直机、无齿锯调试完毕,运转正常
弯曲钢筋的各种轴套齐全,人工弯曲钢筋的各种扳手准备齐全
塔吊运转正常,覆盖所有作业面
3、人员准备:钢筋工 60 人
三、操作流程编制钢筋配料表 根据钢筋料表下钢筋料 加工钢筋 对加工完成的钢筋半成品进行预检四、操作工艺及要点1、编制钢筋配料表:编制钢筋料表的人员必须认真学习施工图纸及施工法律规范,编制料表时要注意柱帽与楼板、暗柱与连梁等之间的尺寸关系,确保钢筋能够绑扎且符合施工法律规范的要求
本工程钢筋工程遵守《混凝土结构工程施工质量验收法律规范》GB50204-2025(2025 版)、《混凝土结构施工图平面整体表示方法制图规则和构造详图》04G101—3、《建筑物抗震构造详图》03G329-1~9 和施工图纸的要求,具体要求如下:(1)HPB235 级钢筋末端应作 180°弯钩,其弯弧内直径不应小于钢筋直径的 2
5 倍,弯钩平直部分长度不应小于钢筋直径的 5 倍
钢筋作不大于 90°的弯折时,弯折处的圆弧内直径不应小于钢筋直径的 5 倍
HRB400 级钢筋末端需作 90°或 135°弯钩时,弯曲直径D 不小于钢筋直径的 4 倍,弯曲钢筋中间部分弯折处弯曲直径 D 不小于钢筋直径的 5 倍
(2)箍筋加工时,弯曲部分须确保 135°,其弯曲部分圆弧直径 D 不小于钢筋直径的 2
5倍,弯钩平直部分长度不小于钢筋直径的 10 倍,且不小于 75㎜
箍筋双肢要相互平行

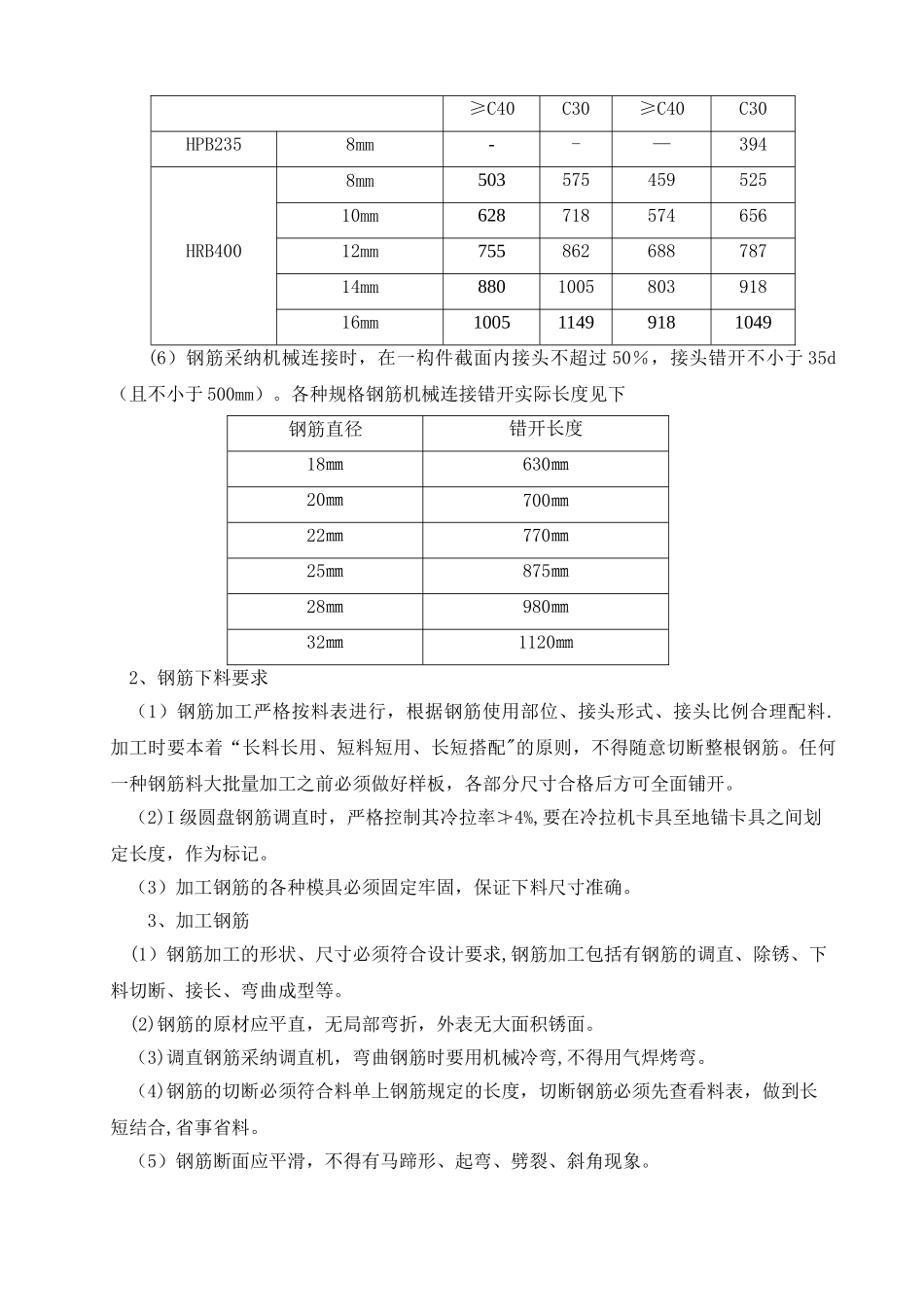

(3)钢筋抗震锚固长度 LaE、钢筋最小搭接长度 llE 单位 mm二级抗震三级抗震非抗震钢筋类别
