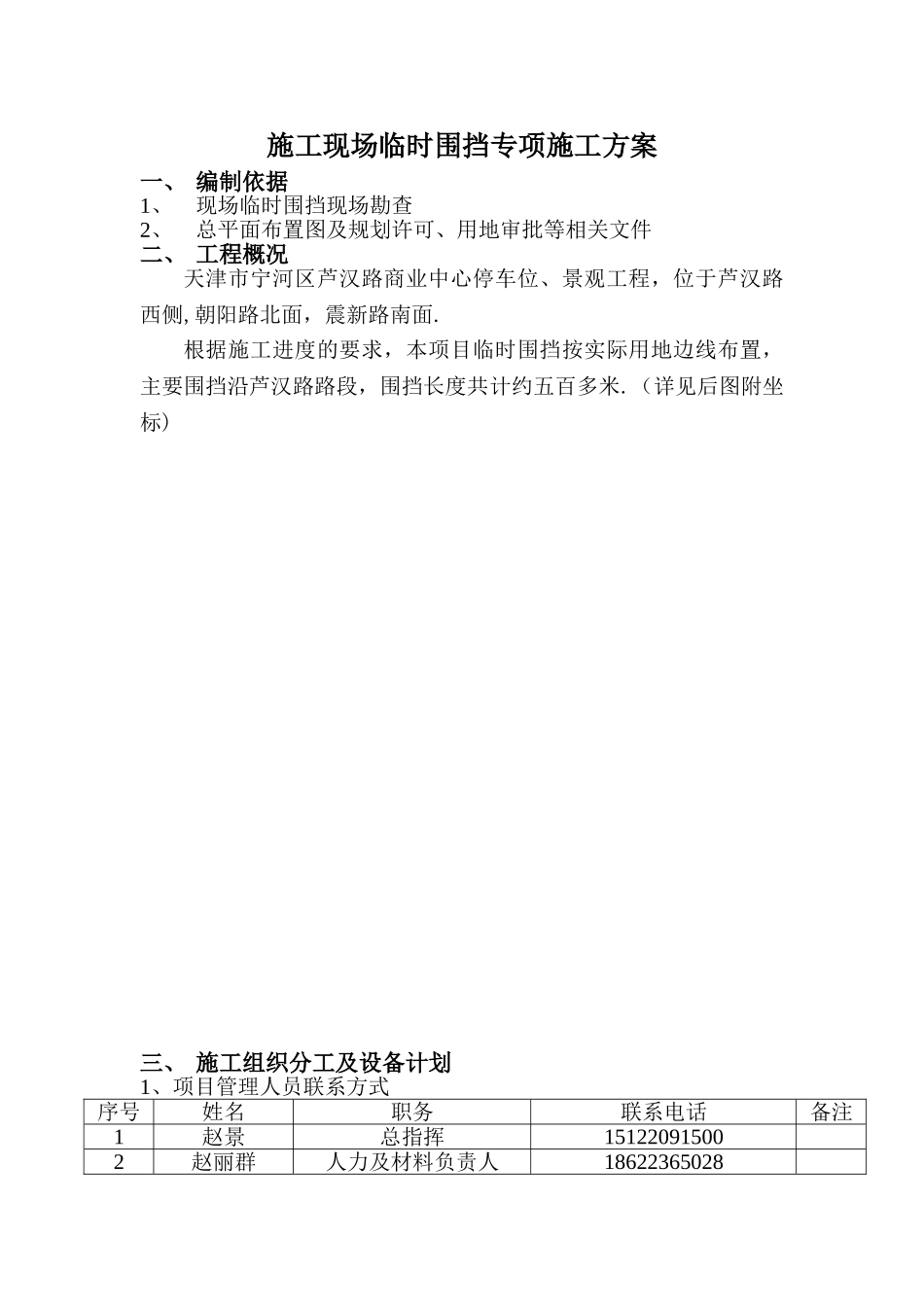

施工现场临时围挡专项施工方案一、 编制依据1、现场临时围挡现场勘查2、总平面布置图及规划许可、用地审批等相关文件二、 工程概况天津市宁河区芦汉路商业中心停车位、景观工程,位于芦汉路西侧,朝阳路北面,震新路南面
根据施工进度的要求,本项目临时围挡按实际用地边线布置,主要围挡沿芦汉路路段,围挡长度共计约五百多米

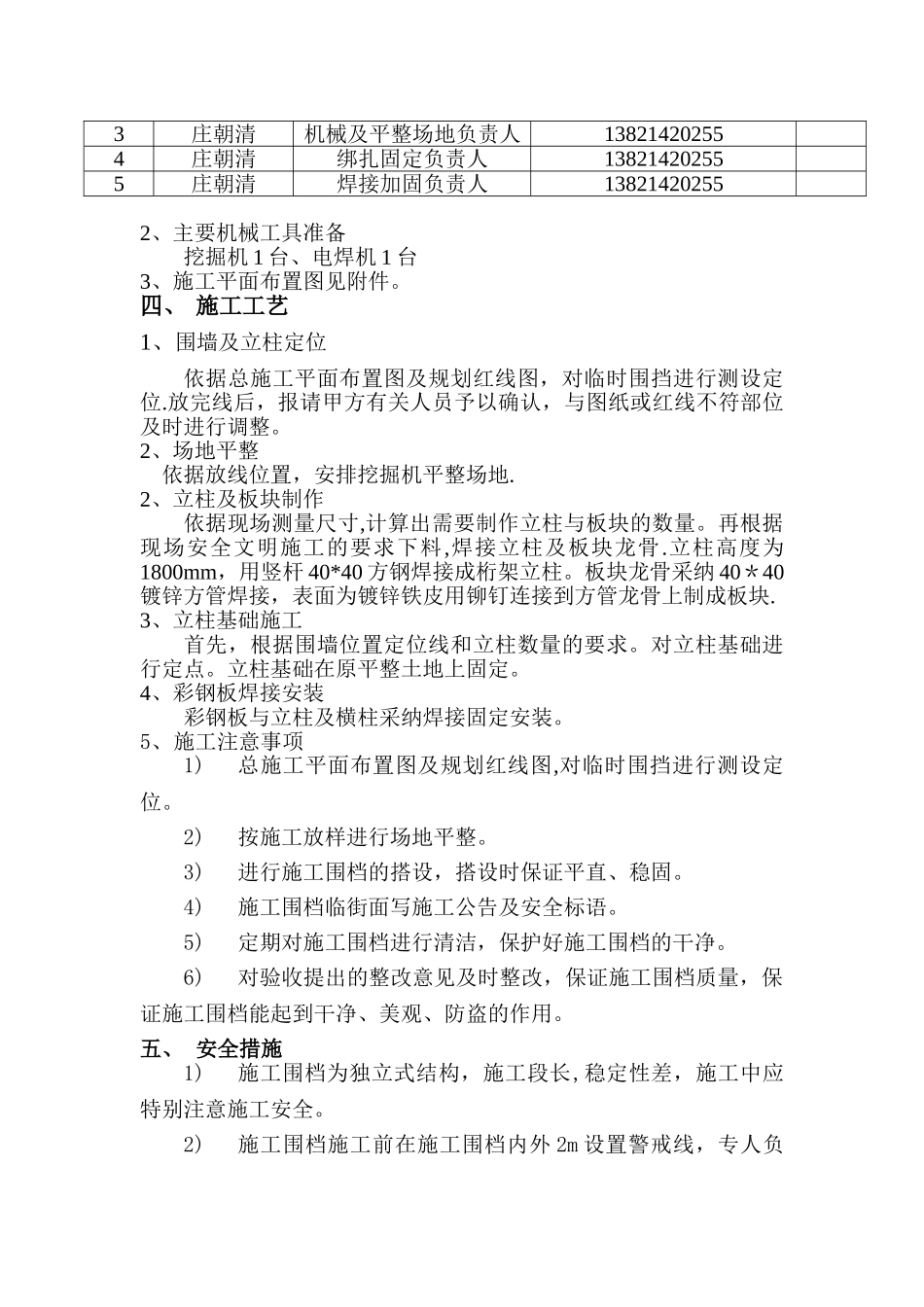

(详见后图附坐标)三、 施工组织分工及设备计划1、项目管理人员联系方式序号姓名职务联系电话备注1赵景总指挥151220915002赵丽群人力及材料负责人186223650283庄朝清机械及平整场地负责人138214202554庄朝清绑扎固定负责人138214202555庄朝清焊接加固负责人138214202552、主要机械工具准备挖掘机 1 台、电焊机 1 台3、施工平面布置图见附件
四、 施工工艺1、围墙及立柱定位依据总施工平面布置图及规划红线图,对临时围挡进行测设定位
放完线后,报请甲方有关人员予以确认,与图纸或红线不符部位及时进行调整
2、场地平整 依据放线位置,安排挖掘机平整场地
2、立柱及板块制作依据现场测量尺寸,计算出需要制作立柱与板块的数量
再根据现场安全文明施工的要求下料,焊接立柱及板块龙骨
立柱高度为1800mm,用竖杆 40*40 方钢焊接成桁架立柱
板块龙骨采纳 40*40镀锌方管焊接,表面为镀锌铁皮用铆钉连接到方管龙骨上制成板块
3、立柱基础施工首先,根据围墙位置定位线和立柱数量的要求
对立柱基础进行定点
立柱基础在原平整土地上固定
4、彩钢板焊接安装彩钢板与立柱及横柱采纳焊接固定安装
5、施工注意事项1)总施工平面布置图及规划红线图,对临时围挡进行测设定位
2)按施工放样进行场地平整
3)进行施工围档的搭设,搭设时保证平直、稳固
4)施工围档临街面写施工公告及安全标语
5)定期对施工围档进行清洁,保护好施工围档的干净

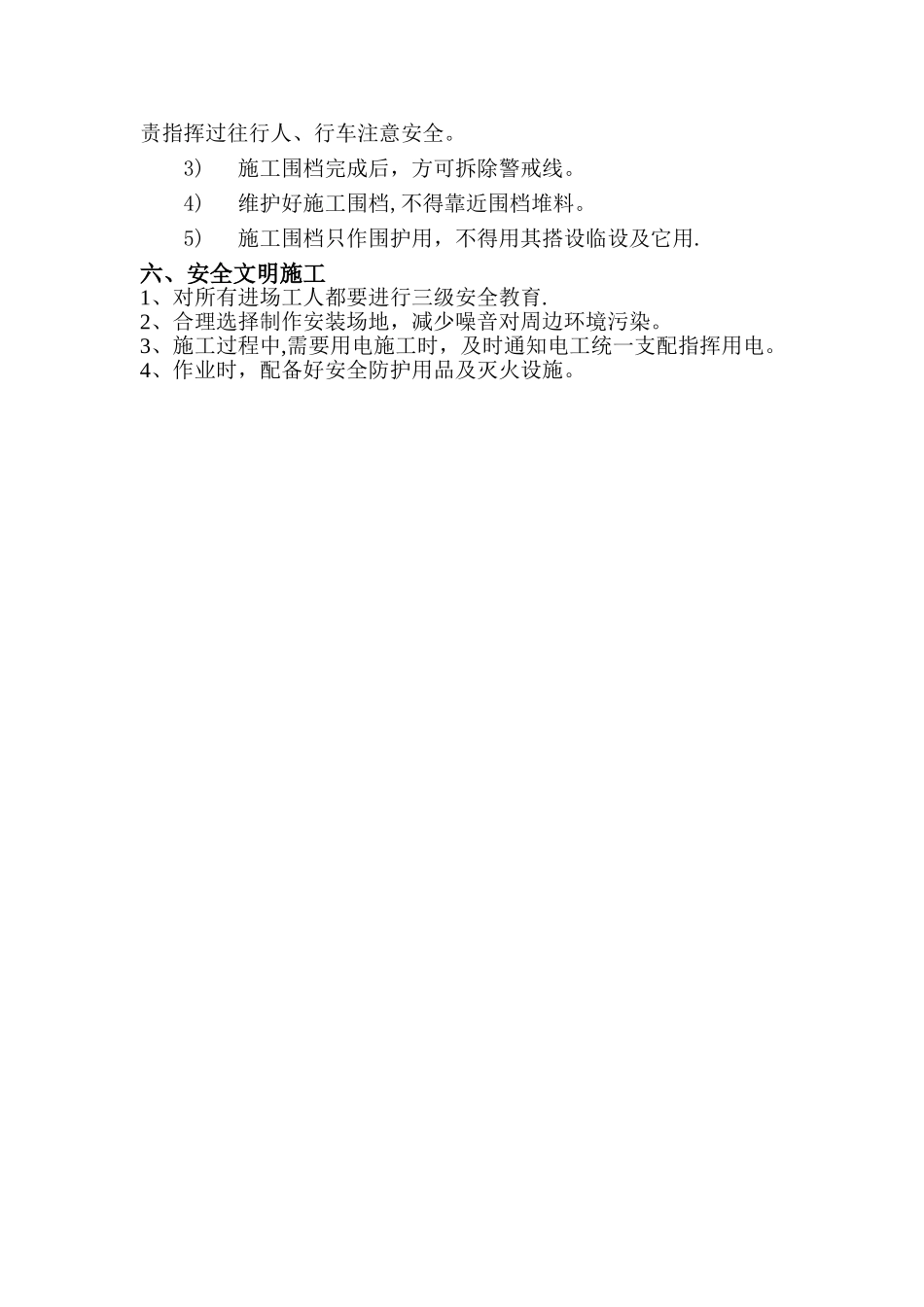

6)对验收提出的整改意见及
