一、工程概况XXX 路道路工程起讫里程 K0+000~K5+938
189,北起 XXX 国道,终点为 XXXX 省道,道路全长 5938
189m,此次主要修筑的厂区门口便道(以下简称便道)桩号为 K0+000~K0+940 段,长度约 940 米
因为现状右幅主要存在十几家生产厂家,共 11 个路口,每天出入厂区车辆多为半挂车、货车及混凝土罐车等,车辆载重重达 150 吨
因该段道路施工不能中断交通,故需要分幅施工,因此便道修筑主要分两个阶段,第一阶段是在左幅清表后采纳 50cm 综合碎石修筑 3m 宽便道与现状水泥板衔接,便道修筑至 K0+800 位置为止,长度 800m,主要是利用现状混凝土面板行车;第二阶段是在右幅路床完成面上再铺筑 50cm 整体性较好的综合碎石修筑 7m 宽便道,便道修筑至K0+940 处污水处理厂门口,长度 940m,后期道路结构层施工时,对便道进行挖除外弃,并对路床进行整修后再进行下一道工程施工
二、便道结构及线路布置1、便道结构(1)左幅便道1)便道坡度向外按 1
2)采纳碎石分两层填筑,填筑长度 800m,填筑厚度为 0
3)碎石质量要求:碎石粒径小于 35mm
附图 1:(2)右幅便道1)施工便道面层设中心线向两边 1
5%坡度;2)便道基础采纳综合碎石分层填筑,填筑长度 940m,填筑厚度50cm
3)综合碎石质量要求:综合碎石需要有一定的级配,不松散且容易结板,不得含有黏土及其它杂质
如下图附图 2 右幅便道结构图2、线路布置考虑便道适用性及左右幅交换施工特别性,左幅便道在清表后,采纳 50cm 碎石分两层填筑;在左右幅交换施工时,在右幅已完路床顶再修筑一条便道,便道满足现状各厂区行车要求

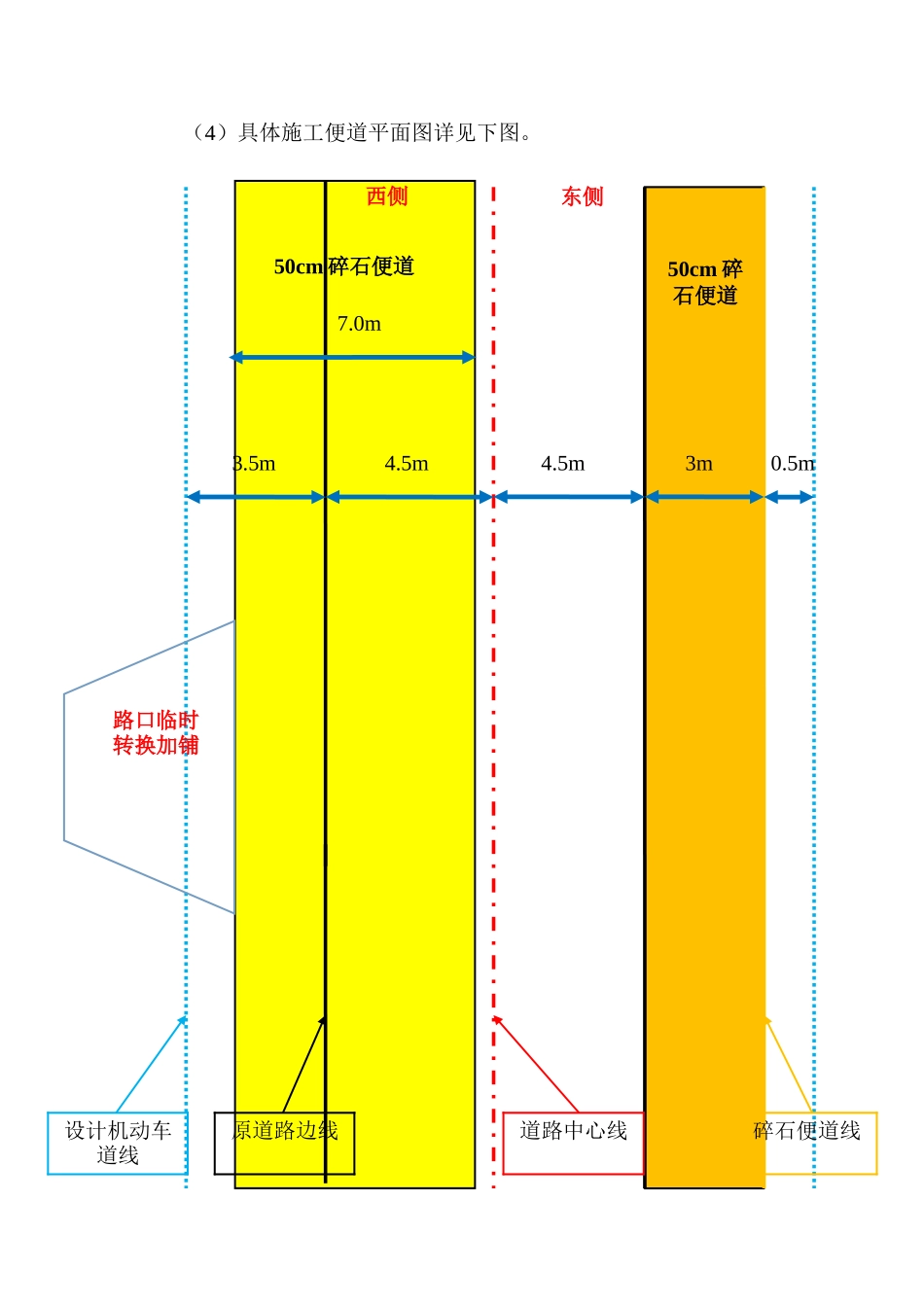

(1)左幅便道在清表 30cm 后再挖除 20cm 对基层进行碾压;然后分成填筑碎石,此左幅便道宽为 3 米,左幅施工时需对便道进
