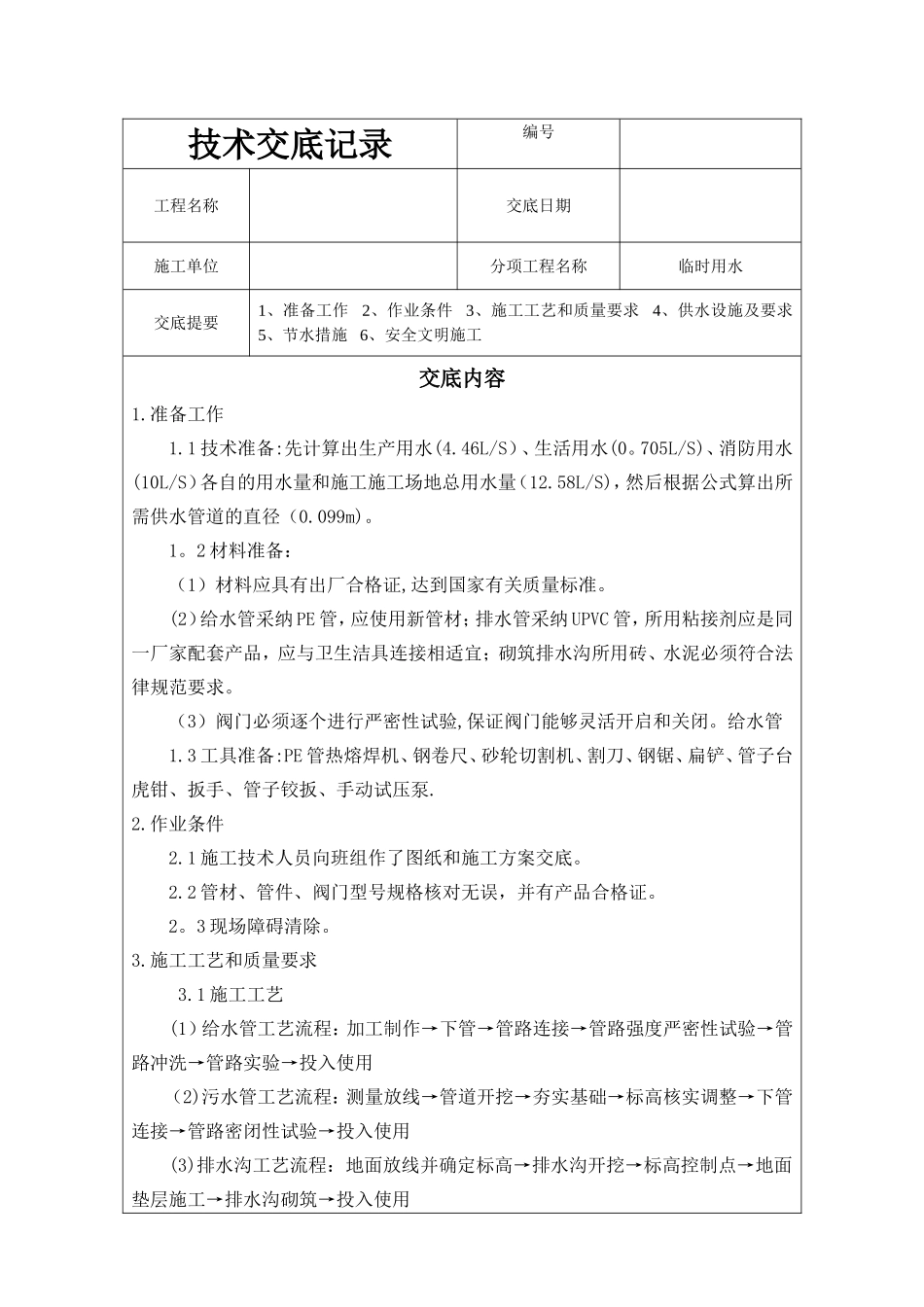

技术交底记录编号工程名称交底日期施工单位分项工程名称临时用水交底提要1、准备工作 2、作业条件 3、施工工艺和质量要求 4、供水设施及要求 5、节水措施 6、安全文明施工交底内容1
1 技术准备:先计算出生产用水(4
46L/S)、生活用水(0
705L/S)、消防用水(10L/S)各自的用水量和施工施工场地总用水量(12
58L/S),然后根据公式算出所需供水管道的直径(0
2 材料准备:(1)材料应具有出厂合格证,达到国家有关质量标准
(2)给水管采纳 PE 管,应使用新管材;排水管采纳 UPVC 管,所用粘接剂应是同一厂家配套产品,应与卫生洁具连接相适宜;砌筑排水沟所用砖、水泥必须符合法律规范要求
(3)阀门必须逐个进行严密性试验,保证阀门能够灵活开启和关闭
3 工具准备:PE 管热熔焊机、钢卷尺、砂轮切割机、割刀、钢锯、扁铲、管子台虎钳、扳手、管子铰扳、手动试压泵
1 施工技术人员向班组作了图纸和施工方案交底
2 管材、管件、阀门型号规格核对无误,并有产品合格证
3 现场障碍清除
施工工艺和质量要求 3
1 施工工艺(1)给水管工艺流程:加工制作→下管→管路连接→管路强度严密性试验→管路冲洗→管路实验→投入使用(2)污水管工艺流程:测量放线→管道开挖→夯实基础→标高核实调整→下管连接→管路密闭性试验→投入使用(3)排水沟工艺流程:地面放线并确定标高→排水沟开挖→标高控制点→地面垫层施工→排水沟砌筑→投入使用3
2 质量要求(1)给水管要求试压要细致,不许出现渗漏现象
(2)给水管冲洗应仔细进行,使水质达到饮用水标准
(3)给水立管以及给水阀门后面按水流方向,均应设置可装拆的连接件
(4)当污水管与生活及办公区域与给水管道交叉通过时,外壁净距不小于 0
4米,并不允许有接口重叠

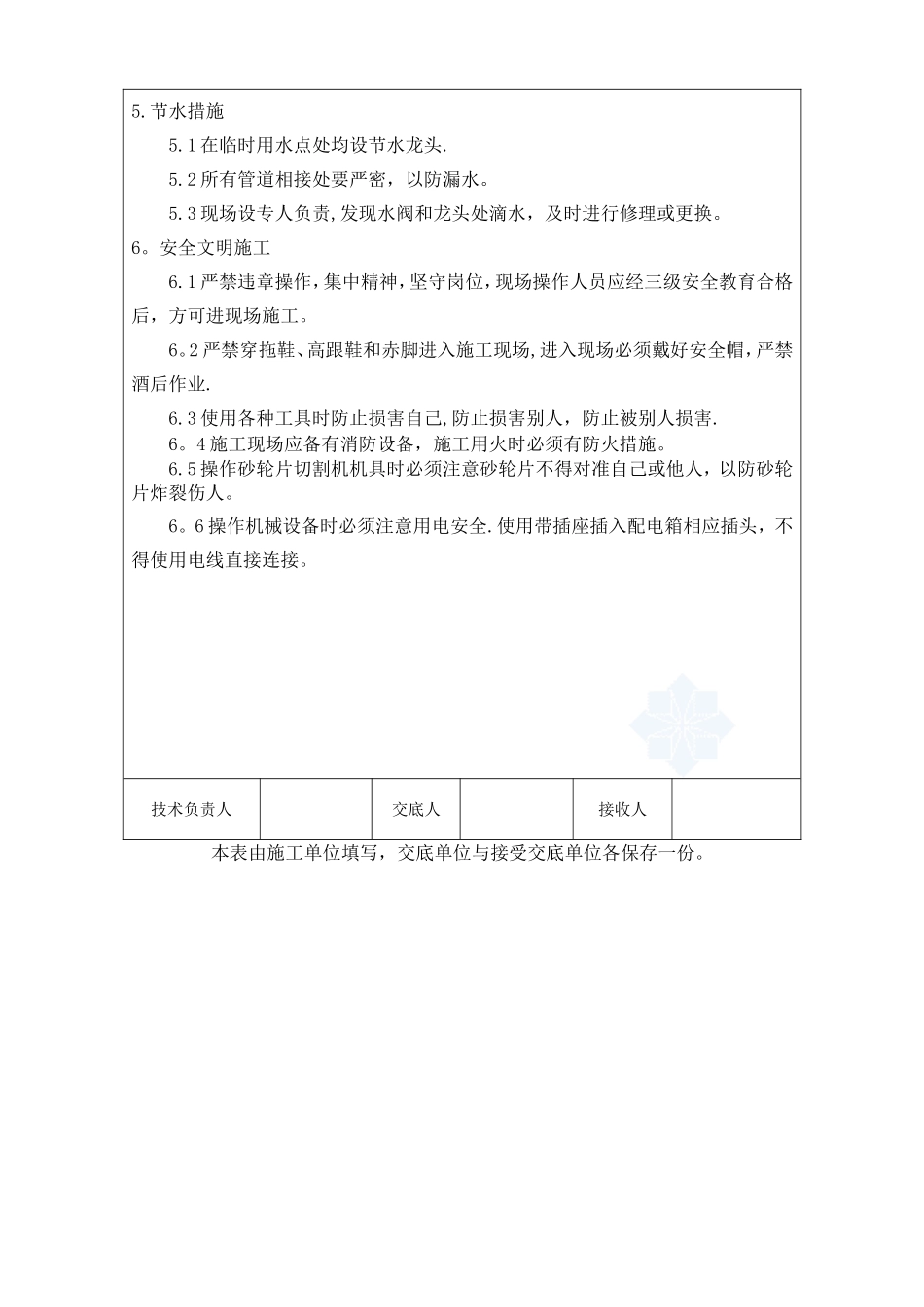

(5)污水管及排水沟必须
