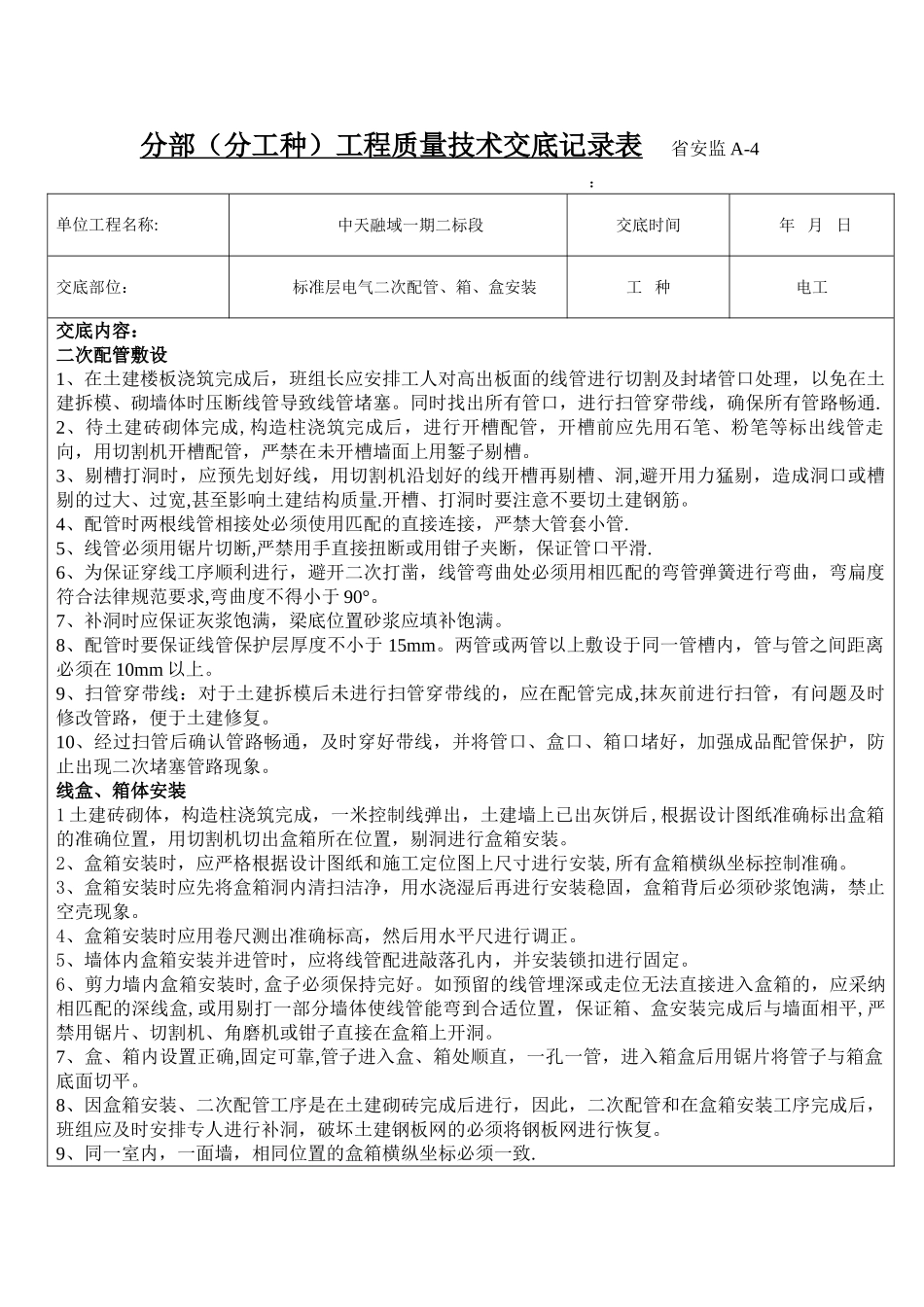

分部(分工种)工程质量技术交底记录表 省安监 A-4 :单位工程名称:中天融域一期二标段交底时间年 月 日交底部位: 标准层电气二次配管、箱、盒安装工 种电工交底内容:二次配管敷设1、在土建楼板浇筑完成后,班组长应安排工人对高出板面的线管进行切割及封堵管口处理,以免在土建拆模、砌墙体时压断线管导致线管堵塞
同时找出所有管口,进行扫管穿带线,确保所有管路畅通
2、待土建砖砌体完成,构造柱浇筑完成后,进行开槽配管,开槽前应先用石笔、粉笔等标出线管走向,用切割机开槽配管,严禁在未开槽墙面上用錾子剔槽
3、剔槽打洞时,应预先划好线,用切割机沿划好的线开槽再剔槽、洞,避开用力猛剔,造成洞口或槽剔的过大、过宽,甚至影响土建结构质量
开槽、打洞时要注意不要切土建钢筋
4、配管时两根线管相接处必须使用匹配的直接连接,严禁大管套小管
5、线管必须用锯片切断,严禁用手直接扭断或用钳子夹断,保证管口平滑
6、为保证穿线工序顺利进行,避开二次打凿,线管弯曲处必须用相匹配的弯管弹簧进行弯曲,弯扁度符合法律规范要求,弯曲度不得小于 90°
7、补洞时应保证灰浆饱满,梁底位置砂浆应填补饱满
8、配管时要保证线管保护层厚度不小于 15mm
两管或两管以上敷设于同一管槽内,管与管之间距离必须在 10mm 以上
9、扫管穿带线:对于土建拆模后未进行扫管穿带线的,应在配管完成,抹灰前进行扫管,有问题及时修改管路,便于土建修复
10、经过扫管后确认管路畅通,及时穿好带线,并将管口、盒口、箱口堵好,加强成品配管保护,防止出现二次堵塞管路现象
线盒、箱体安装1 土建砖砌体,构造柱浇筑完成,一米控制线弹出,土建墙上已出灰饼后 ,根据设计图纸准确标出盒箱的准确位置,用切割机切出盒箱所在位置,剔洞进行盒箱安装
2、盒箱安装时,应严格根据设计图纸和施工定位图上尺寸进行安装,所有盒箱横纵坐标控制准确
3、盒箱安装时应先将盒箱洞
