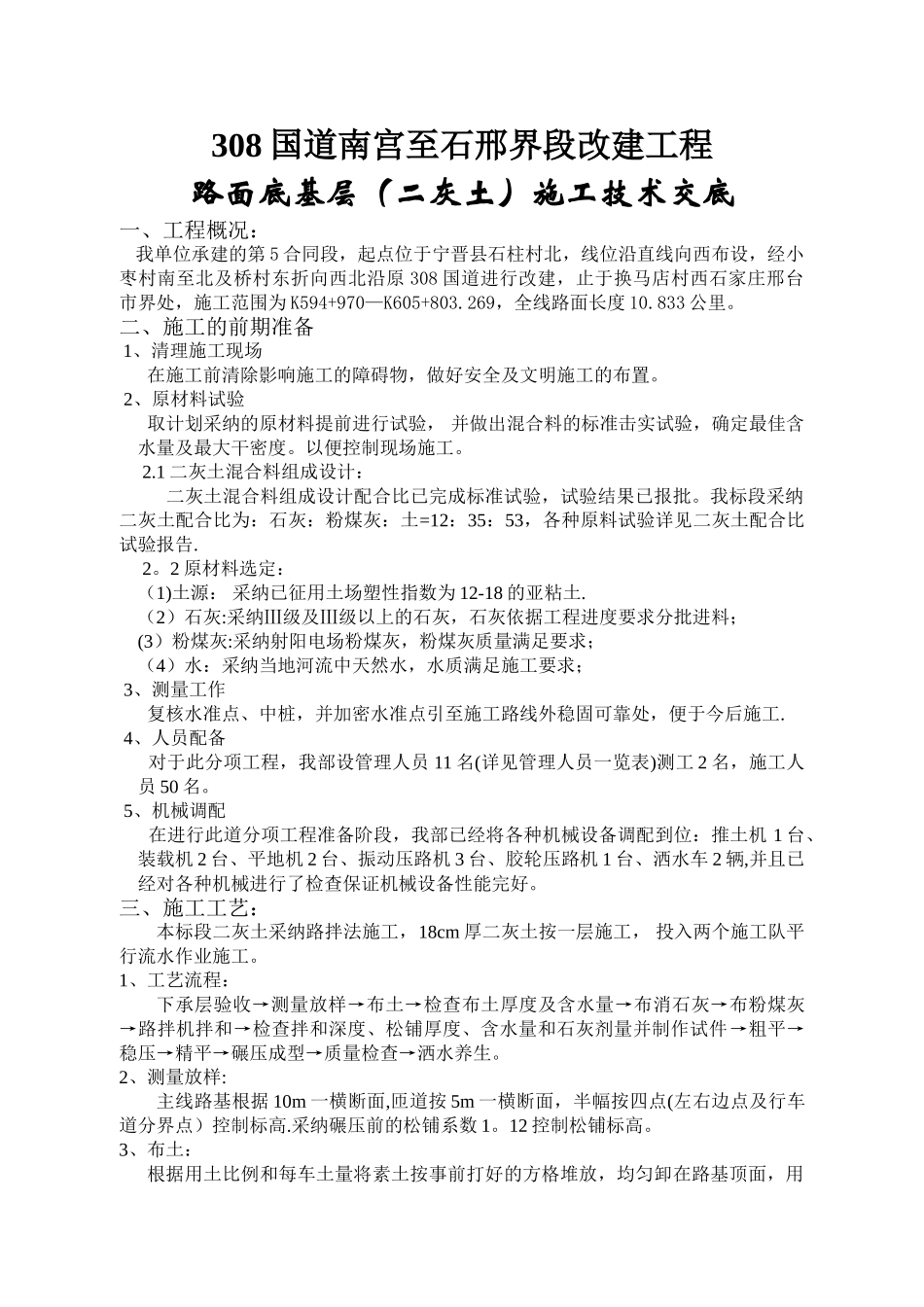

308 国道南宫至石邢界段改建工程路面底基层(二灰土)施工技术交底一、工程概况: 我单位承建的第 5 合同段,起点位于宁晋县石柱村北,线位沿直线向西布设,经小枣村南至北及桥村东折向西北沿原 308 国道进行改建,止于换马店村西石家庄邢台市界处,施工范围为 K594+970—K605+803

269,全线路面长度 10
833 公里
二、施工的前期准备 1、清理施工现场 在施工前清除影响施工的障碍物,做好安全及文明施工的布置
2、原材料试验 取计划采纳的原材料提前进行试验, 并做出混合料的标准击实试验,确定最佳含水量及最大干密度
以便控制现场施工
1 二灰土混合料组成设计: 二灰土混合料组成设计配合比已完成标准试验,试验结果已报批
我标段采纳二灰土配合比为:石灰:粉煤灰:土=12:35:53,各种原料试验详见二灰土配合比试验报告
2 原材料选定: (1)土源: 采纳已征用土场塑性指数为 12-18 的亚粘土
(2)石灰:采纳Ⅲ级及Ⅲ级以上的石灰,石灰依据工程进度要求分批进料; (3)粉煤灰:采纳射阳电场粉煤灰,粉煤灰质量满足要求; (4)水:采纳当地河流中天然水,水质满足施工要求; 3、测量工作 复核水准点、中桩,并加密水准点引至施工路线外稳固可靠处,便于今后施工
4、人员配备 对于此分项工程,我部设管理人员 11 名(详见管理人员一览表)测工 2 名,施工人员 50 名
5、机械调配 在进行此道分项工程准备阶段,我部已经将各种机械设备调配到位:推土机 1 台、装载机 2 台、平地机 2 台、振动压路机 3 台、胶轮压路机 1 台、洒水车 2 辆,并且已经对各种机械进行了检查保证机械设备性能完好
三、施工工艺:本标段二灰土采纳路拌法施工,18cm 厚二灰土按一层施工, 投入两个施工队平行流水作业施工
1、工艺流程:下承层验收→测量放样→布土→检查布土厚度及
