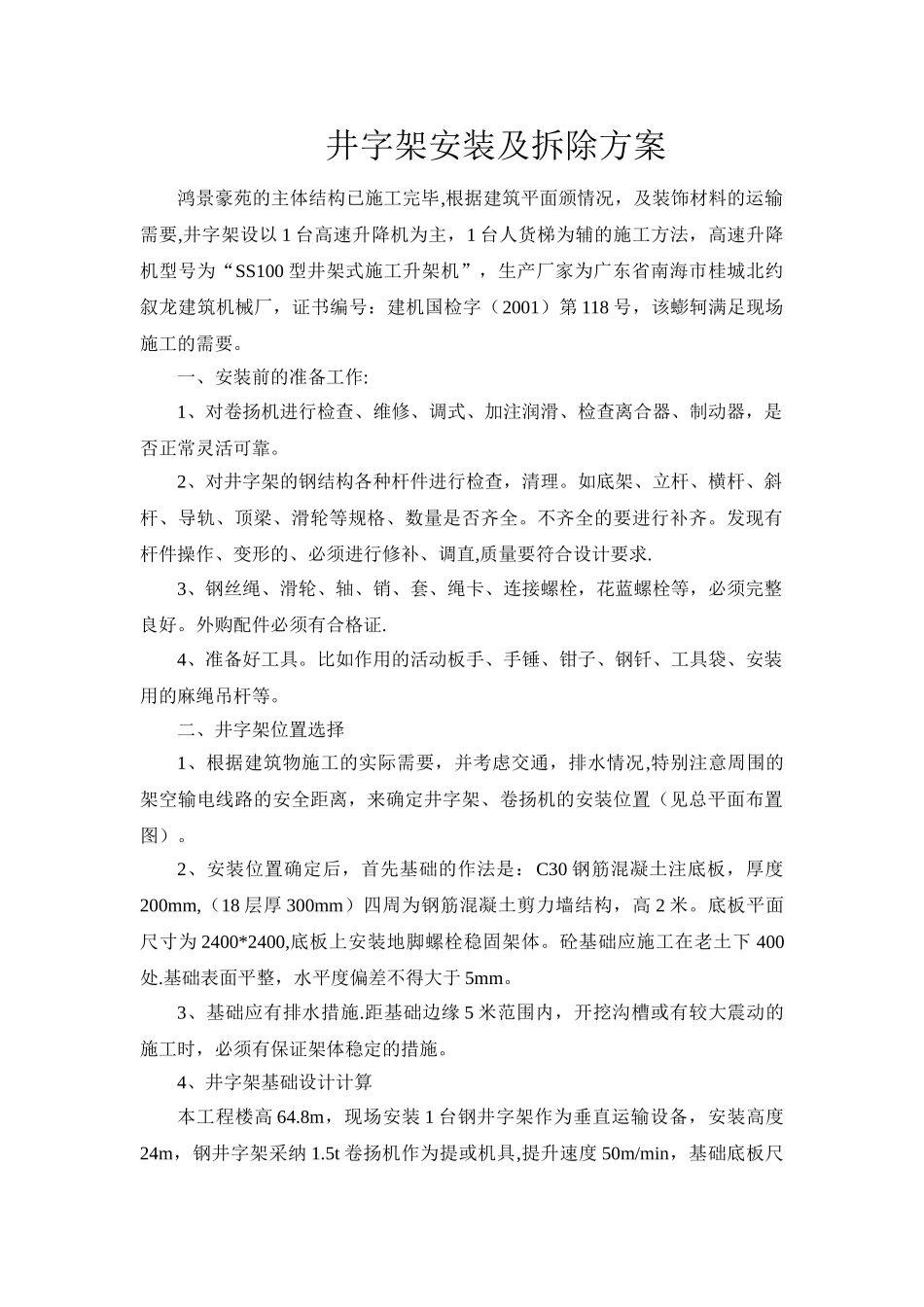

井字架安装及拆除方案鸿景豪苑的主体结构已施工完毕,根据建筑平面颁情况,及装饰材料的运输需要,井字架设以 1 台高速升降机为主,1 台人货梯为辅的施工方法,高速升降机型号为“SS100 型井架式施工升架机”,生产厂家为广东省南海市桂城北约叙龙建筑机械厂,证书编号:建机国检字(2001)第 118 号,该蟛轲满足现场施工的需要
一、安装前的准备工作:1、对卷扬机进行检查、维修、调式、加注润滑、检查离合器、制动器,是否正常灵活可靠
2、对井字架的钢结构各种杆件进行检查,清理
如底架、立杆、横杆、斜杆、导轨、顶梁、滑轮等规格、数量是否齐全
不齐全的要进行补齐
发现有杆件操作、变形的、必须进行修补、调直,质量要符合设计要求
3、钢丝绳、滑轮、轴、销、套、绳卡、连接螺栓,花蓝螺栓等,必须完整良好
外购配件必须有合格证
4、准备好工具
比如作用的活动板手、手锤、钳子、钢钎、工具袋、安装用的麻绳吊杆等
二、井字架位置选择1、根据建筑物施工的实际需要,并考虑交通,排水情况,特别注意周围的架空输电线路的安全距离,来确定井字架、卷扬机的安装位置(见总平面布置图)
2、安装位置确定后,首先基础的作法是:C30 钢筋混凝土注底板,厚度200mm,(18 层厚 300mm)四周为钢筋混凝土剪力墙结构,高 2 米
底板平面尺寸为 2400*2400,底板上安装地脚螺栓稳固架体
砼基础应施工在老土下 400处
基础表面平整,水平度偏差不得大于 5mm
3、基础应有排水措施
距基础边缘 5 米范围内,开挖沟槽或有较大震动的施工时,必须有保证架体稳定的措施

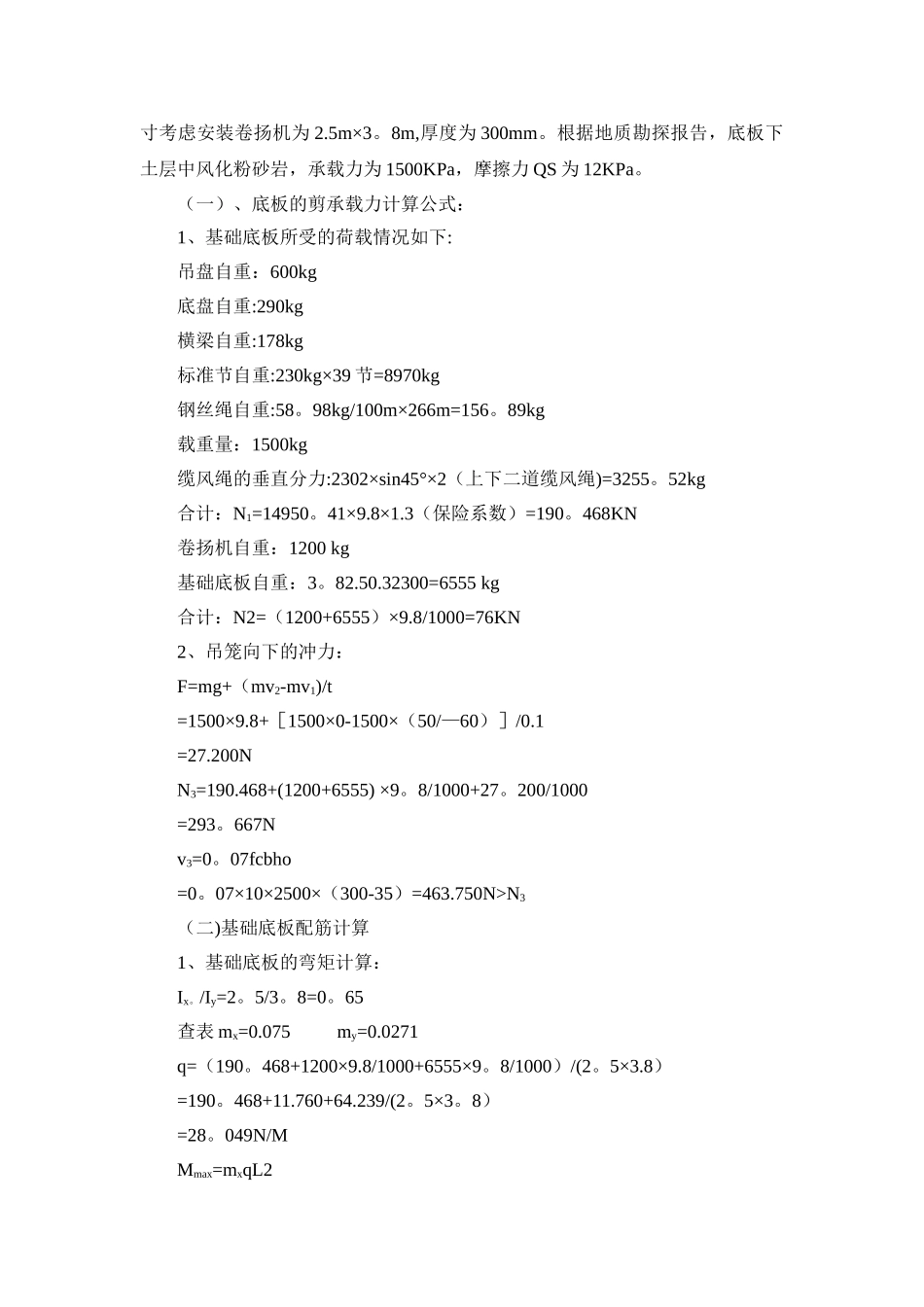

4、井字架基础设计计算本工程楼高 64

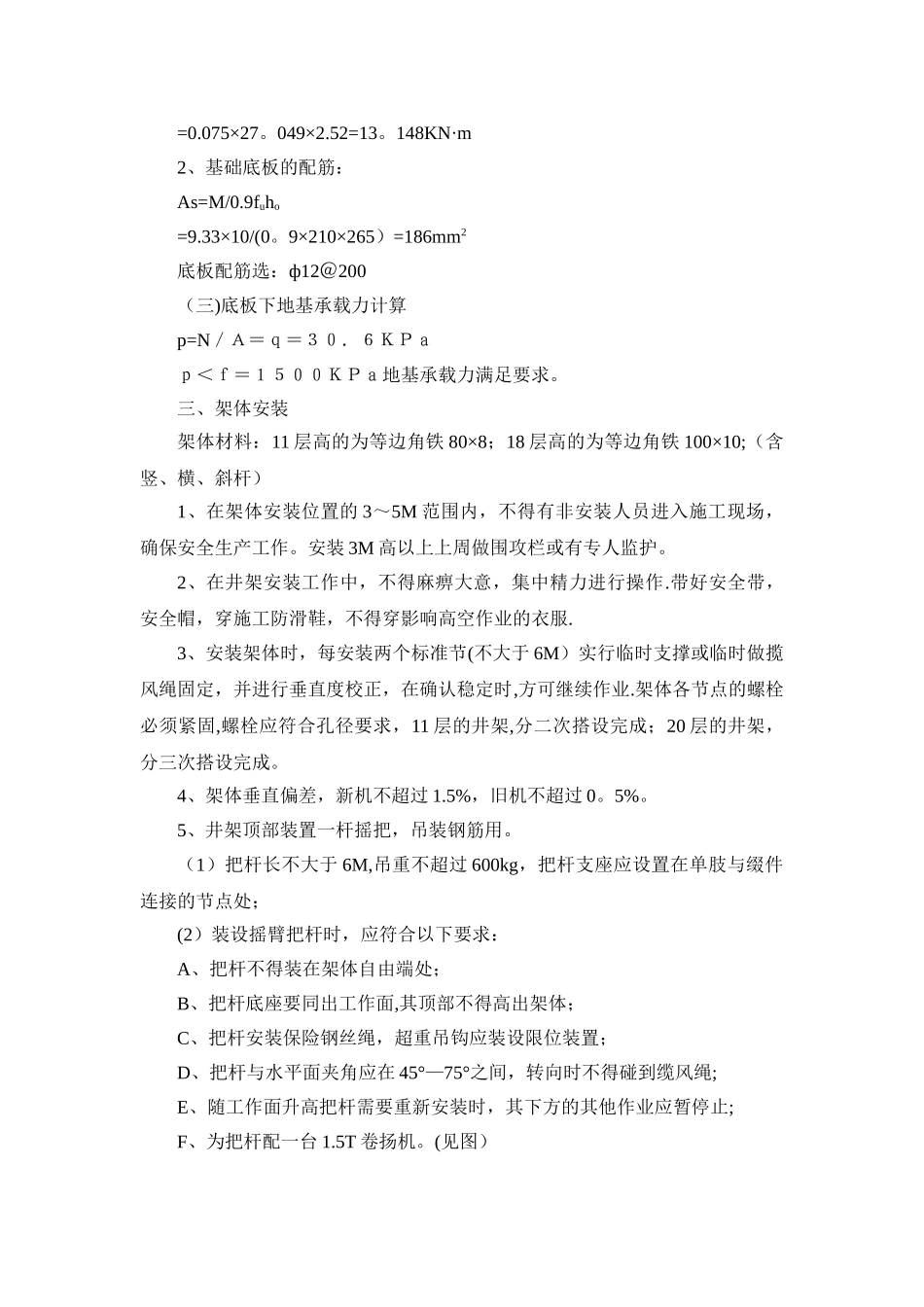

8m,现场安装 1 台钢井字架作为垂直运输设备,安装高度24m,钢井字架采纳 1
5t 卷扬机作为提或机具,提升速度 50m/min,基础底板尺寸考虑安装卷扬机为 2
8m,厚度为 300mm
根据地质勘探
