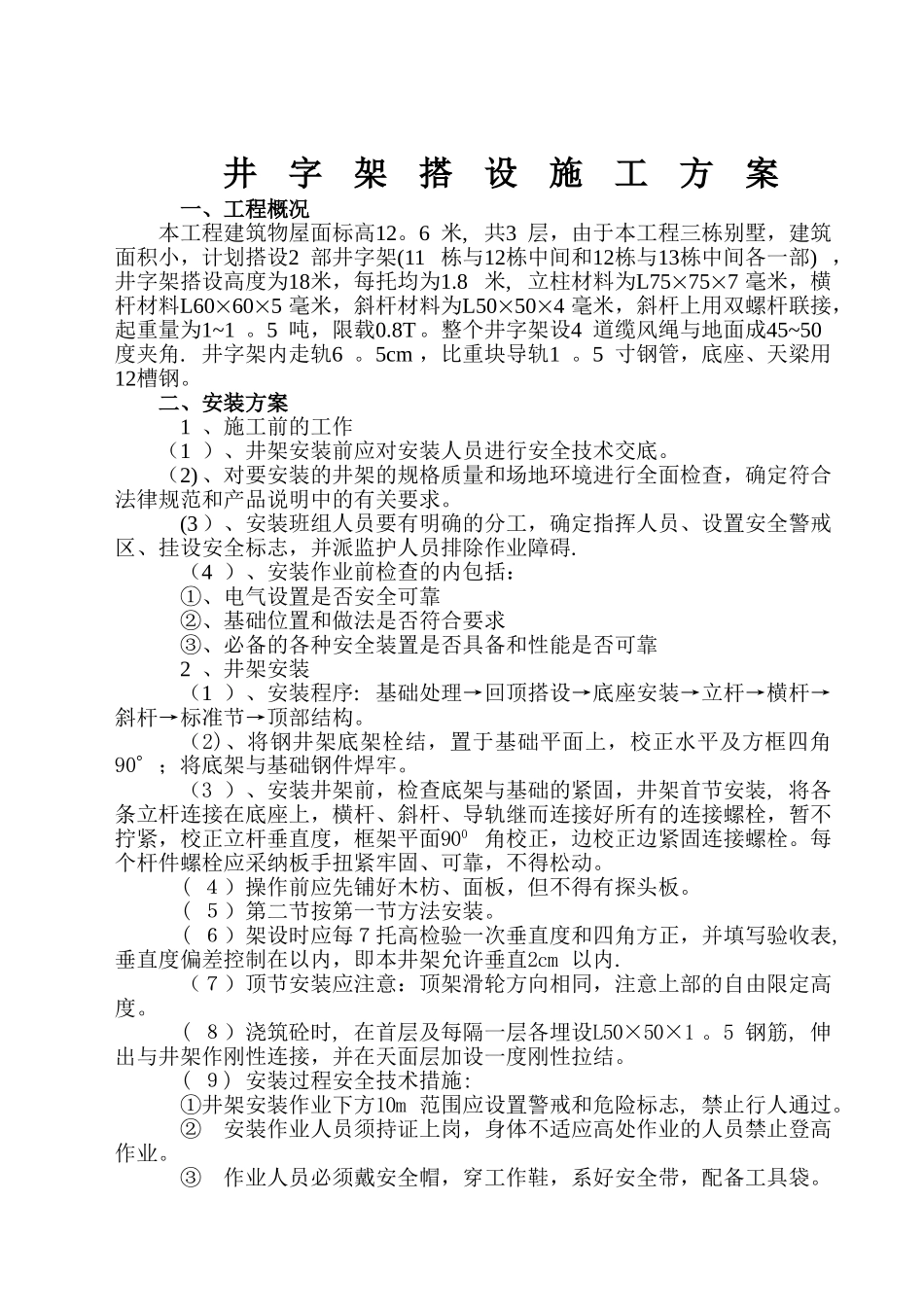

井 字 架 搭 设 施 工 方 案一、工程概况本工程建筑物屋面标高12
6 米, 共3 层,由于本工程三栋别墅,建筑面积小,计划搭设2 部井字架(11 栋与12栋中间和12栋与13栋中间各一部) ,井字架搭设高度为18米,每托均为1
8 米, 立柱材料为L75757 毫米,横杆材料L60605 毫米,斜杆材料为L50504 毫米,斜杆上用双螺杆联接,起重量为1~1
5 吨,限载0
整个井字架设4 道缆风绳与地面成45~50度夹角
井字架内走轨6
5cm ,比重块导轨1
5 寸钢管,底座、天梁用12槽钢
二、安装方案1 、施工前的工作(1 )、井架安装前应对安装人员进行安全技术交底
(2) 、对要安装的井架的规格质量和场地环境进行全面检查,确定符合法律规范和产品说明中的有关要求
(3 )、安装班组人员要有明确的分工,确定指挥人员、设置安全警戒区、挂设安全标志,并派监护人员排除作业障碍
(4 )、安装作业前检查的内包括:①、电气设置是否安全可靠②、基础位置和做法是否符合要求③、必备的各种安全装置是否具备和性能是否可靠2 、井架安装(1 )、安装程序: 基础处理→回顶搭设→底座安装→立杆→横杆→斜杆→标准节→顶部结构
(2)、将钢井架底架栓结,置于基础平面上,校正水平及方框四角90 ;将底架与基础钢件焊牢
(3 )、安装井架前,检查底架与基础的紧固,井架首节安装, 将各条立杆连接在底座上,横杆、斜杆、导轨继而连接好所有的连接螺栓,暂不拧紧,校正立杆垂直度,框架平面900 角校正,边校正边紧固连接螺栓
每个杆件螺栓应采纳板手扭紧牢固、可靠,不得松动
( 4)操作前应先铺好木枋、面板,但不得有探头板
( 5)第二节按第一节方法安装
( 6)架设时应每7托高检验一次垂直度和四角方正,并填写验收表,垂直度偏差控制在以内,即本井架允许垂直2cm 以内
