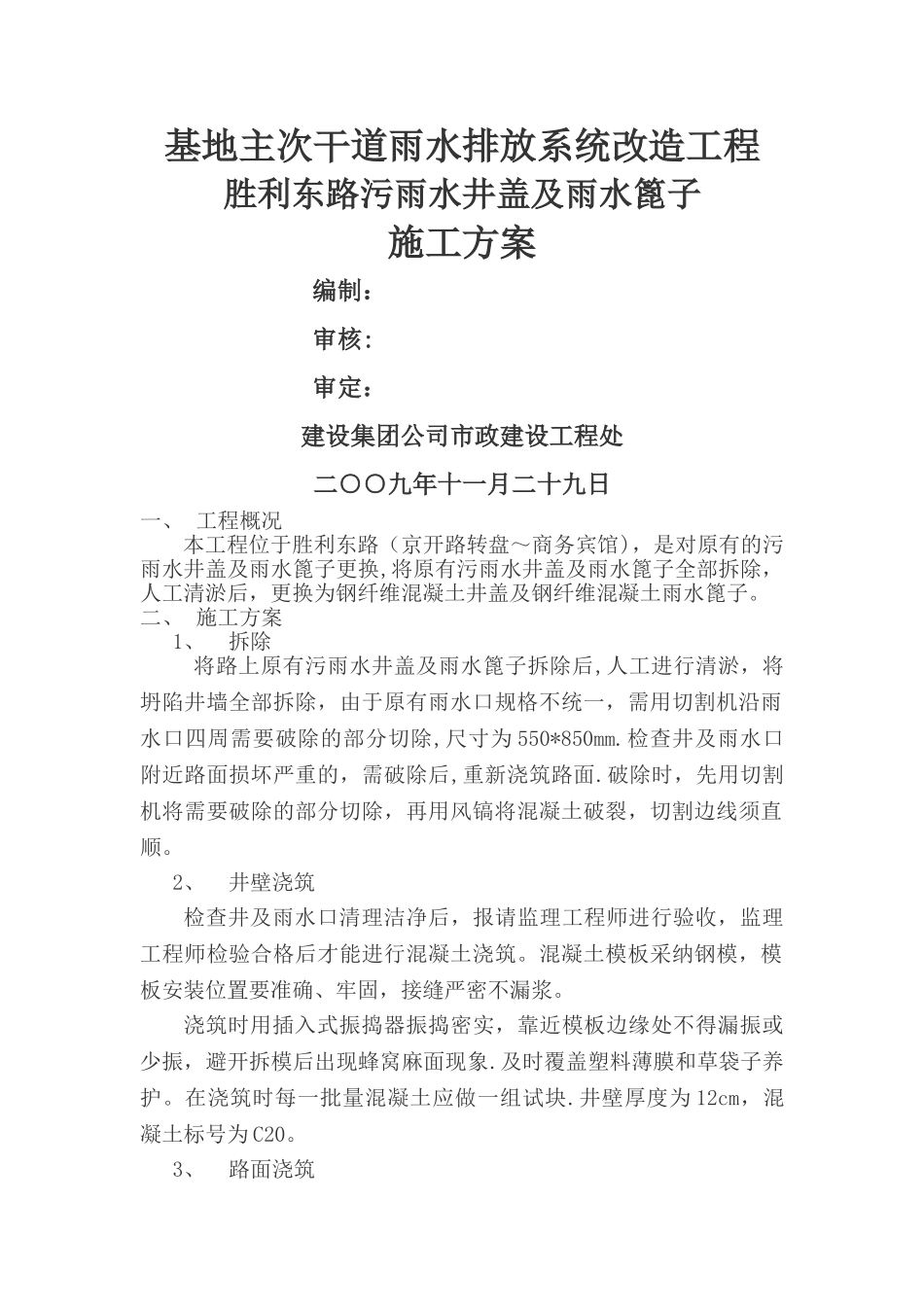

基地主次干道雨水排放系统改造工程胜利东路污雨水井盖及雨水篦子施工方案编制:审核:审定:建设集团公司市政建设工程处二○○九年十一月二十九日一、 工程概况本工程位于胜利东路(京开路转盘~商务宾馆),是对原有的污雨水井盖及雨水篦子更换,将原有污雨水井盖及雨水篦子全部拆除,人工清淤后,更换为钢纤维混凝土井盖及钢纤维混凝土雨水篦子
二、 施工方案1、拆除 将路上原有污雨水井盖及雨水篦子拆除后,人工进行清淤,将坍陷井墙全部拆除,由于原有雨水口规格不统一,需用切割机沿雨水口四周需要破除的部分切除,尺寸为 550*850mm
检查井及雨水口附近路面损坏严重的,需破除后,重新浇筑路面
破除时,先用切割机将需要破除的部分切除,再用风镐将混凝土破裂,切割边线须直顺
2、井壁浇筑检查井及雨水口清理洁净后,报请监理工程师进行验收,监理工程师检验合格后才能进行混凝土浇筑
混凝土模板采纳钢模,模板安装位置要准确、牢固,接缝严密不漏浆
浇筑时用插入式振捣器振捣密实,靠近模板边缘处不得漏振或少振,避开拆模后出现蜂窝麻面现象
及时覆盖塑料薄膜和草袋子养护
在浇筑时每一批量混凝土应做一组试块
井壁厚度为 12cm,混凝土标号为 C20

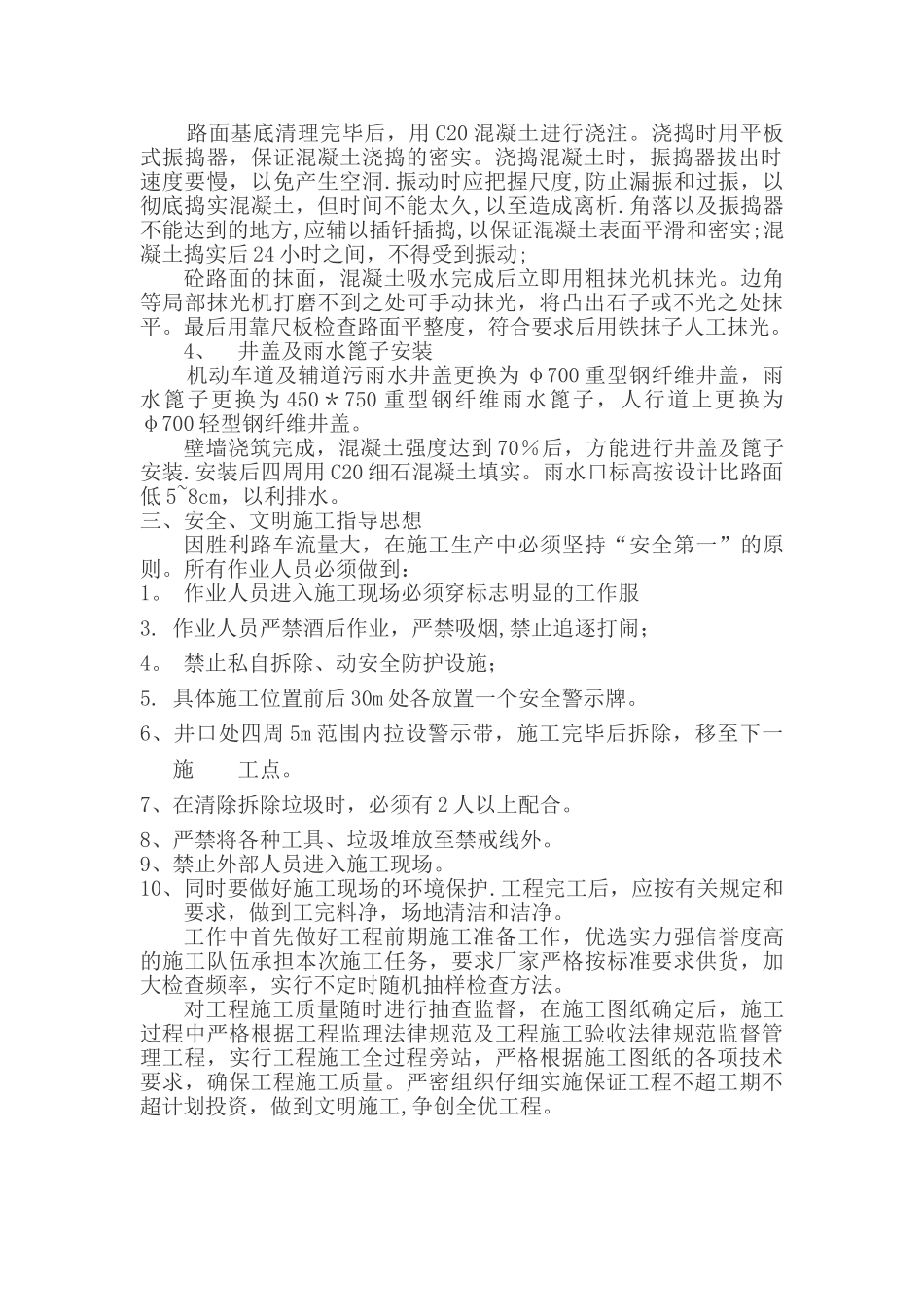

3、路面浇筑 路面基底清理完毕后,用 C20 混凝土进行浇注
浇捣时用平板式振捣器,保证混凝土浇捣的密实
浇捣混凝土时,振捣器拔出时速度要慢,以免产生空洞
振动时应把握尺度,防止漏振和过振,以彻底捣实混凝土,但时间不能太久,以至造成离析
角落以及振捣器不能达到的地方,应辅以插钎插捣,以保证混凝土表面平滑和密实;混凝土捣实后 24 小时之间,不得受到振动;砼路面的抹面,混凝土吸水完成后立即用粗抹光机抹光
边角等局部抹光机打磨不到之处可手动抹光,将凸出石子或不光之处抹平
最后用靠尺板检查路面平整度,符合要求后用铁抹子人工抹光
4、 井盖及雨水篦子安装 机动车道及辅道污雨水井盖更换为
