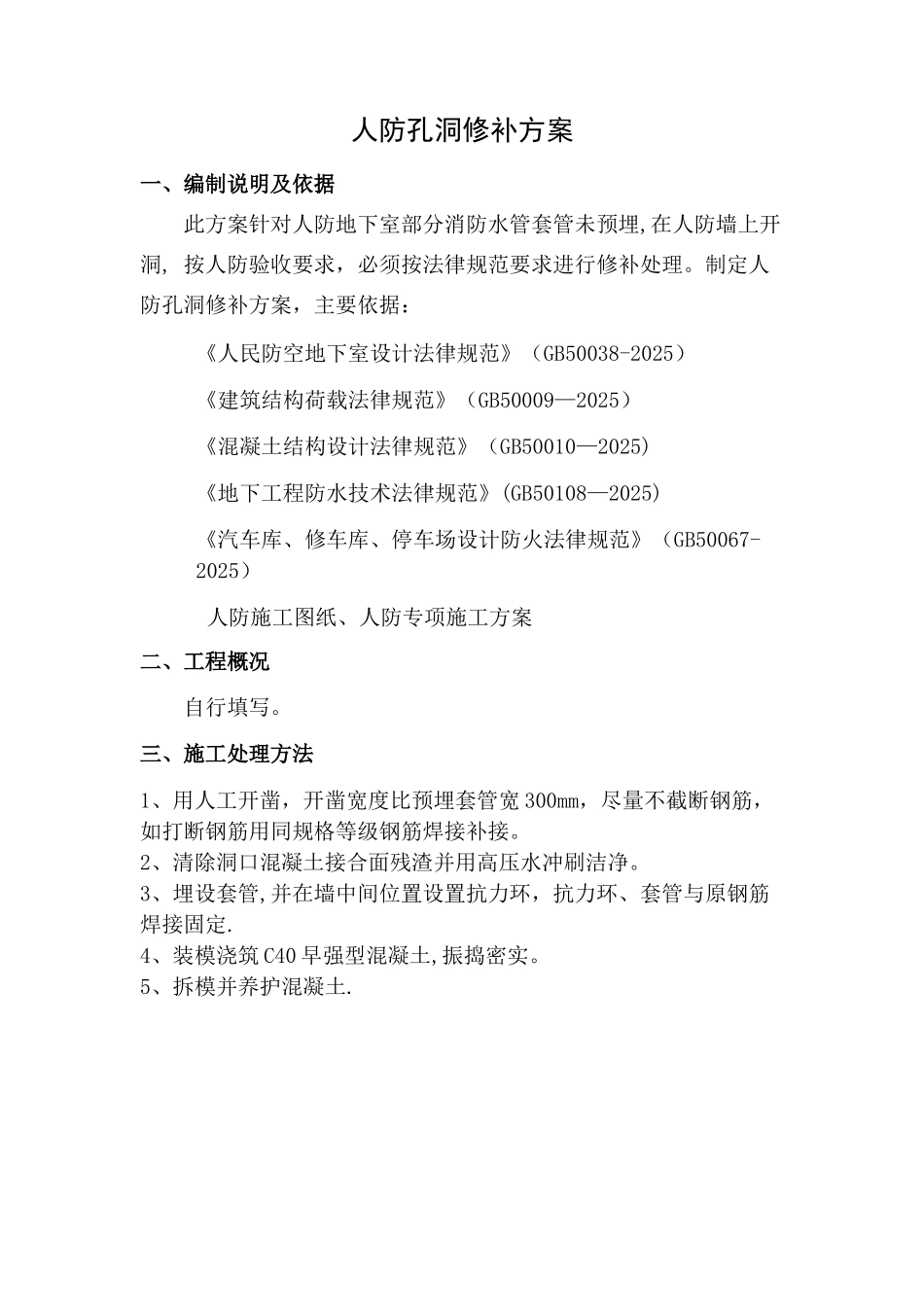

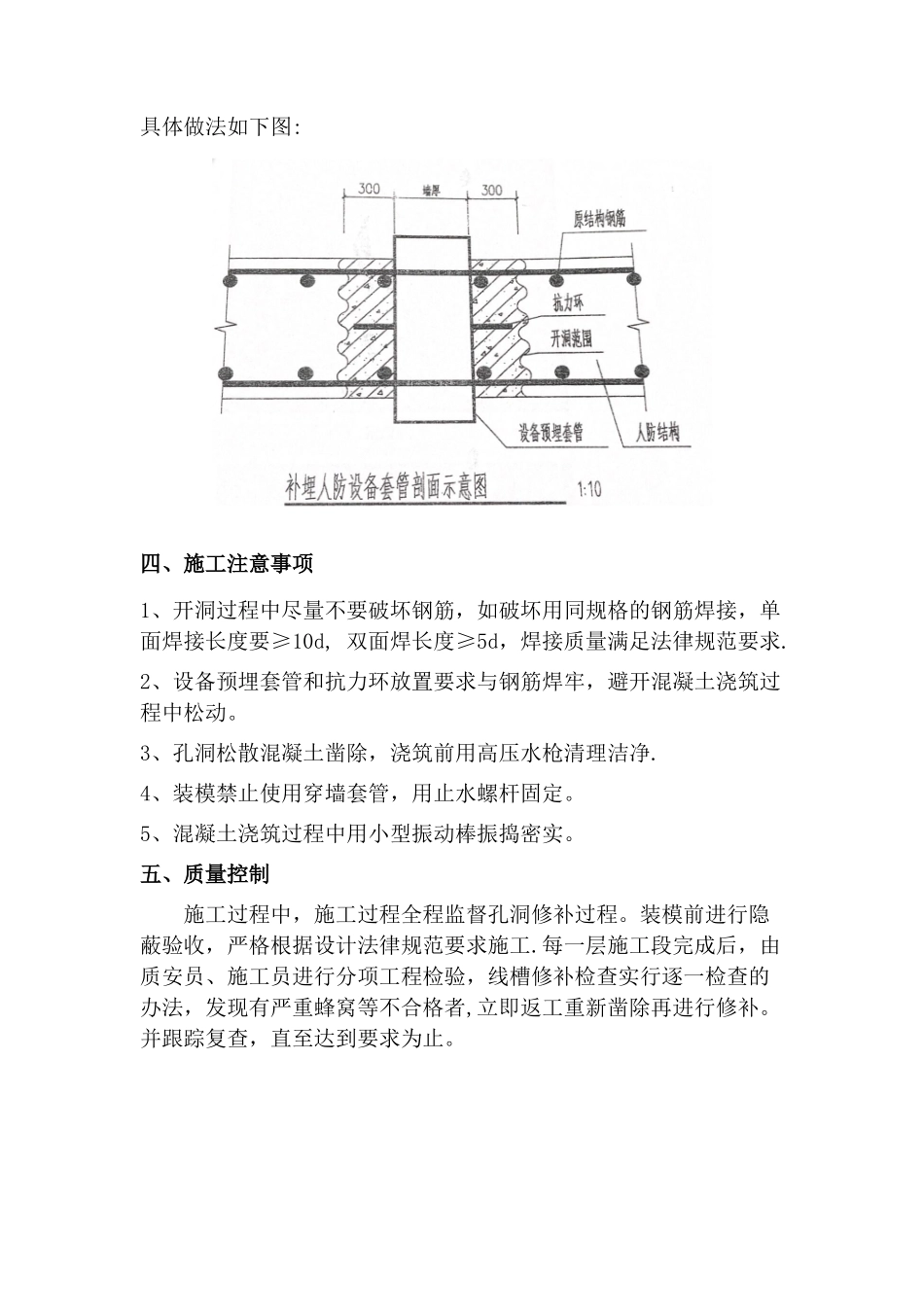

人防孔洞修补方案一、编制说明及依据此方案针对人防地下室部分消防水管套管未预埋,在人防墙上开洞, 按人防验收要求,必须按法律规范要求进行修补处理。制定人防孔洞修补方案,主要依据:《人民防空地下室设计法律规范》(GB50038-2025)《建筑结构荷载法律规范》(GB50009—2025)《混凝土结构设计法律规范》(GB50010—2025)《地下工程防水技术法律规范》(GB50108—2025)《汽车库、修车库、停车场设计防火法律规范》(GB50067-2025)人防施工图纸、人防专项施工方案二、工程概况自行填写。三、施工处理方法1、用人工开凿,开凿宽度比预埋套管宽 300mm,尽量不截断钢筋,如打断钢筋用同规格等级钢筋焊接补接。2、清除洞口混凝土接合面残渣并用高压水冲刷洁净。3、埋设套管,并在墙中间位置设置抗力环,抗力环、套管与原钢筋焊接固定.4、装模浇筑 C40 早强型混凝土,振捣密实。5、拆模并养护混凝土.具体做法如下图:四、施工注意事项1、开洞过程中尽量不要破坏钢筋,如破坏用同规格的钢筋焊接,单面焊接长度要≥10d, 双面焊长度≥5d,焊接质量满足法律规范要求.2、设备预埋套管和抗力环放置要求与钢筋焊牢,避开混凝土浇筑过程中松动。3、孔洞松散混凝土凿除,浇筑前用高压水枪清理洁净.4、装模禁止使用穿墙套管,用止水螺杆固定。5、混凝土浇筑过程中用小型振动棒振捣密实。五、质量控制施工过程中,施工过程全程监督孔洞修补过程。装模前进行隐蔽验收,严格根据设计法律规范要求施工.每一层施工段完成后,由质安员、施工员进行分项工程检验,线槽修补检查实行逐一检查的办法,发现有严重蜂窝等不合格者,立即返工重新凿除再进行修补。并跟踪复查,直至达到要求为止。

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

人防孔洞修补方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
