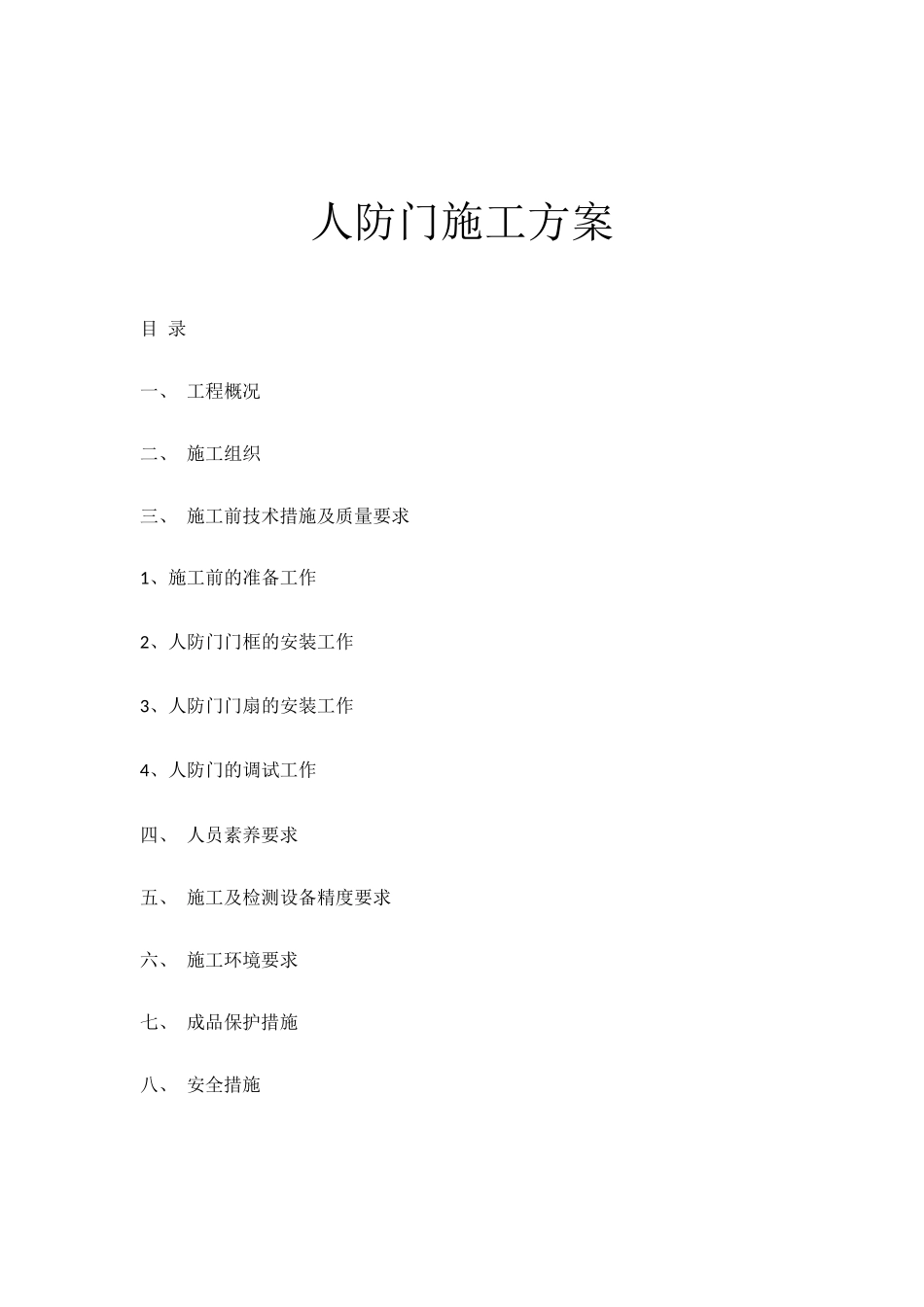

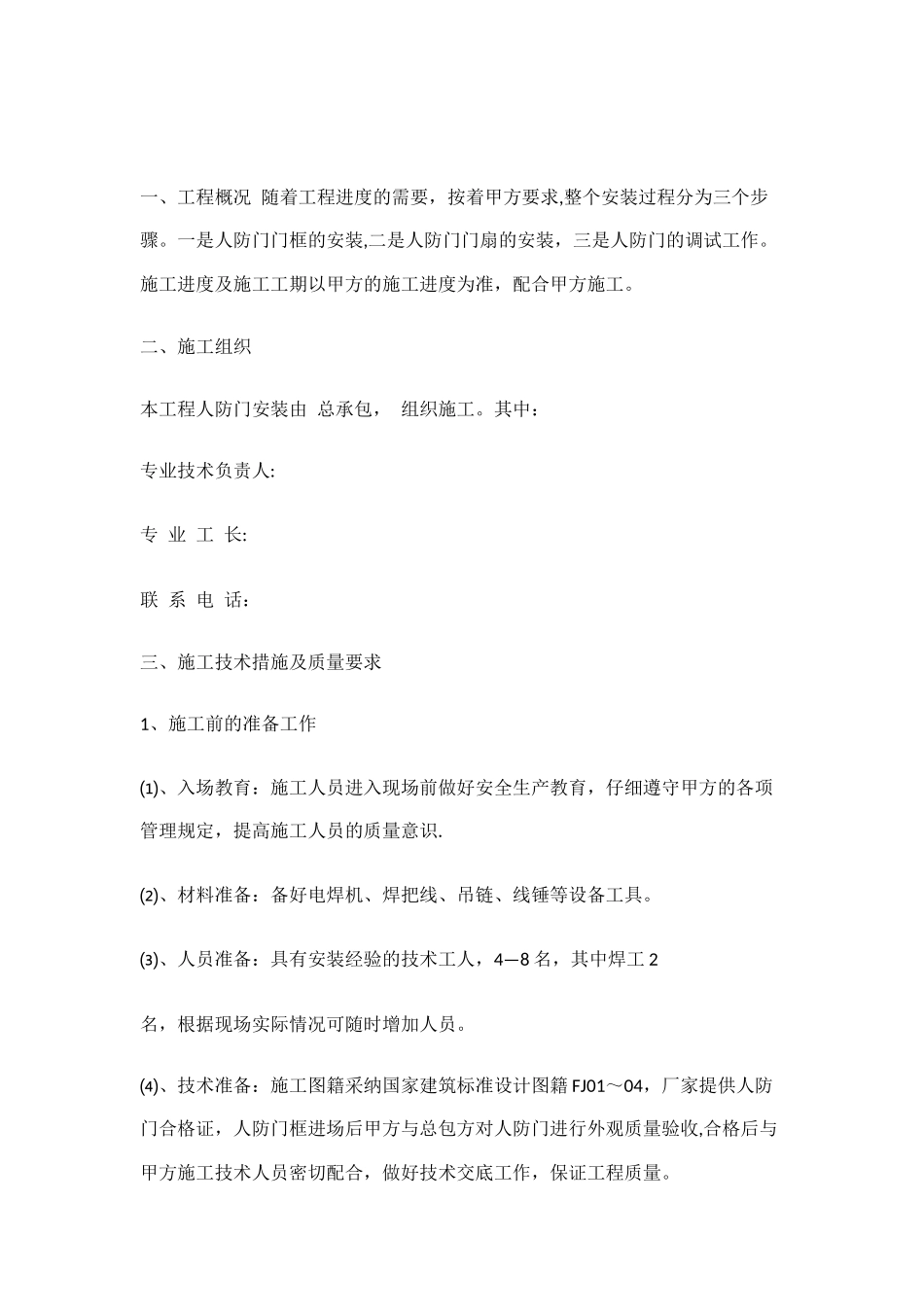

人防门施工方案目 录一、 工程概况二、 施工组织三、 施工前技术措施及质量要求1、施工前的准备工作2、人防门门框的安装工作3、人防门门扇的安装工作4、人防门的调试工作四、 人员素养要求五、 施工及检测设备精度要求六、 施工环境要求七、 成品保护措施八、 安全措施一、工程概况 随着工程进度的需要,按着甲方要求,整个安装过程分为三个步骤
一是人防门门框的安装,二是人防门门扇的安装,三是人防门的调试工作
施工进度及施工工期以甲方的施工进度为准,配合甲方施工
二、施工组织本工程人防门安装由 总承包, 组织施工
其中:专业技术负责人:专 业 工 长:联 系 电 话:三、施工技术措施及质量要求1、施工前的准备工作⑴、入场教育:施工人员进入现场前做好安全生产教育,仔细遵守甲方的各项管理规定,提高施工人员的质量意识
⑵、材料准备:备好电焊机、焊把线、吊链、线锤等设备工具
⑶、人员准备:具有安装经验的技术工人,4—8 名,其中焊工 2名,根据现场实际情况可随时增加人员
⑷、技术准备:施工图籍采纳国家建筑标准设计图籍 FJ01~04,厂家提供人防门合格证,人防门框进场后甲方与总包方对人防门进行外观质量验收,合格后与甲方施工技术人员密切配合,做好技术交底工作,保证工程质量
2、人防门门框的安装工作门框安装流程:绑扎底板钢筋及墙体插筋→预埋人防门框立框支撑件→浇筑底板混凝土时预留后浇施工槽→安装调试固定人防门框→浇筑预留后浇施工槽混凝土→绑扎人防门框墙体钢筋及安装预埋穿墙管件→浇筑人防门框墙混凝土·绑扎底板钢筋及墙体插筋后,在浇筑混凝土之前预埋立框支撑件
支撑件采纳直径不小于 20㎜的螺纹钢,要求垂直埋入到底板内,埋入长度不小于 500㎜,高出底板面不低于 50㎜,并与底板钢筋固定牢固
当人防门框净宽不大于 1500㎜时,要求在人防门门扇开启方向的洞口两侧各预埋 1 根,距离门框墙边缘 1—1
