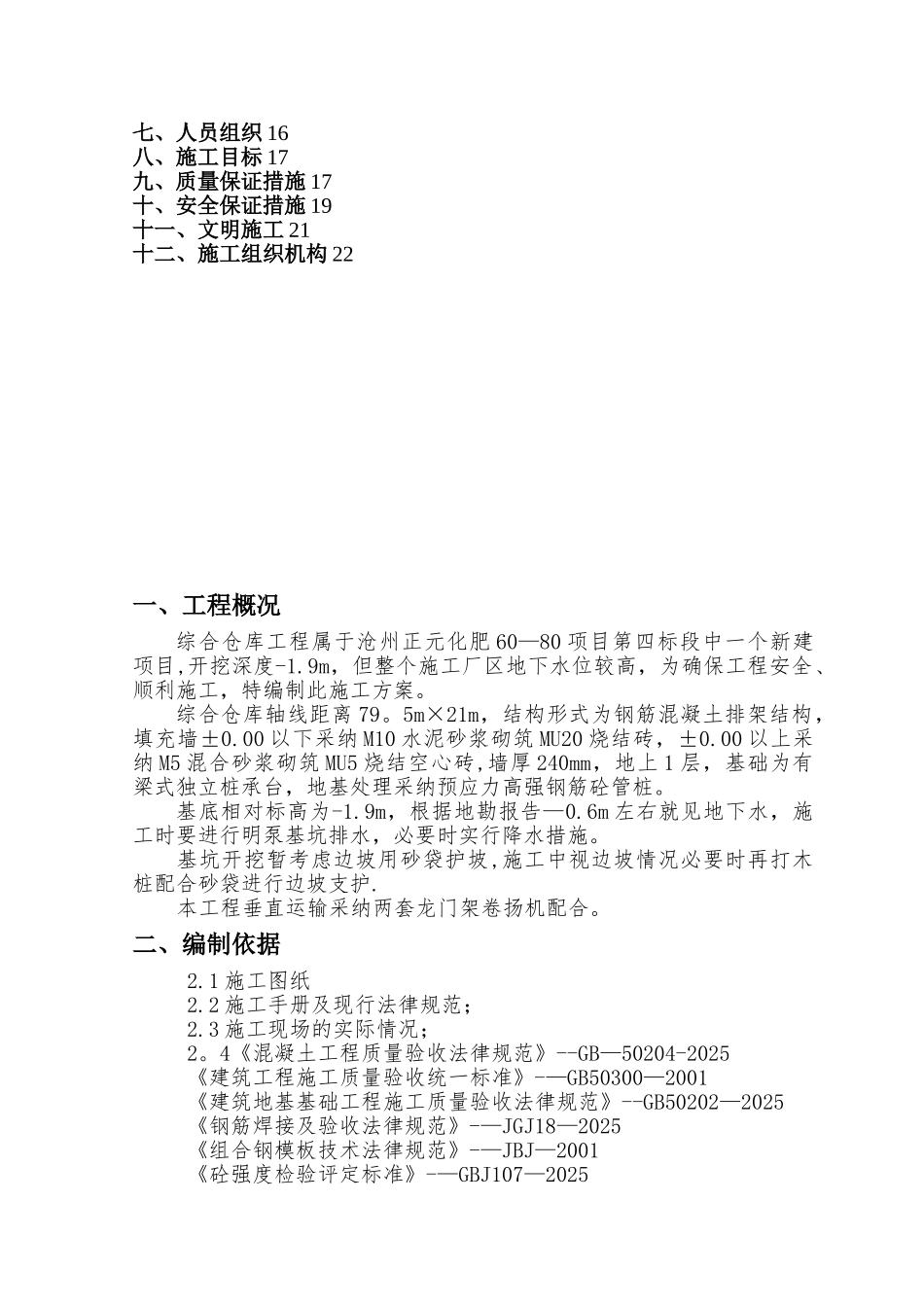

沧州正元化肥 60—80 项目综合仓库土建施工方案 编制: 审核: 批准: 中化二建集团有限公司二零一三年一月三十号目 录一、工程概况 1二、编制依据 2三、施工顺序 3四、施工准备 3五、主要施工方法 5六、机具配置 15七、人员组织 16八、施工目标 17九、质量保证措施 17十、安全保证措施 19十一、文明施工 21十二、施工组织机构 22一、工程概况综合仓库工程属于沧州正元化肥 60—80 项目第四标段中一个新建项目,开挖深度-1.9m,但整个施工厂区地下水位较高,为确保工程安全、顺利施工,特编制此施工方案。综合仓库轴线距离 79。5m×21m,结构形式为钢筋混凝土排架结构,填充墙±0.00 以下采纳 M10 水泥砂浆砌筑 MU20 烧结砖,±0.00 以上采纳 M5 混合砂浆砌筑 MU5 烧结空心砖,墙厚 240mm,地上 1 层,基础为有梁式独立桩承台,地基处理采纳预应力高强钢筋砼管桩。基底相对标高为-1.9m,根据地勘报告—0.6m 左右就见地下水,施工时要进行明泵基坑排水,必要时实行降水措施。基坑开挖暂考虑边坡用砂袋护坡,施工中视边坡情况必要时再打木桩配合砂袋进行边坡支护.本工程垂直运输采纳两套龙门架卷扬机配合。二、编制依据2.1 施工图纸2.2 施工手册及现行法律规范;2.3 施工现场的实际情况;2。4《混凝土工程质量验收法律规范》--GB—50204-2025《建筑工程施工质量验收统一标准》-—GB50300—2001《建筑地基基础工程施工质量验收法律规范》--GB50202—2025《钢筋焊接及验收法律规范》-—JGJ18—2025《组合钢模板技术法律规范》-—JBJ—2001《砼强度检验评定标准》-—GBJ107—2025《建筑机械使用安全技术规程》——JGJ33—2001《施工现场临时用电安全技术法律规范》—-JGJ46-2025《建筑工程安全检查标准》-—JGJ59—99三、施工顺序定位放线 →基坑开挖 →探槽、验槽 →砼垫层施工 →基础施工 →回填土 →框架柱、梁、板→楼梯、栏杆施工→填充墙砌筑,门窗,抹灰,楼地面施工→土建扫尾→交付安装 四、施工准备4.1 技术准备4.1。1 积极主动与建设单位进行接触,进一步了解现场情况。4.1。2 向建设单位接收现场坐标和水准点,以及各种测量控制标志,并进行复查,做好施工测量的准备工作。4.1。3 接到图纸后,组织有关人员熟悉图纸,搞好图纸会审和技术交底工作。4。1。4 结合图纸设计,进行针对性的技术规程,施工法律规范的培训,制定切实可行的“两算”对比,为进行成本预控提供依据.4.1。5 根据建设单位的要...
