膜结构施工方案2025

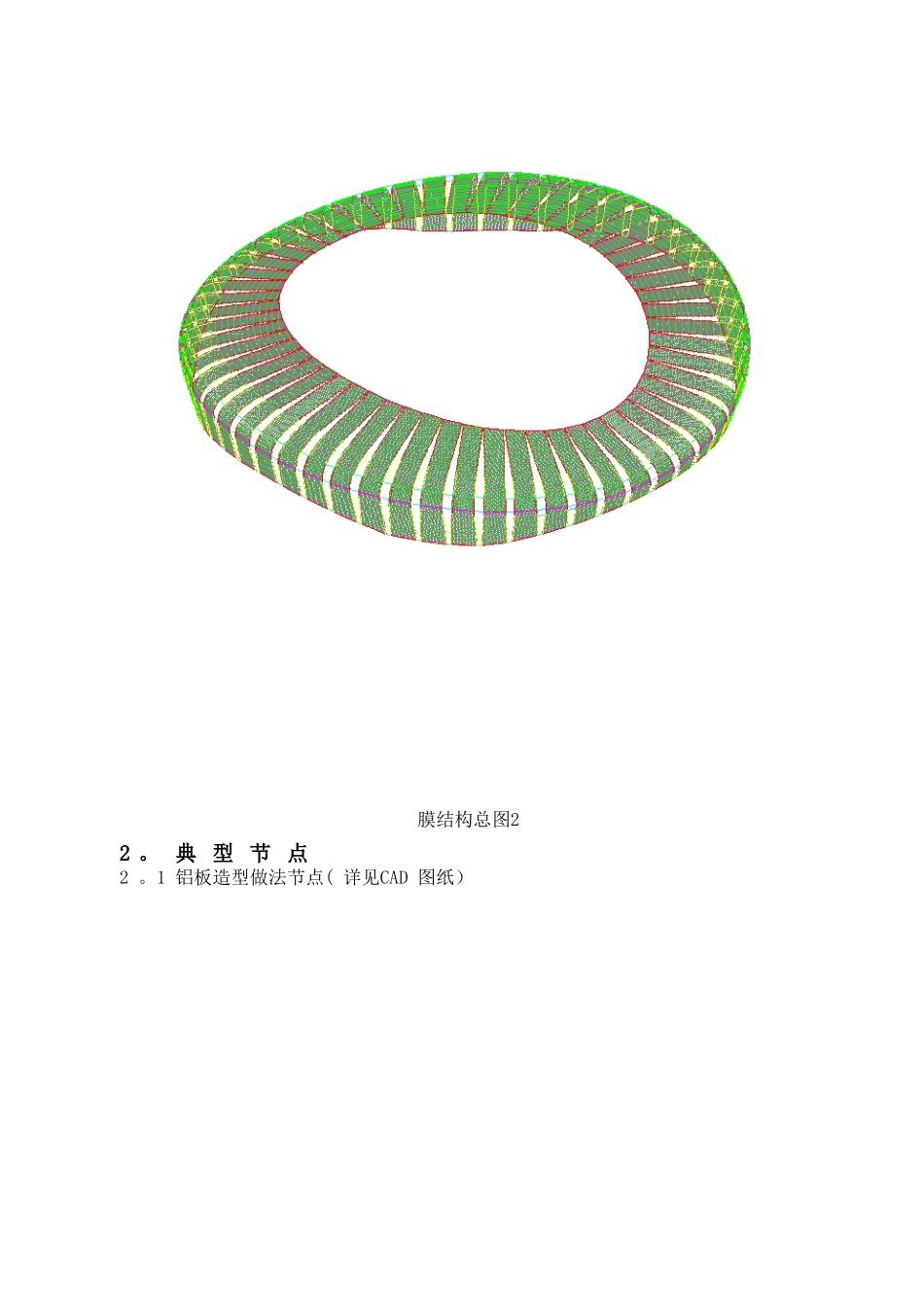

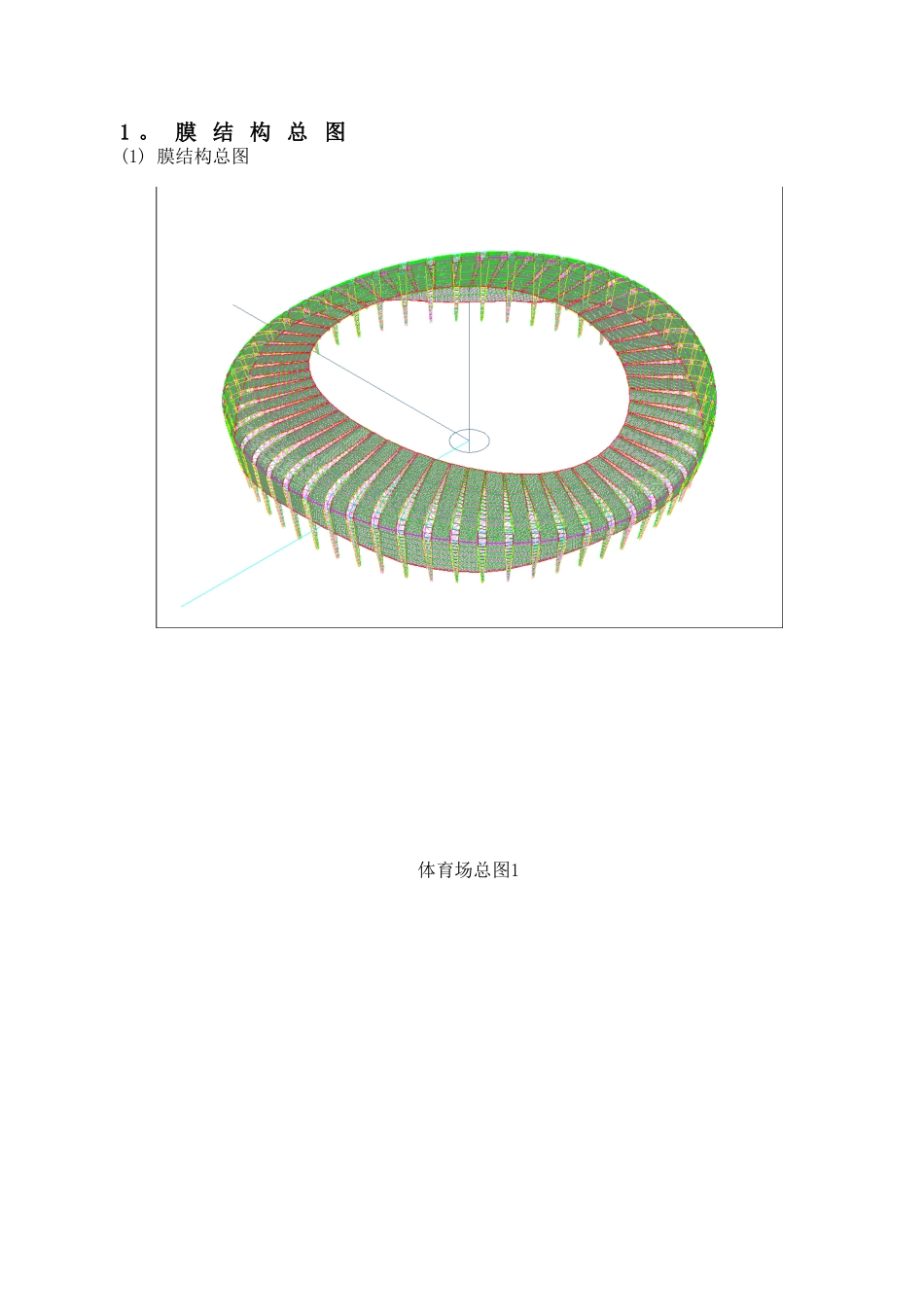

膜 结 构 总 图(1) 膜结构总图 体育场总图1 膜结构总图22
典 型 节 点2
1 铝板造型做法节点( 详见CAD 图纸)2
2 膜结构主要标准节点(详见CAD 图纸) 横向高点节点示意图 横向低点节点示意图 3
3 机 械 设 备 投 入 计 划在施工准备阶段,根据现场施工要求,编制施工机具设备需用量
对于自有设备应做好保养维修工作,对计划租赁的设备必须作好调查和尽早落实租赁合同的签订工作,并布置安排设备进场计划
现场安装机械设备投入计划表序号机具名称型 号单 位数 量150吨汽车式起重机QY50台1230吨汽车式起重机QY30台13钢丝绳ф19
5M2004缆风绳M10005五芯25MM2M25006三芯6MM2M25007二芯2MM2M25008活动扳手300×36把309千斤顶5T只3010葫芦5T只2011卷尺50米把212卷尺30米把213卷尺10米把514卷尺5 米把615经纬仪J6E台216全站仪SRX2台217膜材专用张拉器T1套200018便携式膜材焊接机2KW台10注:现场施工机械在具体施工时根据实际需要进行调整,确保施工顺利进行
2 施 工 部 署该工程实施项目法施工,有关生产、技术、质量、经济结算、安全等各项工作实行项目经理全面负责制
同时公司总部运用动态管理,优化组织机制,公司审计处对人、机、物进行独立工程核算
根据招标文件要求和现场条件,在施工组织安排上我们准备作以下部署:1
为确保工期,施工前编制详细的作业计划,确保各阶段按预定目标完成,从而确保总工期,并根据各分项的施工需要加班加点
项目部将按此方案, 仔细组织劳动力,充分发挥施工人员的劳动积极性,按计划完成下达工作量的考核指标
加强计划管理,做好准确的周计划和分阶段作业计划,建立可靠的材料、后勤保证体系
