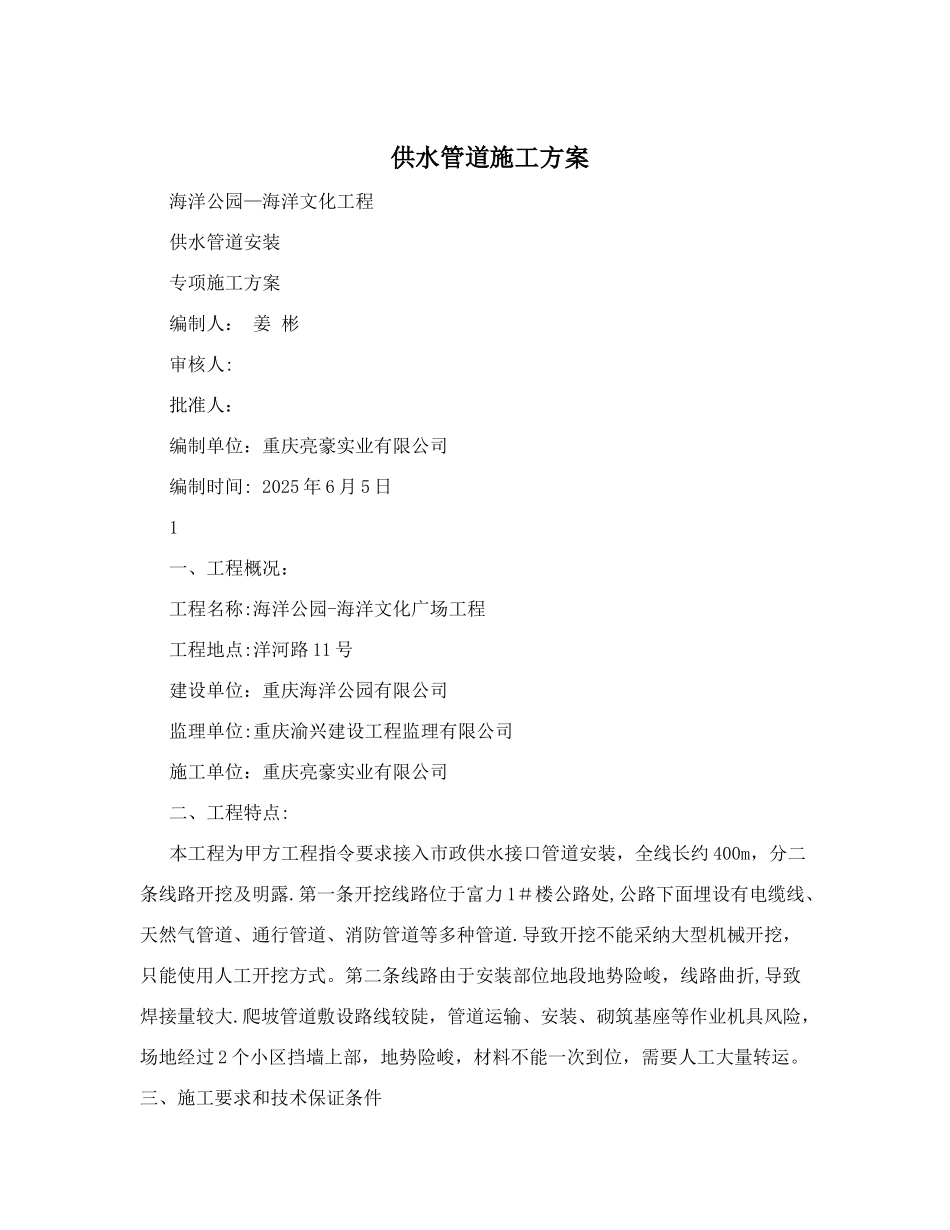

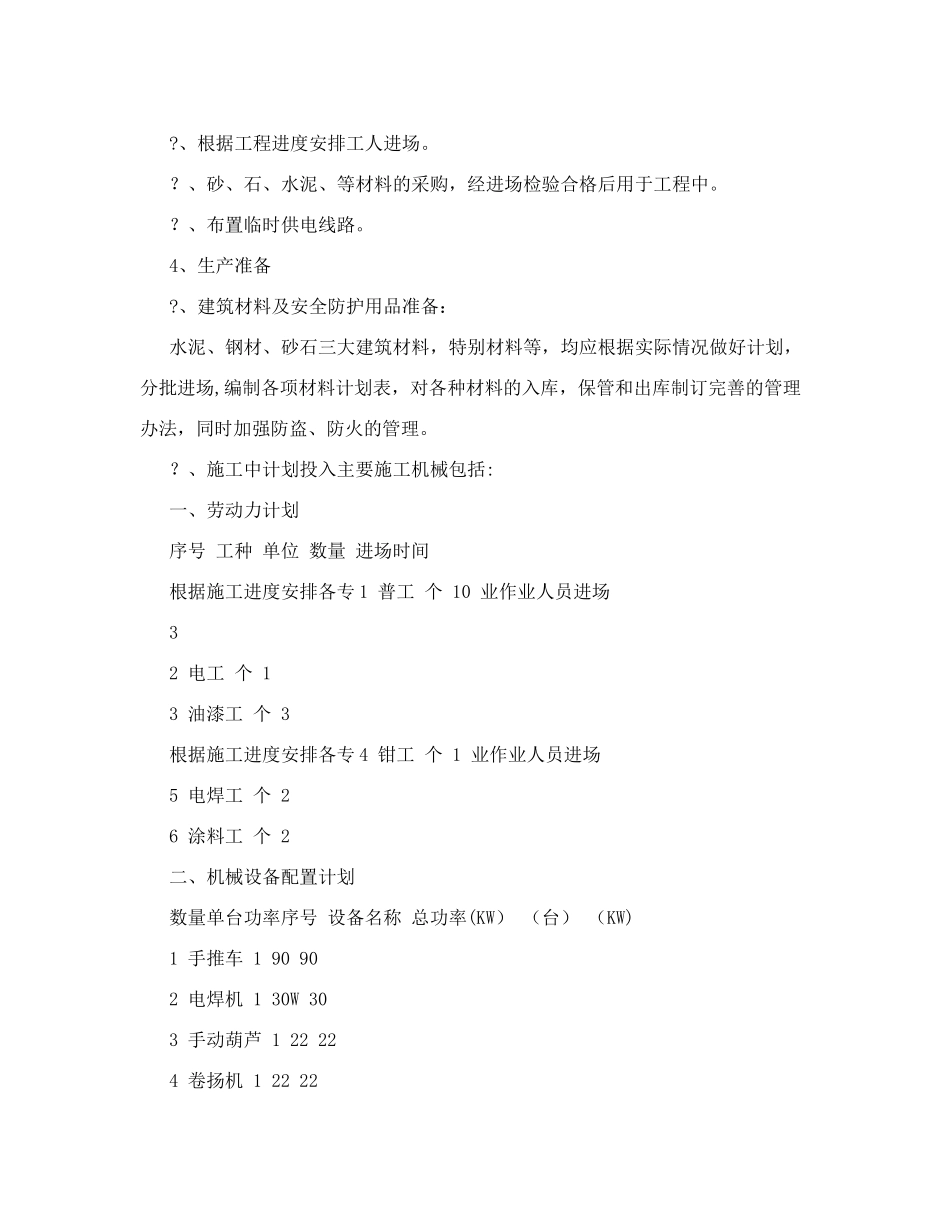

供水管道施工方案海洋公园—海洋文化工程 供水管道安装 专项施工方案 编制人: 姜 彬 审核人: 批准人: 编制单位:重庆亮豪实业有限公司 编制时间: 2025 年 6 月 5 日 1 一、工程概况: 工程名称:海洋公园-海洋文化广场工程 工程地点:洋河路 11 号 建设单位:重庆海洋公园有限公司 监理单位:重庆渝兴建设工程监理有限公司 施工单位:重庆亮豪实业有限公司 二、工程特点: 本工程为甲方工程指令要求接入市政供水接口管道安装,全线长约 400m,分二条线路开挖及明露.第一条开挖线路位于富力 1#楼公路处,公路下面埋设有电缆线、天然气管道、通行管道、消防管道等多种管道.导致开挖不能采纳大型机械开挖,只能使用人工开挖方式。第二条线路由于安装部位地段地势险峻,线路曲折,导致焊接量较大.爬坡管道敷设路线较陡,管道运输、安装、砌筑基座等作业机具风险,场地经过 2 个小区挡墙上部,地势险峻,材料不能一次到位,需要人工大量转运。 三、施工要求和技术保证条件 ?、施工要求 1、质量要求:确保工程质量一次性验收全部合格。 2、工期要求:按甲方要求一次完工。 3、 安全生产目标:达到五无目标,即“无死亡事故,无重大伤人事故,无重大机械事故,无火灾事故,无中毒事故”. 4、服务目标:与各方密切配合,使业主满意。 ?、技术保证条件 1、技术准备: ?、仔细查看地形,做到施工安全。 ?、编写技术质量安全交底资料,施工前做好书面交底。 ?、组织学习施工法律规范及验收标准,为仔细贯彻执行法律规范及标准做好2 准备。 ?、准备齐全技术资料的各种表格。 ?、编制施工预算:为材料进场、劳动、月、周、进度表编制提供依据。 2、技术交底: 开工前项目技术负责人分别向施工员进行技术安全交底,内容有质量交底,安全措施交底等。技术交底采纳三级制即:项目工程师?施工员?班组长。项目技术负责人向施工员进行交底必须细致、齐全,并结合具体操作部位,关键部位的质量要求,讲解要点和注意事项等。施工员接受交底后要仔细反复向操作班组进行交底。班组长在接受交底后,应组织工人进行仔细讨论,保证按要求完成施工任务。 3、现场准备 ?、根据现场实际情况,确定管道走向找坡,使供水畅通无阻。 ?、按施工需要机械进场就位。 ?、根据工程进度安排工人进场。 ?、砂、石、水泥、等材料的采购,经进场检验合格后用于工程中。 ?、布置临时供电线路。 4、生产准备 ?、建筑材料及安全防护用品准...
