郑州华电高科电力设备工程有限公司江苏盐城射阳电厂3#

4#425T/H 锅炉拆除项目保温拆除施工方案编制: 审核: 审批: 施工单位:山东军辉建设安装工程有限公司2025 年 9 月目录1
工程概况··········································32
工程量及施工日期··································33
编制依据··········································34
作业前条件和准备··································35
作业顺序和方法····································66
施工安全要求和环境要求····························77
质量保证措施,目标和要求·························13一、工程概况3#、4#锅炉保温拆除的工作范围主要有:锅炉本体(锅筒、水冷壁、过热器、再热器、汽包、空气预热器、省煤器等)、锅炉辅机、制粉系统、除渣系统、锅炉烟、风系统、热力管道系统等表面保温层的拆除

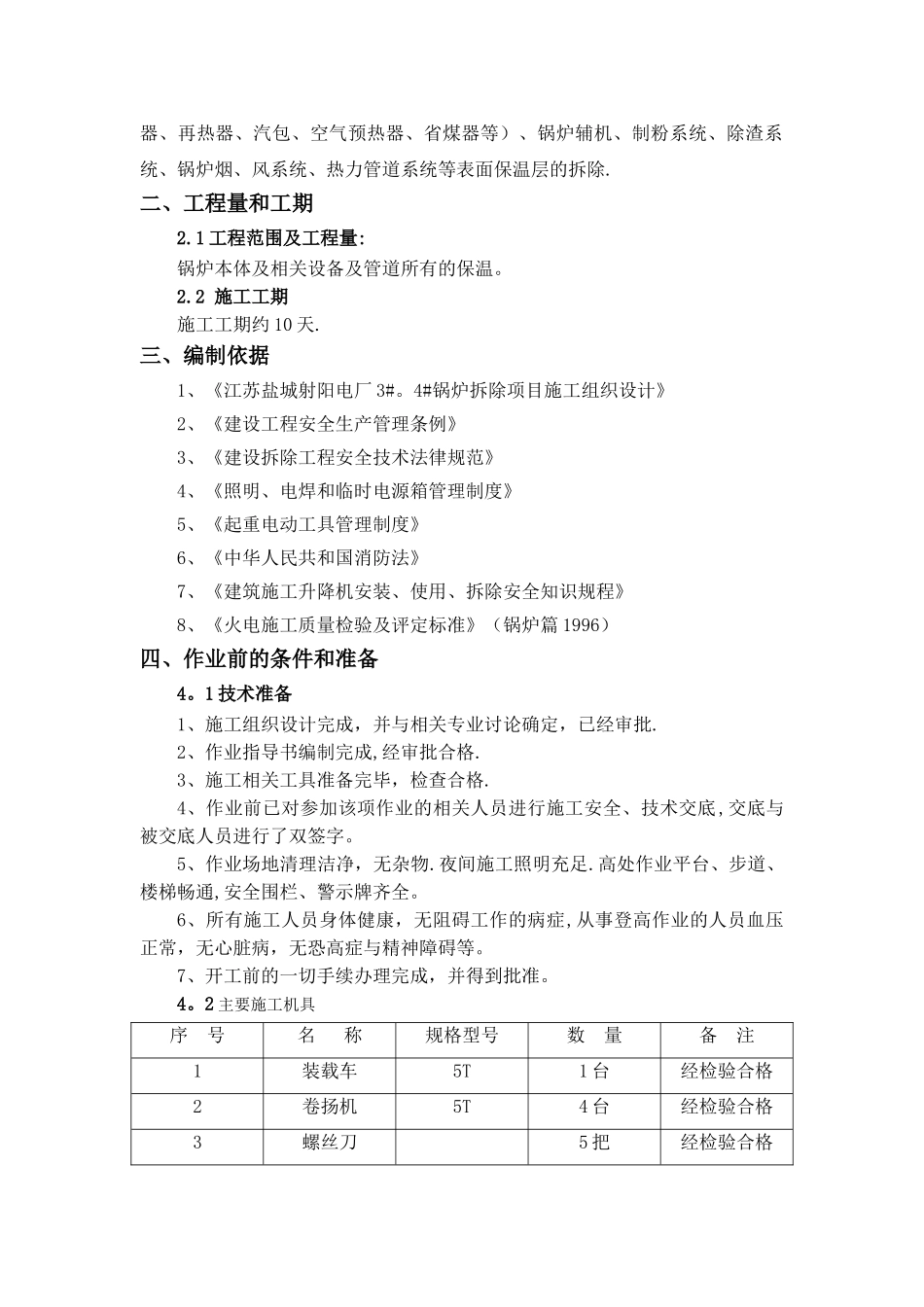

二、工程量和工期2
1 工程范围及工程量:锅炉本体及相关设备及管道所有的保温
2 施工工期施工工期约 10 天
三、编制依据1、《江苏盐城射阳电厂 3#
4#锅炉拆除项目施工组织设计》2、《建设工程安全生产管理条例》3、《建设拆除工程安全技术法律规范》4、《照明、电焊和临时电源箱管理制度》5、《起重电动工具管理制度》6、《中华人民共和国消防法》7、《建筑施工升降机安装、使用、拆除安全知识规程》8、《火电施工质量检验及评定标准》(锅炉篇 1996)四、作业前的条件和准备4
1 技术准备1、施工组织设计完成,并与相关专业讨论确定,已经审批
2、作业指导书编制完
