地下室周边回填土施工方案为满足项目总体施工进度计划、土方回填质量及基坑安全要求,根据本工程基坑支护、主体设计图纸及相关法律规范,结合现场实际,特制定中国药科大学江宁校区实验楼项目地下室周边回填土施工方案
一、工程概况: 本次回填主要是地下室周边外墙与基坑边坡之间的土方回填
因室外地面、道路等工程具体做法暂不明确,且地下室靠外侧顶板标高基本为-1
00M,故除建筑物条基、独立基础部分回填到设计要求标高进行后续工序施工外,其余部位暂回填至—1
00M,待主体、地下室顶板周边钢筋砼挡土栏板墙施工完毕,且室外地面、道路等明确具体做法后二次回填到位
据此,本次土方回填量约为 42000 方

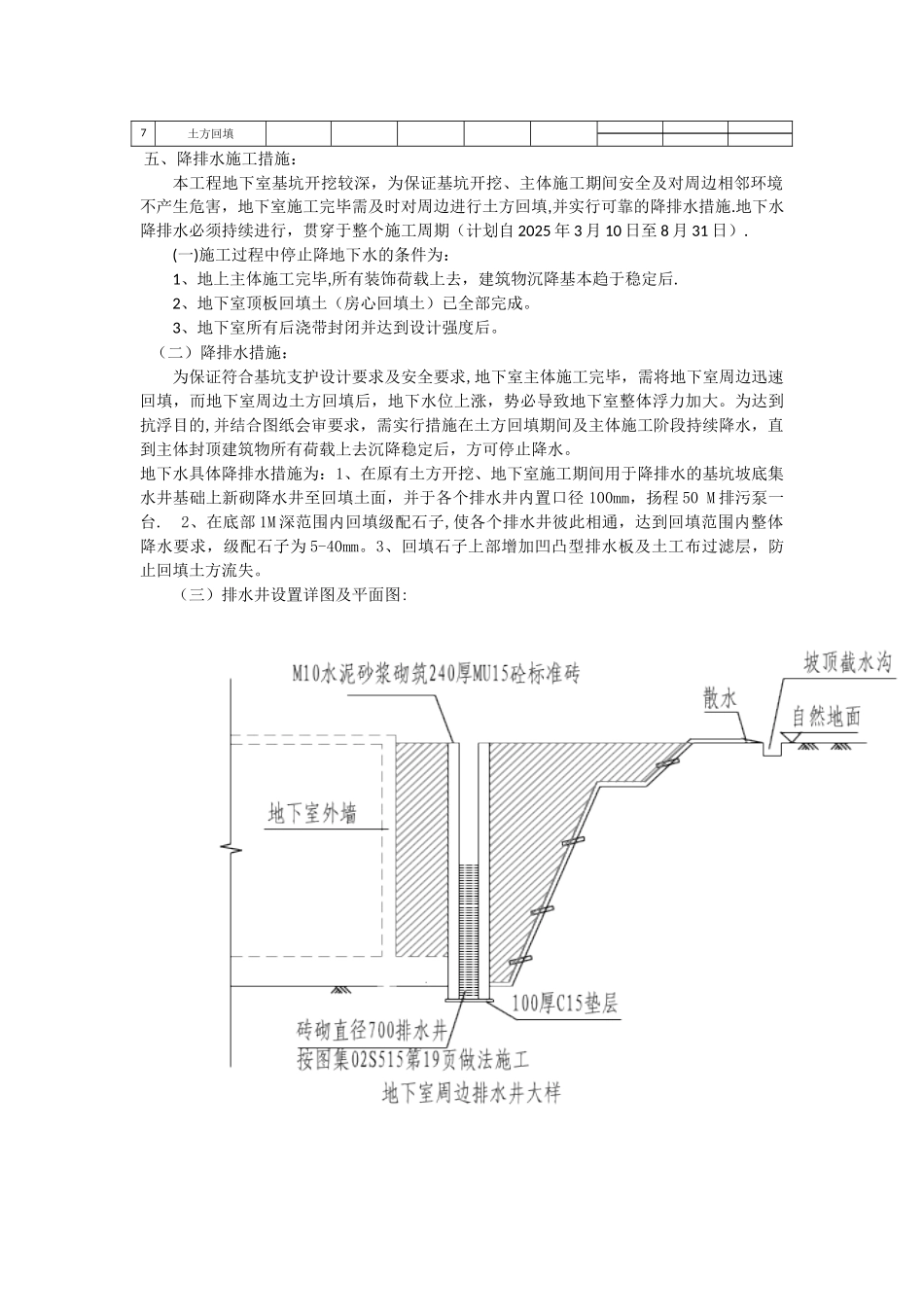

二、编制依据: 1、《建筑工程施工质量验收统一标准》(GB50300-2025) 2、《民用建筑工程室内环境污染控制法律规范》(GB50325—2025) 3、《建筑地基基础工程施工质量验收法律规范》(GB50202—2025) 4、南京大学建筑规划设计讨论院的本工程主体设计图纸 5、江苏省建苑岩土工程勘测有限公司的本工程基坑支护设计图纸 6、施工合同三、施工部署: 1、施工顺序: 防水施工及隐蔽验收聚苯板 XPS 防水保护层施工 砖砌保护墙施工 脚手架拆除 拆架后防水及保护层复查 降排水井、级配碎石等降水措施施 工 基坑清理 土方分层回填、夯实、检查、验收 2、施工人员组织 防水由专业防水班组负责施工,计划配备 20 名施工人员
聚苯板 XPS 及砖砌保护墙由瓦工班组负责施工,计划共配备 50 名施工人员
外架拆除由专业脚手架班组负责拆除,计划配备 10 名施工人员
降排水井、底部贯穿盲沟由瓦工班组负责施工,计划配备 20 名施工人员
土方分层回填、夯实由专业土方班组负责施工,计划配备 20 名施工人员
四、施工进度计划序号 时间工序二月三月24—2627—291—34—67—910—1
