编制依据- 1 -2
工程概况— 1 —3
试验目的— 2 —4
施工工艺流程— 2 -5 施工工艺及技术要求- 3 -6
主要施工机械设备配置- 6 -7
施工人员组织— 7 —8
原材料要求- 7 —9.质量检测评定标准- 8 -10.施工注意事项- 10 -11
环境保措施— 11 —12

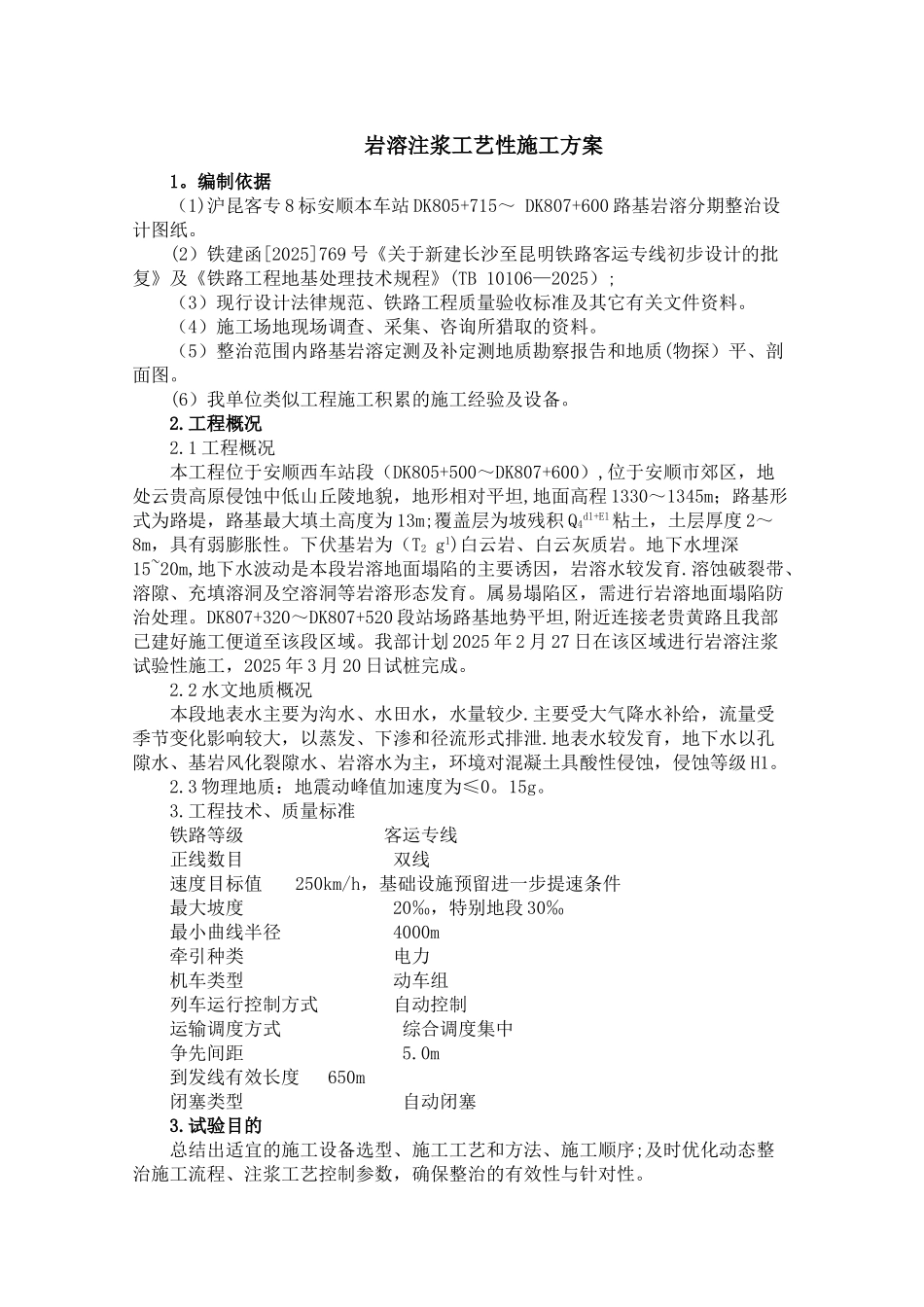

安全保证措施— 12 —岩溶注浆工艺性施工方案1
编制依据(1)沪昆客专 8 标安顺本车站 DK805+715~ DK807+600 路基岩溶分期整治设计图纸
(2)铁建函[2025]769 号《关于新建长沙至昆明铁路客运专线初步设计的批复》及《铁路工程地基处理技术规程》(TB 10106—2025);(3)现行设计法律规范、铁路工程质量验收标准及其它有关文件资料
(4)施工场地现场调查、采集、咨询所猎取的资料
(5)整治范围内路基岩溶定测及补定测地质勘察报告和地质(物探)平、剖面图
(6)我单位类似工程施工积累的施工经验及设备
1 工程概况本工程位于安顺西车站段(DK805+500~DK807+600),位于安顺市郊区,地处云贵高原侵蚀中低山丘陵地貌,地形相对平坦,地面高程 1330~1345m;路基形式为路堤,路基最大填土高度为 13m;覆盖层为坡残积 Q4dl+El粘土,土层厚度 2~8m,具有弱膨胀性
下伏基岩为(T2 g1)白云岩、白云灰质岩
地下水埋深15~20m,地下水波动是本段岩溶地面塌陷的主要诱因,岩溶水较发育
溶蚀破裂带、溶隙、充填溶洞及空溶洞等岩溶形态发育
属易塌陷区,需进行岩溶地面塌陷防治处理
DK807+320~DK807+520 段站场路基地势平坦,附近连接老贵黄路且我部已建好施工便道至该段区域
我部计划 2025 年 2 月 27 日在该区域进行岩溶注浆试验性施工,2025 年 3 月 20 日试桩完成
2 水文地质概况本
