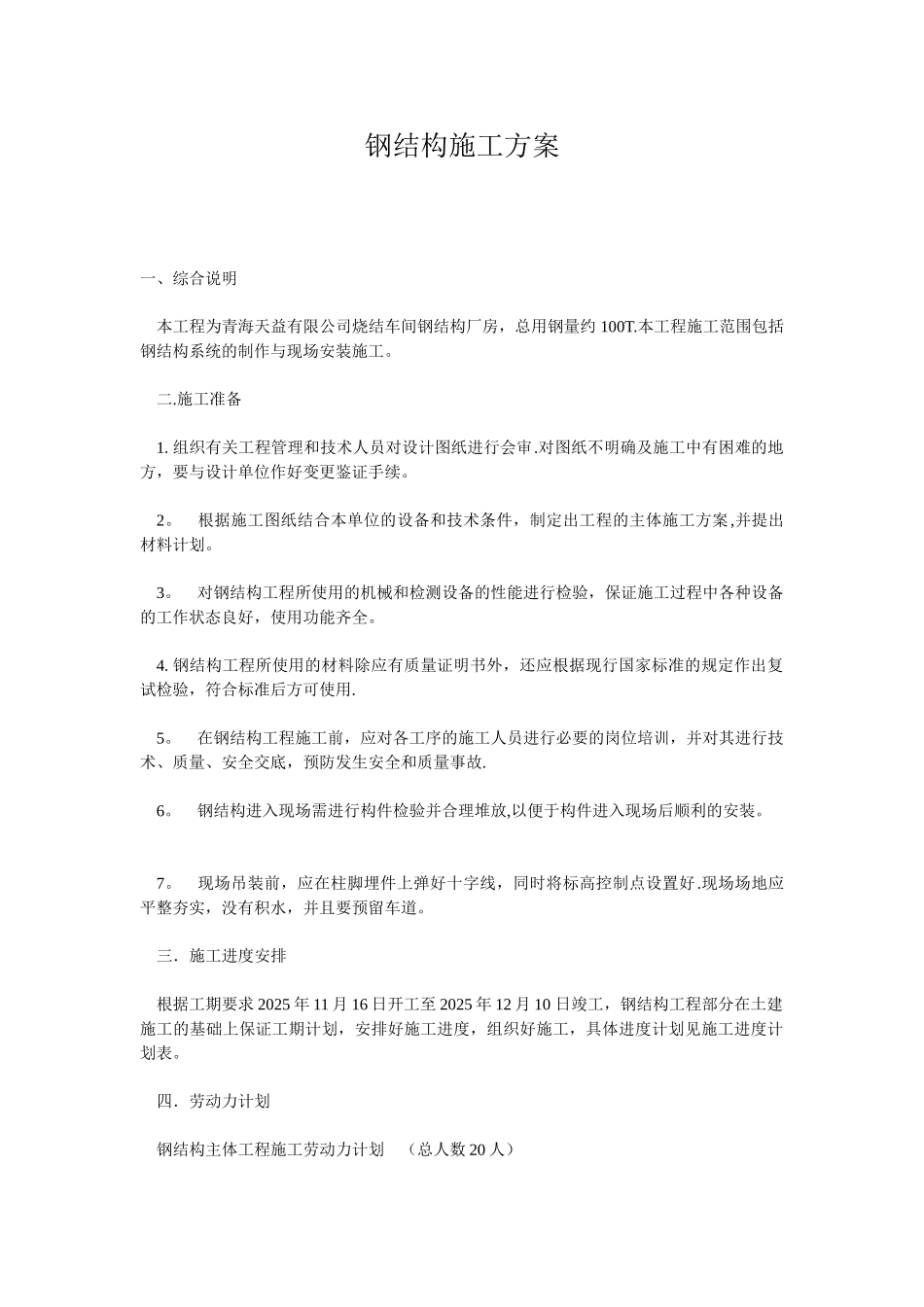

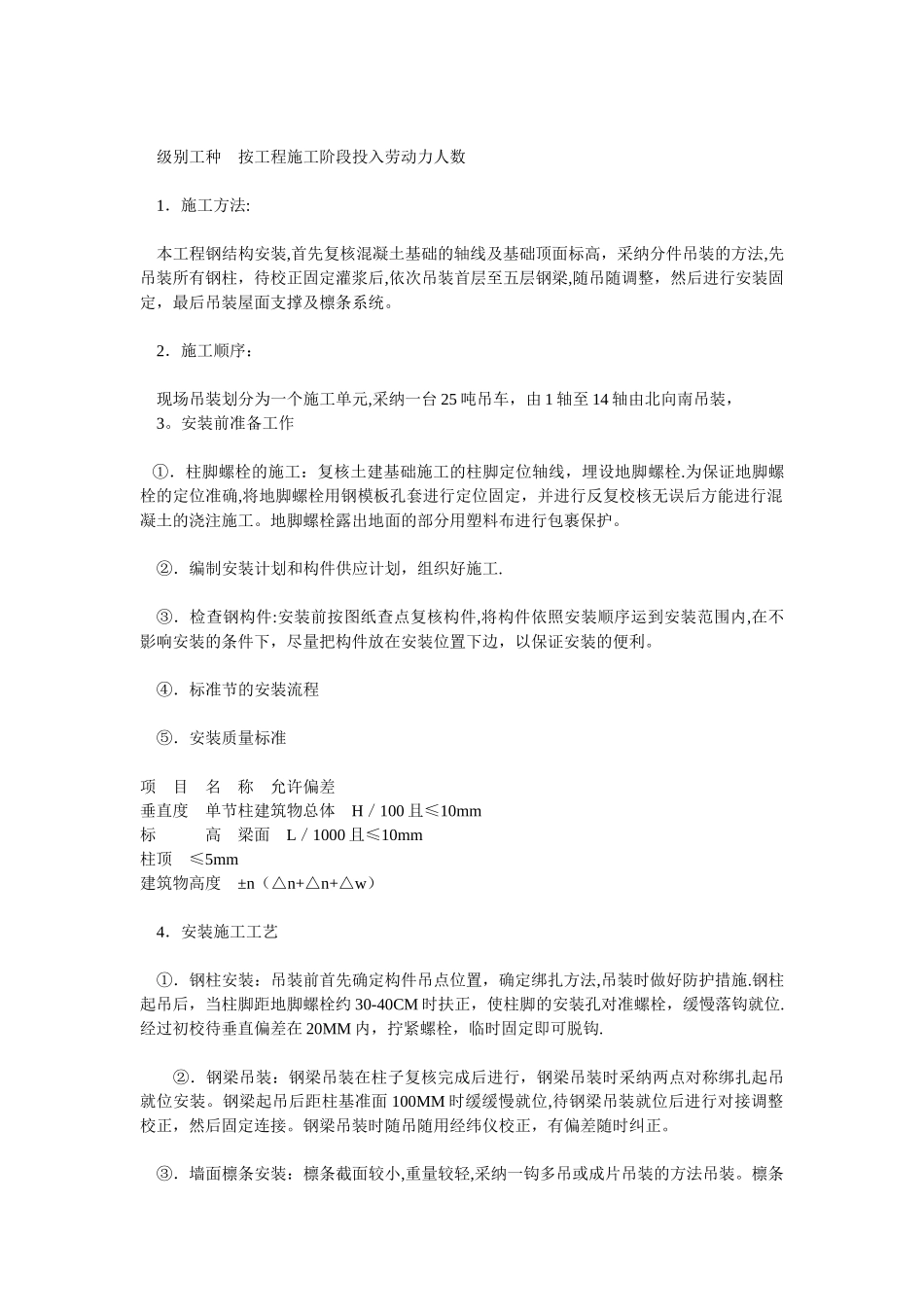

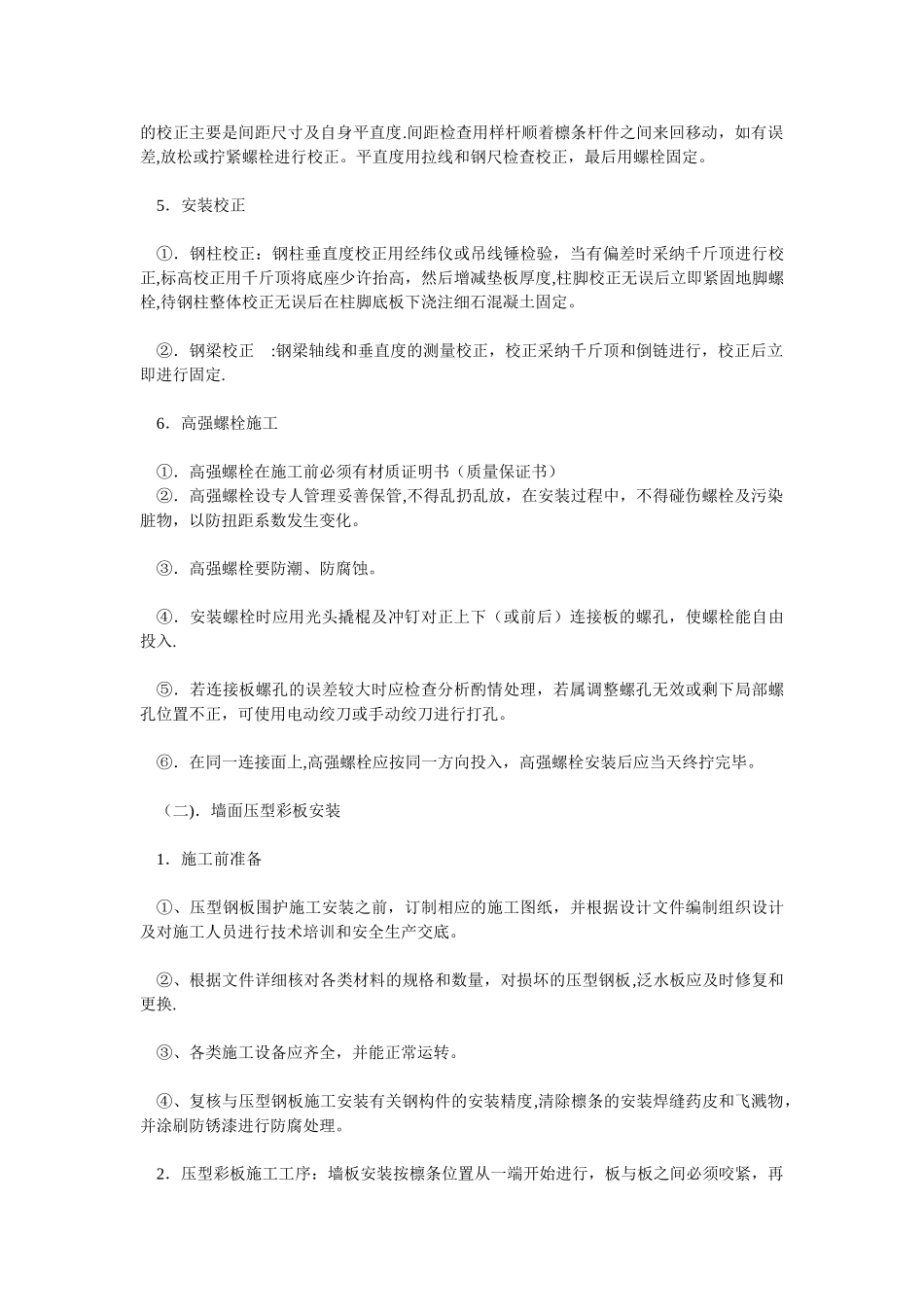

钢结构施工方案一、综合说明 本工程为青海天益有限公司烧结车间钢结构厂房,总用钢量约 100T.本工程施工范围包括钢结构系统的制作与现场安装施工。 二.施工准备 1. 组织有关工程管理和技术人员对设计图纸进行会审.对图纸不明确及施工中有困难的地方,要与设计单位作好变更鉴证手续。 2。 根据施工图纸结合本单位的设备和技术条件,制定出工程的主体施工方案,并提出材料计划。 3。 对钢结构工程所使用的机械和检测设备的性能进行检验,保证施工过程中各种设备的工作状态良好,使用功能齐全。 4. 钢结构工程所使用的材料除应有质量证明书外,还应根据现行国家标准的规定作出复试检验,符合标准后方可使用. 5。 在钢结构工程施工前,应对各工序的施工人员进行必要的岗位培训,并对其进行技术、质量、安全交底,预防发生安全和质量事故. 6。 钢结构进入现场需进行构件检验并合理堆放,以便于构件进入现场后顺利的安装。 7。 现场吊装前,应在柱脚埋件上弹好十字线,同时将标高控制点设置好.现场场地应平整夯实,没有积水,并且要预留车道。 三.施工进度安排 根据工期要求 2025 年 11 月 16 日开工至 2025 年 12 月 10 日竣工,钢结构工程部分在土建施工的基础上保证工期计划,安排好施工进度,组织好施工,具体进度计划见施工进度计划表。 四.劳动力计划 钢结构主体工程施工劳动力计划 (总人数 20 人) 级别工种 按工程施工阶段投入劳动力人数 1.施工方法: 本工程钢结构安装,首先复核混凝土基础的轴线及基础顶面标高,采纳分件吊装的方法,先吊装所有钢柱,待校正固定灌浆后,依次吊装首层至五层钢梁,随吊随调整,然后进行安装固定,最后吊装屋面支撑及檩条系统。 2.施工顺序: 现场吊装划分为一个施工单元,采纳一台 25 吨吊车,由 1 轴至 14 轴由北向南吊装, 3。安装前准备工作 ①.柱脚螺栓的施工:复核土建基础施工的柱脚定位轴线,埋设地脚螺栓.为保证地脚螺栓的定位准确,将地脚螺栓用钢模板孔套进行定位固定,并进行反复校核无误后方能进行混凝土的浇注施工。地脚螺栓露出地面的部分用塑料布进行包裹保护。 ②.编制安装计划和构件供应计划,组织好施工. ③.检查钢构件:安装前按图纸查点复核构件,将构件依照安装顺序运到安装范围内,在不影响安装的条件下,尽量把构件放在安装位置下边,以保证安装的便利。 ④.标准节的安装流程 ⑤.安装质量标准 项 目 名 称 允许偏差 垂直度 ...
