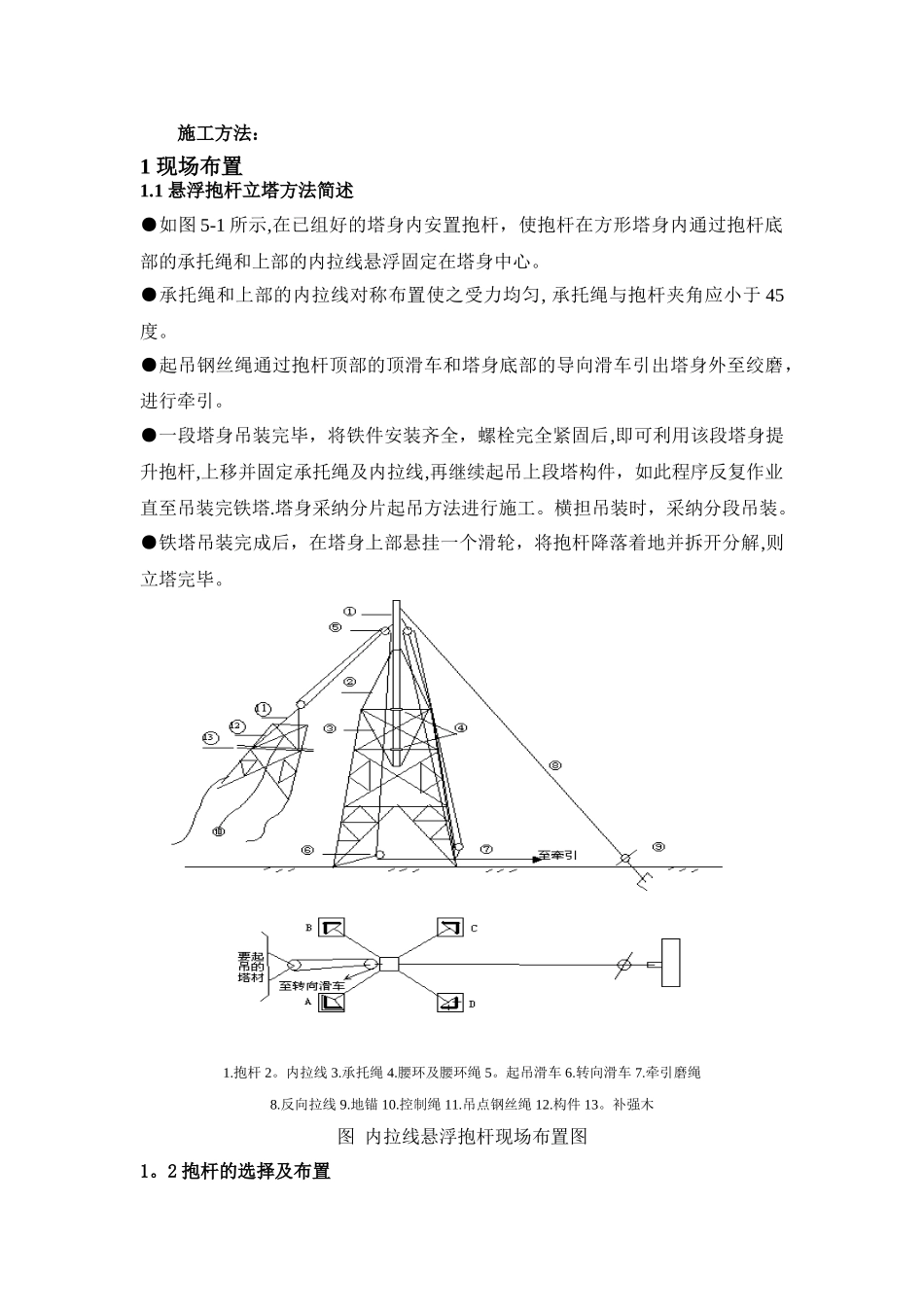

220kV 雁山站扩建#2 主变配套工程-220kV 南桥线解口进雁山站(南海站侧)线路工程停电前组立铁塔施工方案交底 项目名称:220kV 雁山站扩建#2 主变配套工程—220kV 南桥线解口进雁山站(南海站侧)线路工程施工单位:江门市电力工程输变电有限公司交底时间:2025 年 11 月 日 交底人:一、结合现场方案实施及注意事项●组立现场设安全检查人员,现场布置完后施工负责人和安全员应检查现场布置有无错误和使用不合格工器具及钢丝绳套,检查无误后方可起吊。组塔时,在地面必须设置现场负责人和现场安监员,所有吊点的绑扎必须有现场负责人检查。各绑扎点必须有防剪的措施。●起吊钢绳和铁件接触处应垫软物或硬木,吊件接近就位时,牵引速度应减慢,上下密切配合,吊件就位的连接顺序是先低侧后高侧,主材和侧面大斜材全部接牢之前不得到构件上作业。●抱杆提升前,应将提升腰滑车处及以下塔身的辅材装齐,并拧紧螺栓。●铁塔起吊过程中,指挥员应站在起吊方向的侧面,监视被吊塔片与与塔身的距离,一般应控制 0。2~0.5m 范围内,严禁塔片挂住塔身。●升降抱杆时塔下不得有人,塔上人员应站在安全的位置上.四根内拉线按预定长度呈松弛姿态绑扎在主材顶端的节点下方,防止抱杆倾倒。●用悬浮内拉线抱杆组立铁塔时,抱杆拉线应绑托在塔身节点下方,承托绳绑托在紧靠节点上方。●吊装时,抱杆应由专人监视和调整。●在保证被吊塔片能就位的前提下,内拉线抱杆插入已组塔段的深度不得小于抱杆高度的 30%,且不得小于塔身断面宽度。抱杆根部与塔身绑托牢固,抱杆倾斜角不超过 5°。●拆除抱杆应事先实行防止拆除段自由倾倒的措施,然后逐段拆除,严禁提前拧松或拆除部分连接螺检.●用压拉线的办法调整抱杆倾斜角,应缓慢加力,不得冲击。施工方法:1 现场布置1.1 悬浮抱杆立塔方法简述●如图 5-1 所示,在已组好的塔身内安置抱杆,使抱杆在方形塔身内通过抱杆底部的承托绳和上部的内拉线悬浮固定在塔身中心。●承托绳和上部的内拉线对称布置使之受力均匀, 承托绳与抱杆夹角应小于 45度。●起吊钢丝绳通过抱杆顶部的顶滑车和塔身底部的导向滑车引出塔身外至绞磨,进行牵引。 ●一段塔身吊装完毕,将铁件安装齐全,螺栓完全紧固后,即可利用该段塔身提升抱杆,上移并固定承托绳及内拉线,再继续起吊上段塔构件,如此程序反复作业直至吊装完铁塔.塔身采纳分片起吊方法进行施工。横担吊装时,采纳分段吊装。●铁塔吊装完成后,在塔身上部悬挂一个滑...
