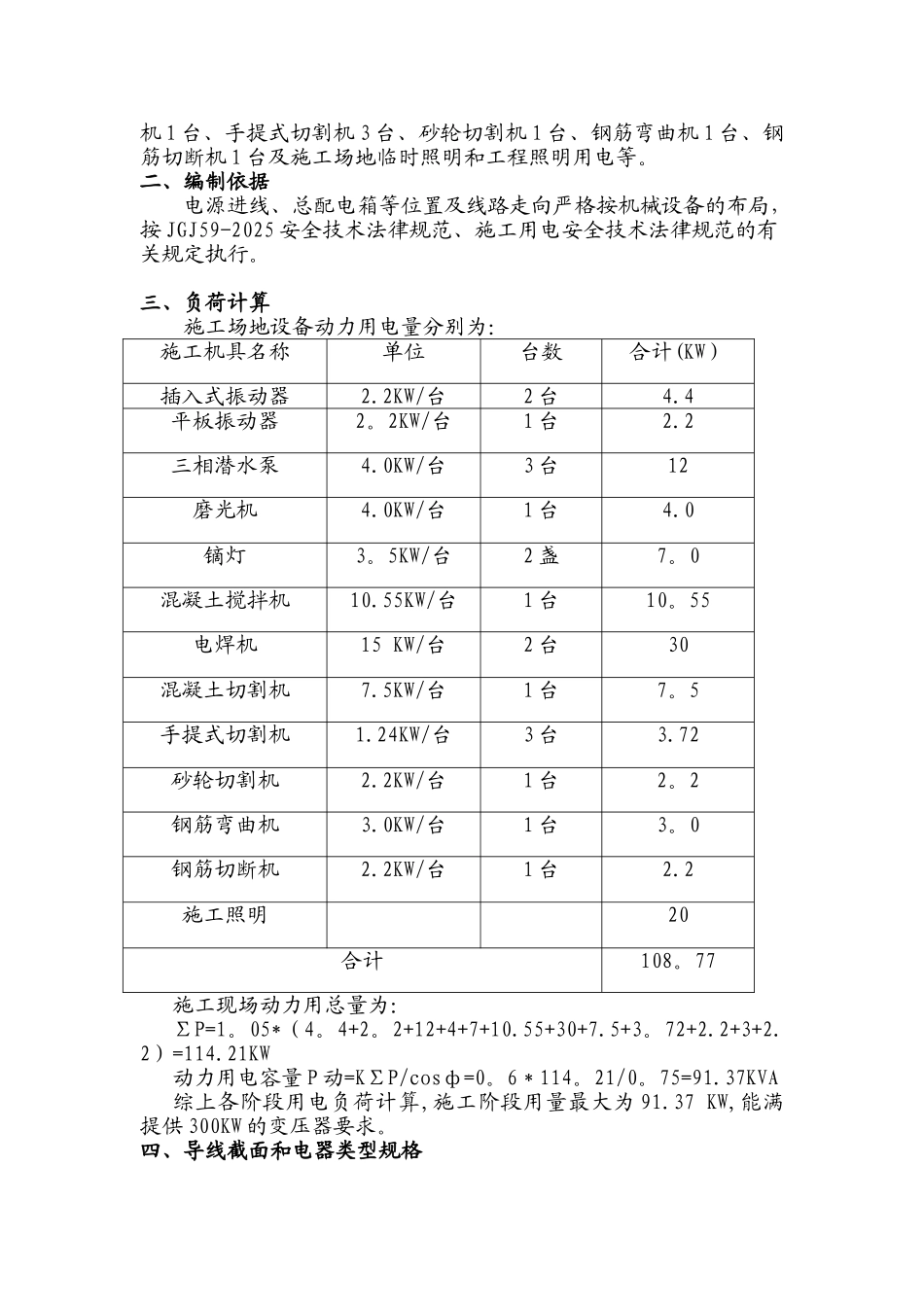

临 时用电方案 编 制 人: 审 核 人:审 批 人:编制时间:目 录一、工程概况—-——--—---—---—--———-———---——---—-—--—-——--—-3二、编制依据————---—-——-———---——---——----—-—----------——-3三、负荷计算—------—--—————-—————-——-—--—--———-—-——————--4四、导线截面和电器类型规格-——-—--—-—--———--—-—-—————--—-—5五 、 接 地 与 防 雷 -——----——--—---———-———-----——-—-——--——-————7六、变配电装置———--—-----—-——----—-—--———----——-———-----—9七、配电箱与开关箱—— -——-—-——-—-—----—--—-----—-----——--——10八、雨季施工用电的安全措施-———————-———-—---—--——-———-----—11九、施工用电安全措施————---———-———--———--—-——-—-——--———-—-12十、建立健全的临时用电安全技术档案—---—--—-——--—-—-———----14十一、电气火灾的预防 -———--———---—-------—-—---——---———--—15十二、电气灭火措施 -——-—————-—--——-—----—-—---——-—-—————-—15一、工程概况建设单位:监理单位:施工单位:施工现场临时用电分别从当地农村用电的配电箱接入的三相四线供电电表接线,设置 1#总配电箱
在总配电箱将工作零线作重复接地,并引出保护零线
现场内无高、低压线路通过,无电磁感应及静电存在
根据工程施工组织设计中平面布置确定线路走向及所需用电设备有:插入式振动器 2 台、平板振动器 2
