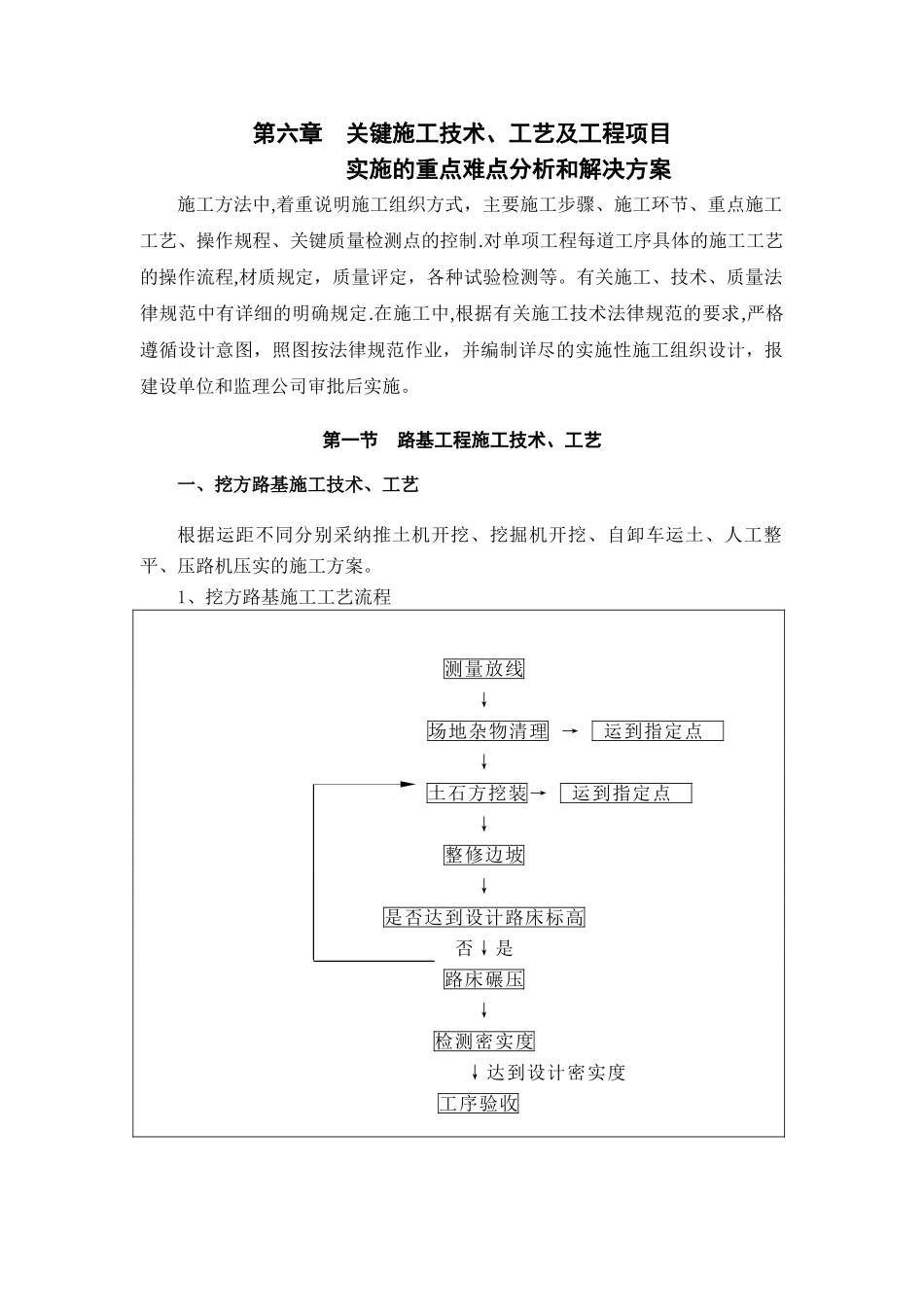

第六章 关键施工技术、工艺及工程项目 实施的重点难点分析和解决方案施工方法中,着重说明施工组织方式,主要施工步骤、施工环节、重点施工工艺、操作规程、关键质量检测点的控制.对单项工程每道工序具体的施工工艺的操作流程,材质规定,质量评定,各种试验检测等。有关施工、技术、质量法律规范中有详细的明确规定.在施工中,根据有关施工技术法律规范的要求,严格遵循设计意图,照图按法律规范作业,并编制详尽的实施性施工组织设计,报建设单位和监理公司审批后实施。第一节 路基工程施工技术、工艺一、挖方路基施工技术、工艺根据运距不同分别采纳推土机开挖、挖掘机开挖、自卸车运土、人工整平、压路机压实的施工方案。1、挖方路基施工工艺流程测量放线↓ 场地杂物清理 → 运到指定点 ↓ 土石方挖装→ 运到指定点 ↓整修边坡↓是否达到设计路床标高否↓是路床碾压↓检测密实度 ↓达到设计密实度 工序验收2、主要施工方法1)、现场踏勘对现场的构筑物、高压线路、地下管线等情况进行探查,并根据地理位置、挖方的大小合理确定开挖的方法、出土的路线、弃土的位置。2)、施工测量路基开工前要做好路中线、水准点的复测,横断面检查与补测,增设水准点等工作.施工测量的精度要符合 GB50026—93《工程测量法律规范及条文说明》.2。1 中线测量。根据道路设计坐标,用全站仪全面恢复道路的中桩,对路线的主要控制桩,如交点、转点、圆曲线和缓和曲线的起、止点,用钢钉固定。如发现各桩点与实际不相符,及时查明原因,并马上报监理工程师。2。2 导线点、水准点的复核及临时水准点布置。复核甲方提供的导线点及水准点,满足法律规范要求后方可使用。沿线布测临时水准点,其精度要符合设计、法律规范要求。2。3 路基放样定位.详细检查、核对纵、横断面图,发现问题即进行复测。并根据图纸的位置测放路基用地桩等的桩线,在距路中心的距离设控制桩,标明挖方与有关部门联系,清除施工范围内的所有障碍物、垃圾、砍伐树木及挖除树根.3)、清除路基范围内的杂物,将清出的杂物运到指定地点。4)、开挖前先在路基顶设置临时施工截水沟,避开雨天地面水及地下水冲刷边坡引起坍方。 5)、先根据挖方的大小确定开挖方法,开挖时采纳挖掘机按设计坡度有次序地自上往下挖掘,开挖边坡挖方路基根据现场土质的有关数据,确定土质类型,并结合实地情况和以往经验来确定挖方边坡坡率,土质边坡一般为 1:1。25~1:2。06)、土石方外运时,严格遵照国家及...
