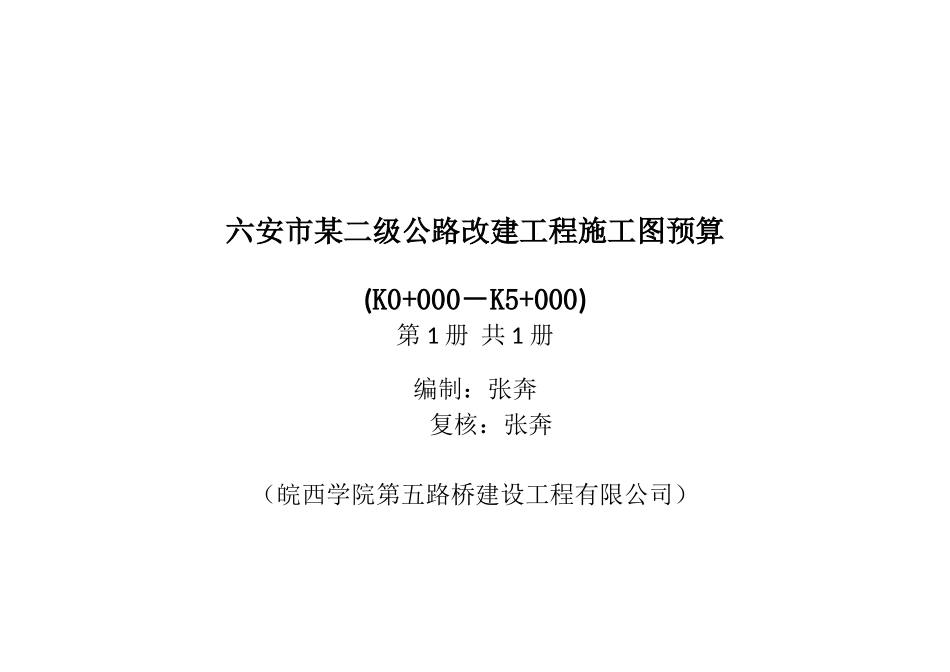

六安市某二级公路改建工程施工图预算(K0+000-K5+000)第 1 册 共 1 册编制:张奔复核:张奔(皖西学院第五路桥建设工程有限公司)目 录(甲组文件)1、编制说明 2、总概(预)算汇总表(01—1 表)3、总概(预)人工、主要材料、机械台班数量汇总表(02-1 表)4、总概(预)算表(01 表)5、人工、主要材料、机械台班数量汇总表(02 表)6、建筑安装工程费计算表(03 表)7、其他工程费及间接费综合费率计算表(04 表)8、设备、工具、器具购置费计算表(05 表)9、工程建设其他费用及回收金额计算表(06 表)10、人工、材料、机械台班单价汇总表(07表)(乙组文件)1、建设安装工程费计算数据表(08—1 表)2、分项工程概预算表(08-2 表)3、材料预算单价计算表(09 表)4、自采材料料场价格计算表(10 表)5、机械台班单价计算表(11 表)6、辅助生产工、料、机械台班单位数量表(12 表)一、编制说明1、编制依据(1)《公路工程基本建设项目概算预算编制办法》(交通部公告[2025]33 号)(2)《公路工程预算定额》(交通部公告[2025]33 号)(3)《公路工程机械台班费用定额》(交通部公告[2025]33 号)(4)《公路工程营业税改征增值税计价依据调整方案》(交办公路〔2025〕66 号)(5)安徽省交通运输厅皖交建管函〔2025〕347 号2、 费用标准(1)人工费:61。2 元/工日(2)材料原价:按《2025 第三期六安材料价格信息》计算.(3)《2025 第三期六安材料价格信息》中没有的材料,采纳《公路工程预算定额》(交通部公告[2025]33 号)后的附录四的价格,并乘以营改增后的小于 1 的系数。(4)综合费率:① 主副食运费补贴综合里程 4KM。② 施工队伍施工场地转移距离 50KM。3、人工、主要材料及机械台班用量: 人工:8651。635 工日; 碎石:21298。21m3; 片石:5108。28m3; 32。5 级混凝土:1754.77t; 8t 以内自卸车:3139。193 台班; 12—15t 光轮压路机:115。27 台班。1。0m³ 以内履带式单斗挖掘机:75 台班.4.预算总额:人民币捌佰贰拾伍万伍仟陆佰壹拾捌元整(8,255,618。00 元)
