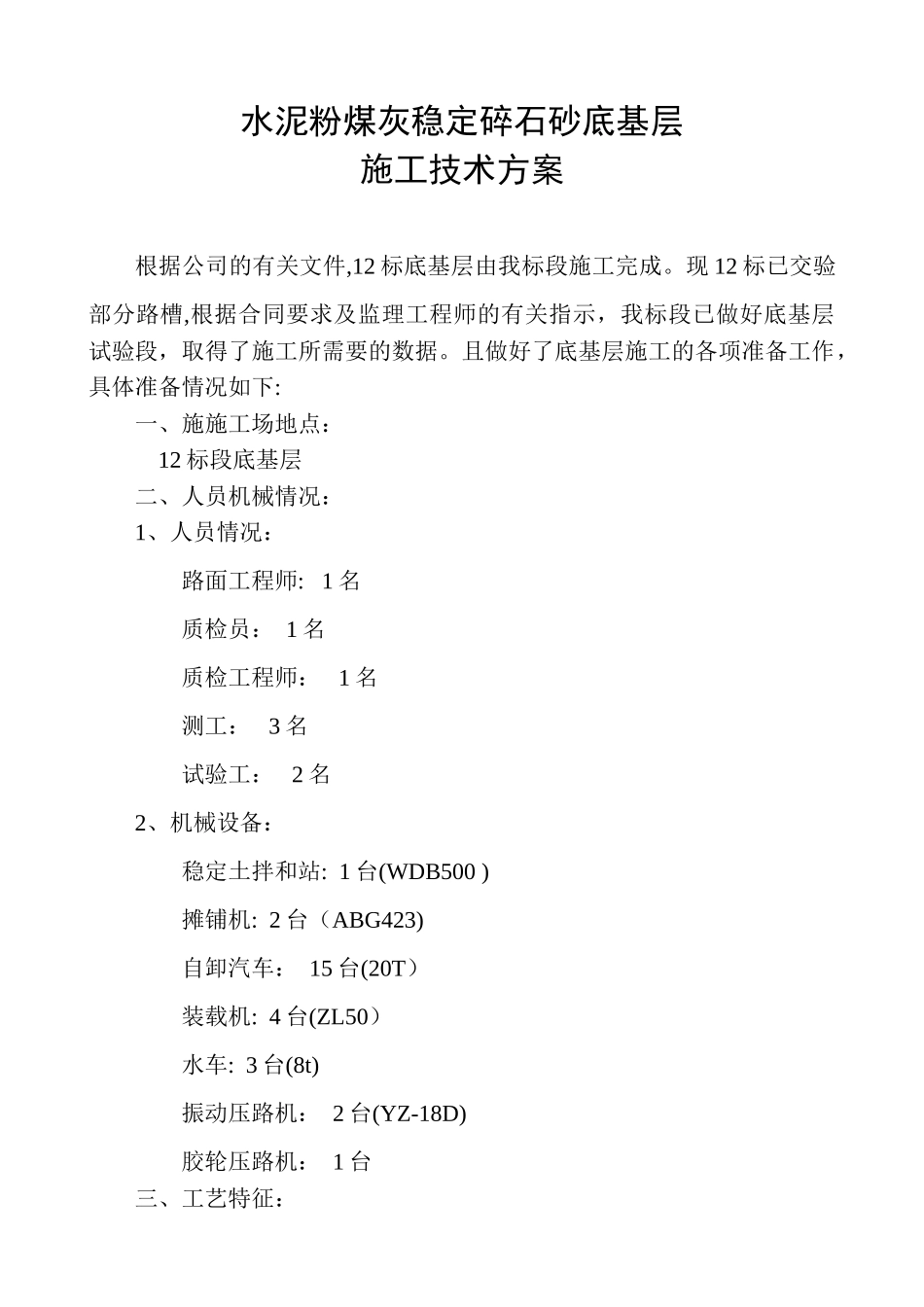

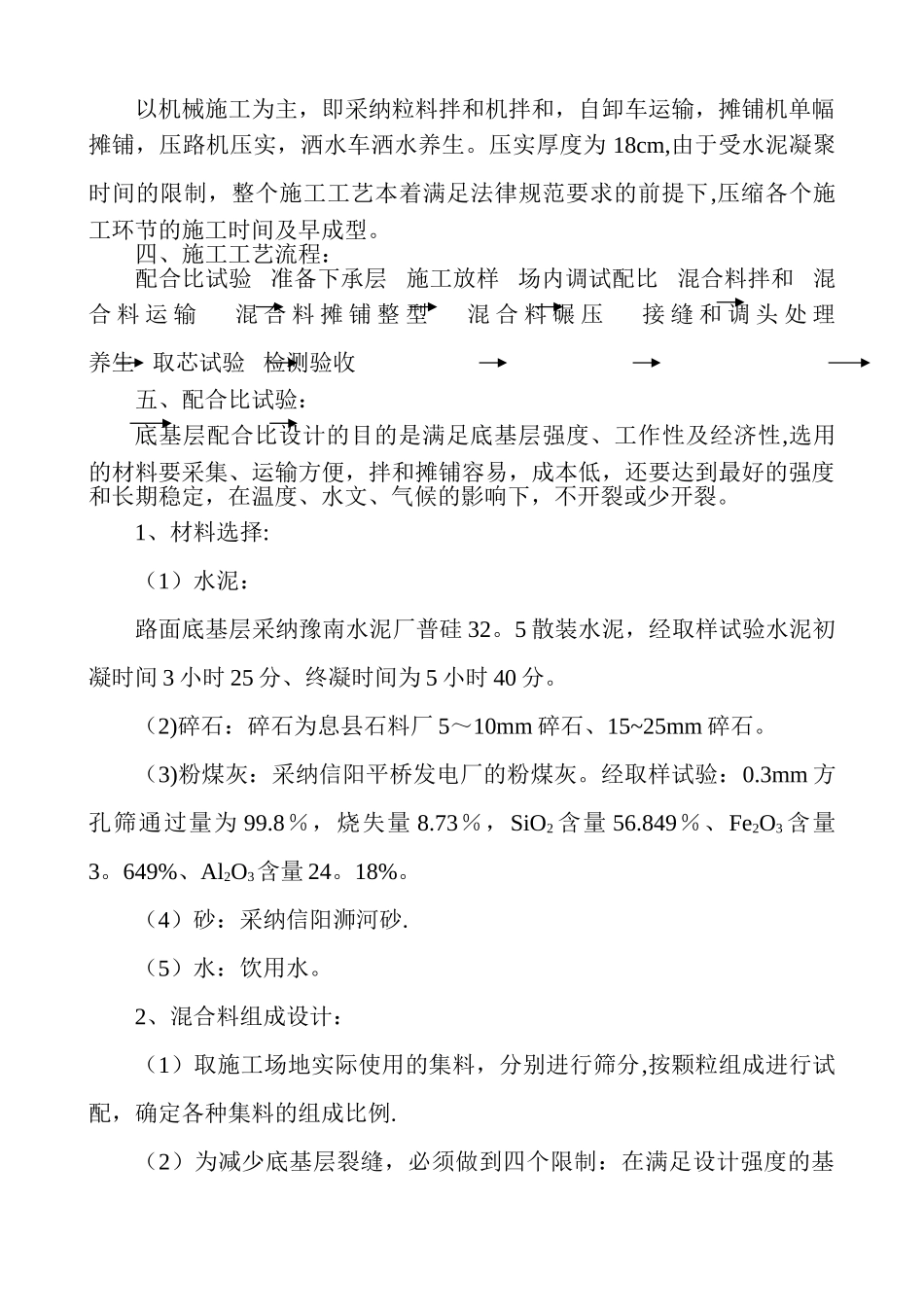

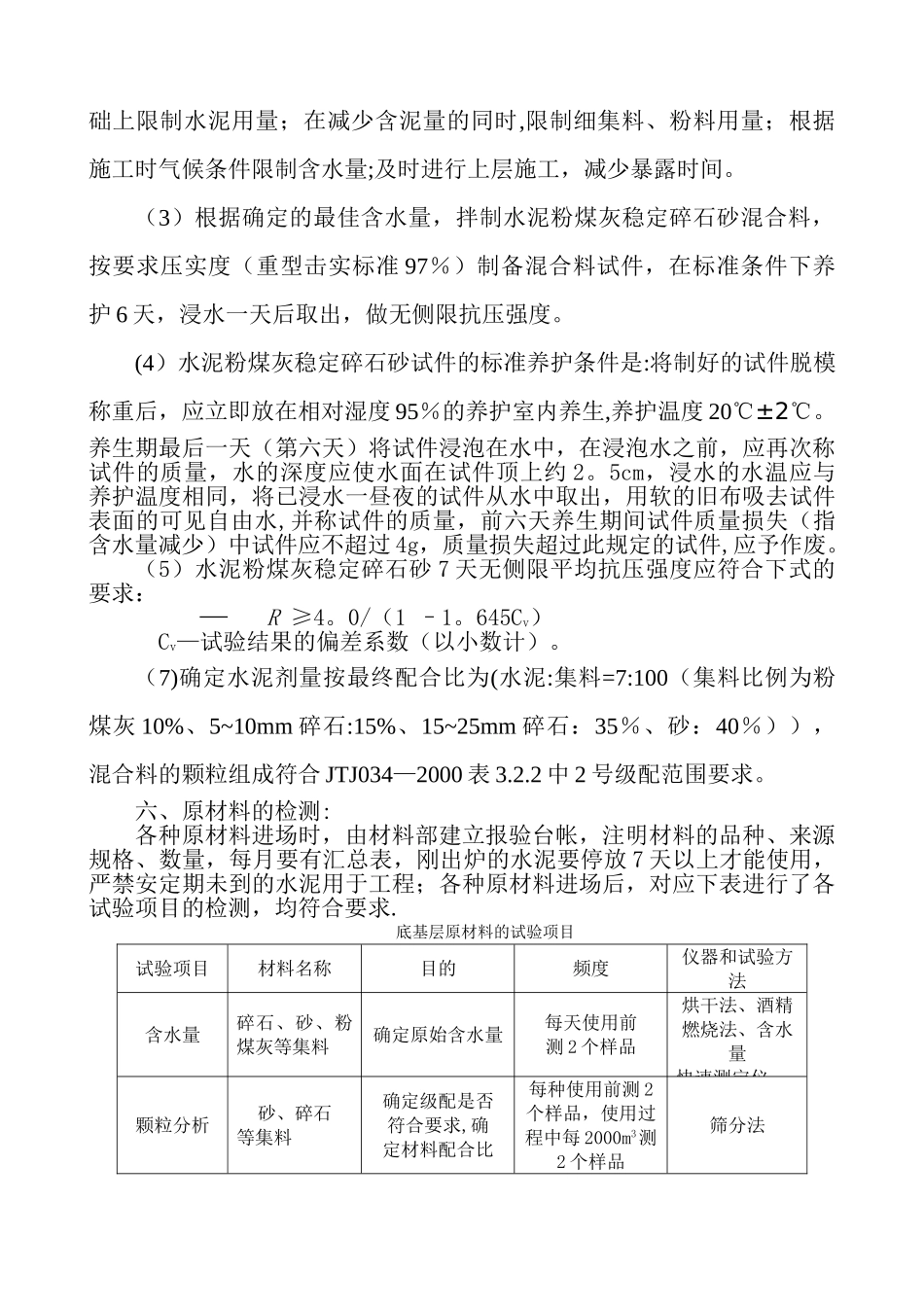

水泥粉煤灰稳定碎石砂底基层施工技术方案根据公司的有关文件,12 标底基层由我标段施工完成。现 12 标已交验部分路槽,根据合同要求及监理工程师的有关指示,我标段已做好底基层试验段,取得了施工所需要的数据。且做好了底基层施工的各项准备工作,具体准备情况如下:一、施施工场地点: 12 标段底基层 二、人员机械情况:1、人员情况:路面工程师: 1 名 质检员: 1 名质检工程师: 1 名 测工: 3 名试验工: 2 名2、机械设备:稳定土拌和站: 1 台(WDB500 ) 摊铺机: 2 台(ABG423) 自卸汽车: 15 台(20T)装载机: 4 台(ZL50) 水车: 3 台(8t) 振动压路机: 2 台(YZ-18D)胶轮压路机: 1 台三、工艺特征:以机械施工为主,即采纳粒料拌和机拌和,自卸车运输,摊铺机单幅摊铺,压路机压实,洒水车洒水养生。压实厚度为 18cm,由于受水泥凝聚时间的限制,整个施工工艺本着满足法律规范要求的前提下,压缩各个施工环节的施工时间及早成型。四、施工工艺流程:配合比试验 准备下承层 施工放样 场内调试配比 混合料拌和 混合 料 运 输 混 合 料 摊 铺 整 型 混 合 料 碾 压 接 缝 和 调 头 处 理 养生 取芯试验 检测验收五、配合比试验:底基层配合比设计的目的是满足底基层强度、工作性及经济性,选用的材料要采集、运输方便,拌和摊铺容易,成本低,还要达到最好的强度和长期稳定,在温度、水文、气候的影响下,不开裂或少开裂。1、材料选择:(1)水泥:路面底基层采纳豫南水泥厂普硅 32。5 散装水泥,经取样试验水泥初凝时间 3 小时 25 分、终凝时间为 5 小时 40 分。(2)碎石:碎石为息县石料厂 5~10mm 碎石、15~25mm 碎石。(3)粉煤灰:采纳信阳平桥发电厂的粉煤灰。经取样试验:0.3mm 方孔筛通过量为 99.8%,烧失量 8.73%,SiO2 含量 56.849%、Fe2O3 含量3。649%、Al2O3含量 24。18%。(4)砂:采纳信阳浉河砂.(5)水:饮用水。2、混合料组成设计:(1)取施工场地实际使用的集料,分别进行筛分,按颗粒组成进行试配,确定各种集料的组成比例.(2)为减少底基层裂缝,必须做到四个限制:在满足设计强度的基础上限制水泥用量;在减少含泥量的同时,限制细集料、粉料用量;根据施工时气候条件限制含水量;及时进行上层施工,减少暴露时间。(3)根据确定的最佳含水量,拌制水泥粉煤灰稳定碎石砂混合料,按要求压实度(重型击实标准 97%)制备混合料试件,在...
