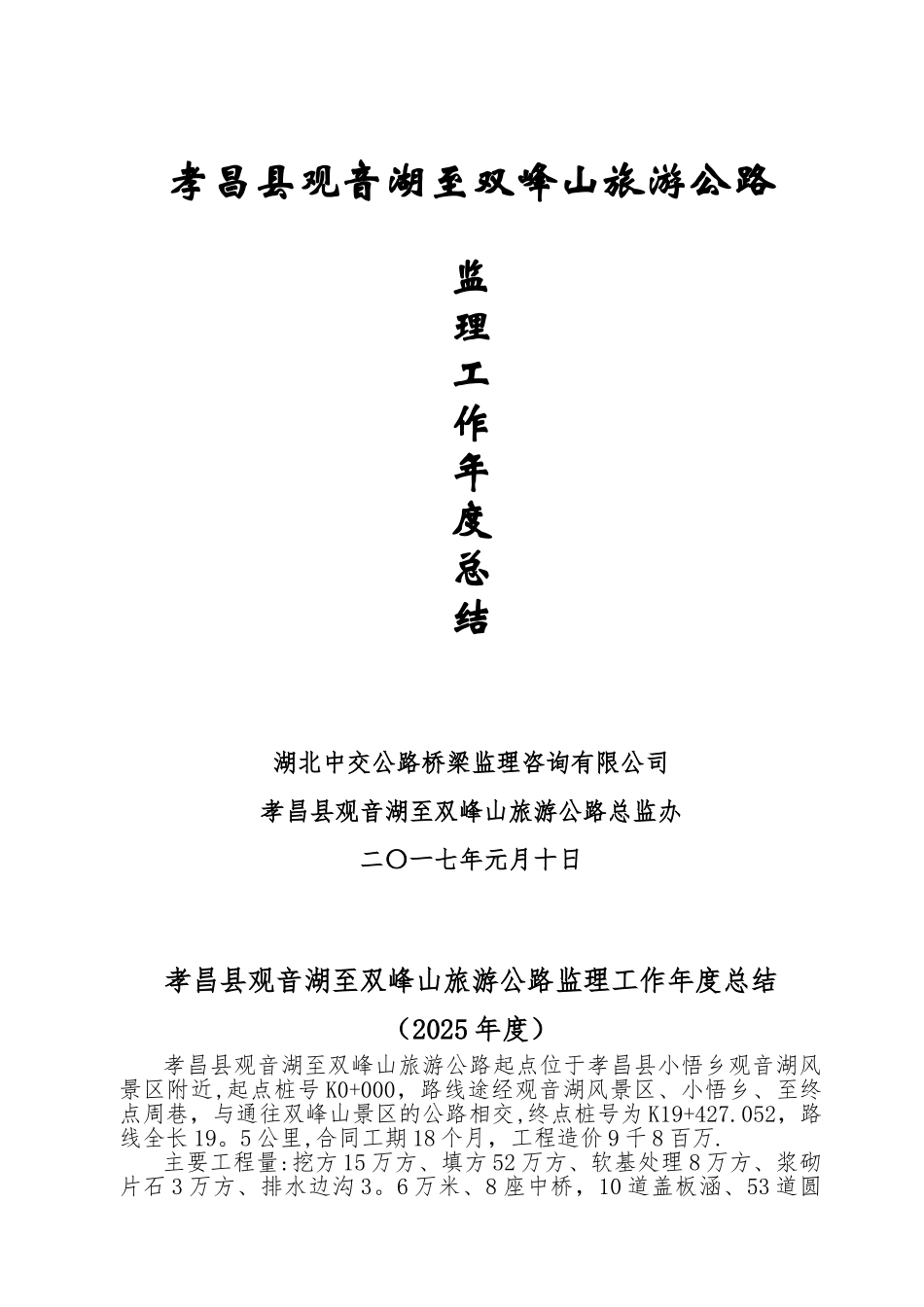

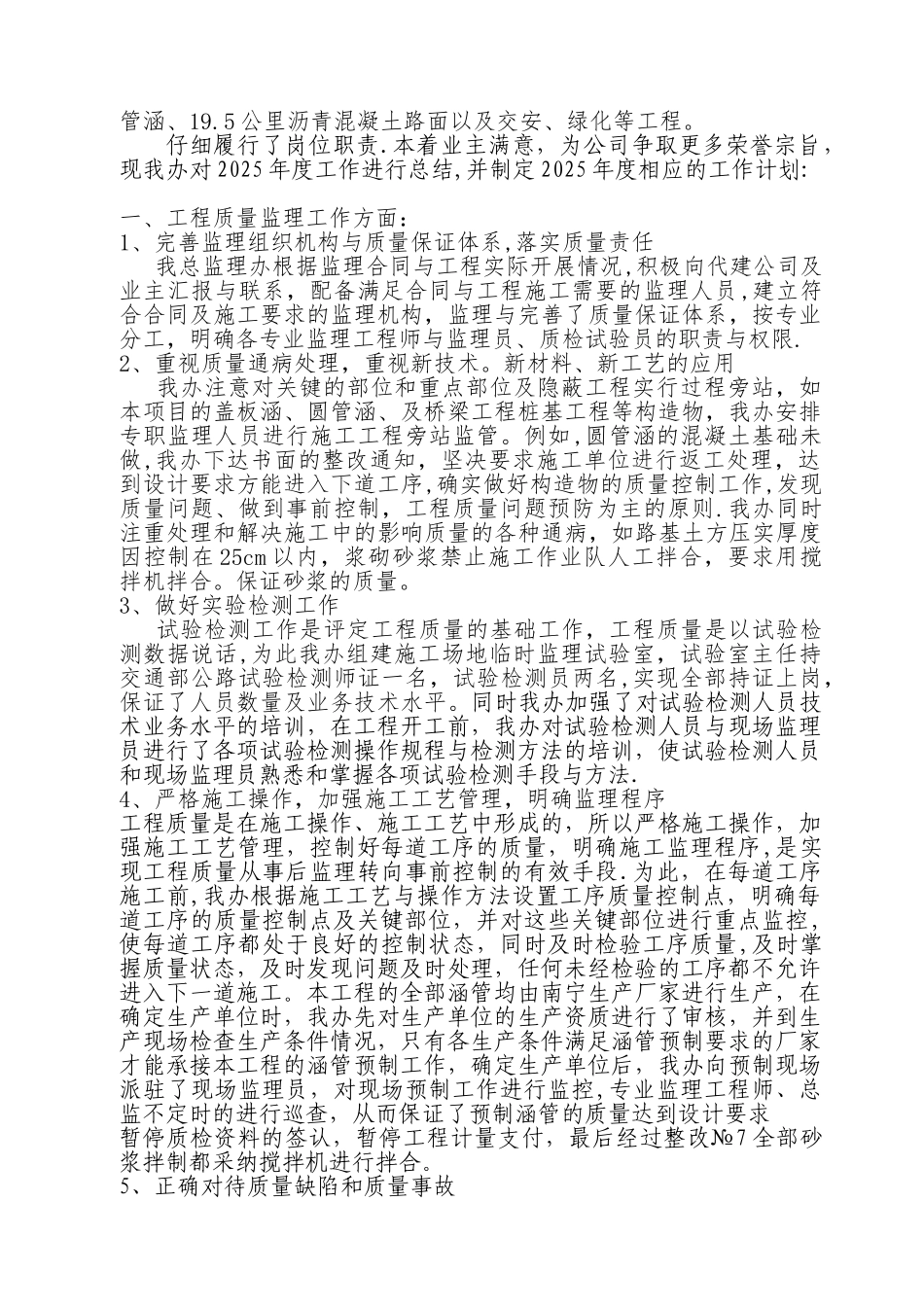

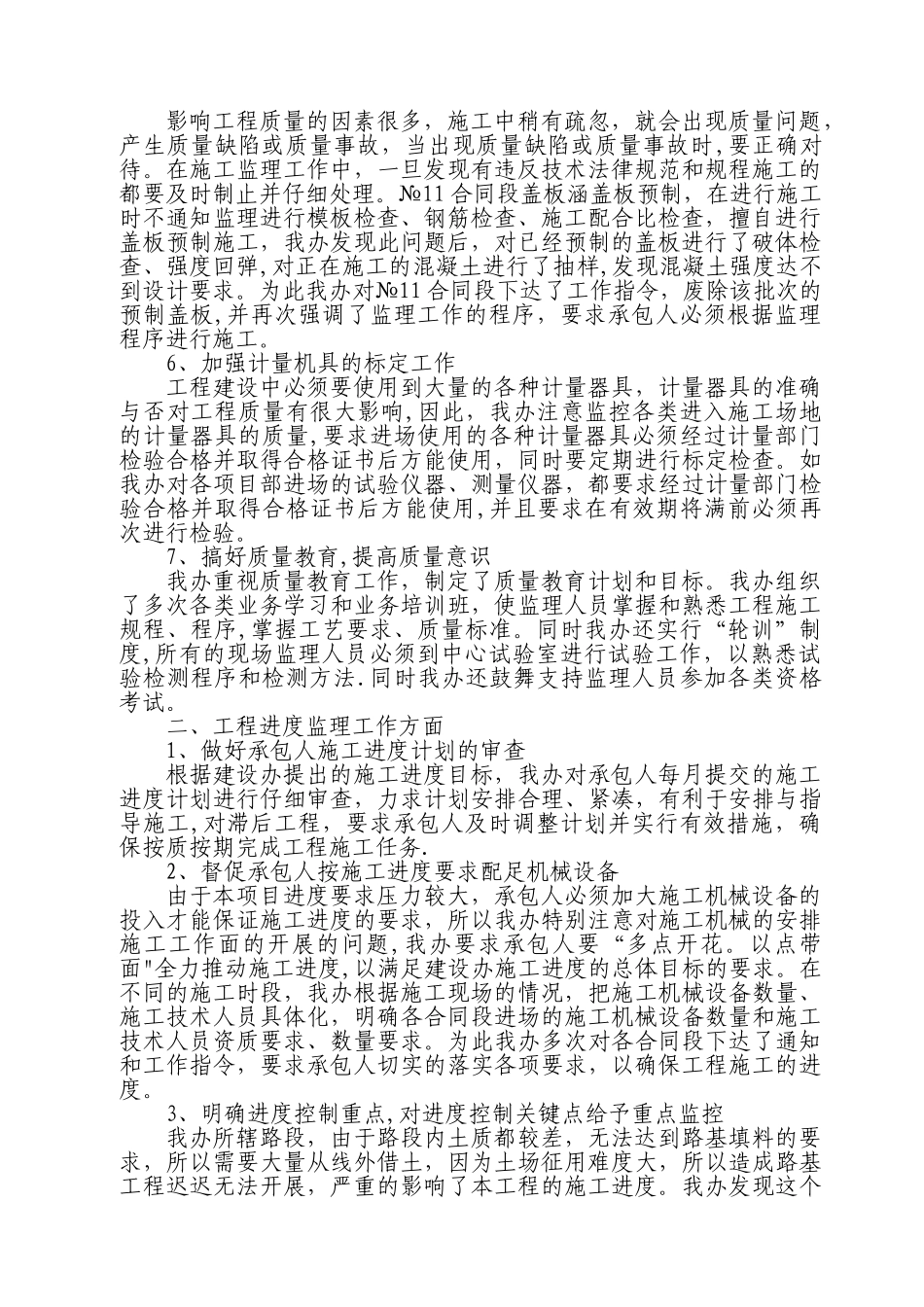

孝昌县观音湖至双峰山旅游公路监理工作年度总结湖北中交公路桥梁监理咨询有限公司孝昌县观音湖至双峰山旅游公路总监办二〇一七年元月十日孝昌县观音湖至双峰山旅游公路监理工作年度总结(2025 年度)孝昌县观音湖至双峰山旅游公路起点位于孝昌县小悟乡观音湖风景区附近,起点桩号 K0+000,路线途经观音湖风景区、小悟乡、至终点周巷,与通往双峰山景区的公路相交,终点桩号为 K19+427.052,路线全长 19。5 公里,合同工期 18 个月,工程造价 9 千 8 百万.主要工程量:挖方 15 万方、填方 52 万方、软基处理 8 万方、浆砌片石 3 万方、排水边沟 3。6 万米、8 座中桥,10 道盖板涵、53 道圆管涵、19.5 公里沥青混凝土路面以及交安、绿化等工程。仔细履行了岗位职责.本着业主满意,为公司争取更多荣誉宗旨,现我办对 2025 年度工作进行总结,并制定 2025 年度相应的工作计划:一、工程质量监理工作方面:1、完善监理组织机构与质量保证体系,落实质量责任 我总监理办根据监理合同与工程实际开展情况,积极向代建公司及业主汇报与联系,配备满足合同与工程施工需要的监理人员,建立符合合同及施工要求的监理机构,监理与完善了质量保证体系,按专业分工,明确各专业监理工程师与监理员、质检试验员的职责与权限.2、重视质量通病处理,重视新技术。新材料、新工艺的应用 我办注意对关键的部位和重点部位及隐蔽工程实行过程旁站,如本项目的盖板涵、圆管涵、及桥梁工程桩基工程等构造物,我办安排专职监理人员进行施工工程旁站监管。例如,圆管涵的混凝土基础未做,我办下达书面的整改通知,坚决要求施工单位进行返工处理,达到设计要求方能进入下道工序,确实做好构造物的质量控制工作,发现质量问题、做到事前控制,工程质量问题预防为主的原则.我办同时注重处理和解决施工中的影响质量的各种通病,如路基土方压实厚度因控制在 25cm 以内,浆砌砂浆禁止施工作业队人工拌合,要求用搅拌机拌合。保证砂浆的质量。3、做好实验检测工作 试验检测工作是评定工程质量的基础工作,工程质量是以试验检测数据说话,为此我办组建施工场地临时监理试验室,试验室主任持交通部公路试验检测师证一名,试验检测员两名,实现全部持证上岗,保证了人员数量及业务技术水平。同时我办加强了对试验检测人员技术业务水平的培训,在工程开工前,我办对试验检测人员与现场监理员进行了各项试验检测操作规程与检测方法的培训,使试验检测人员和现场监理员熟...
