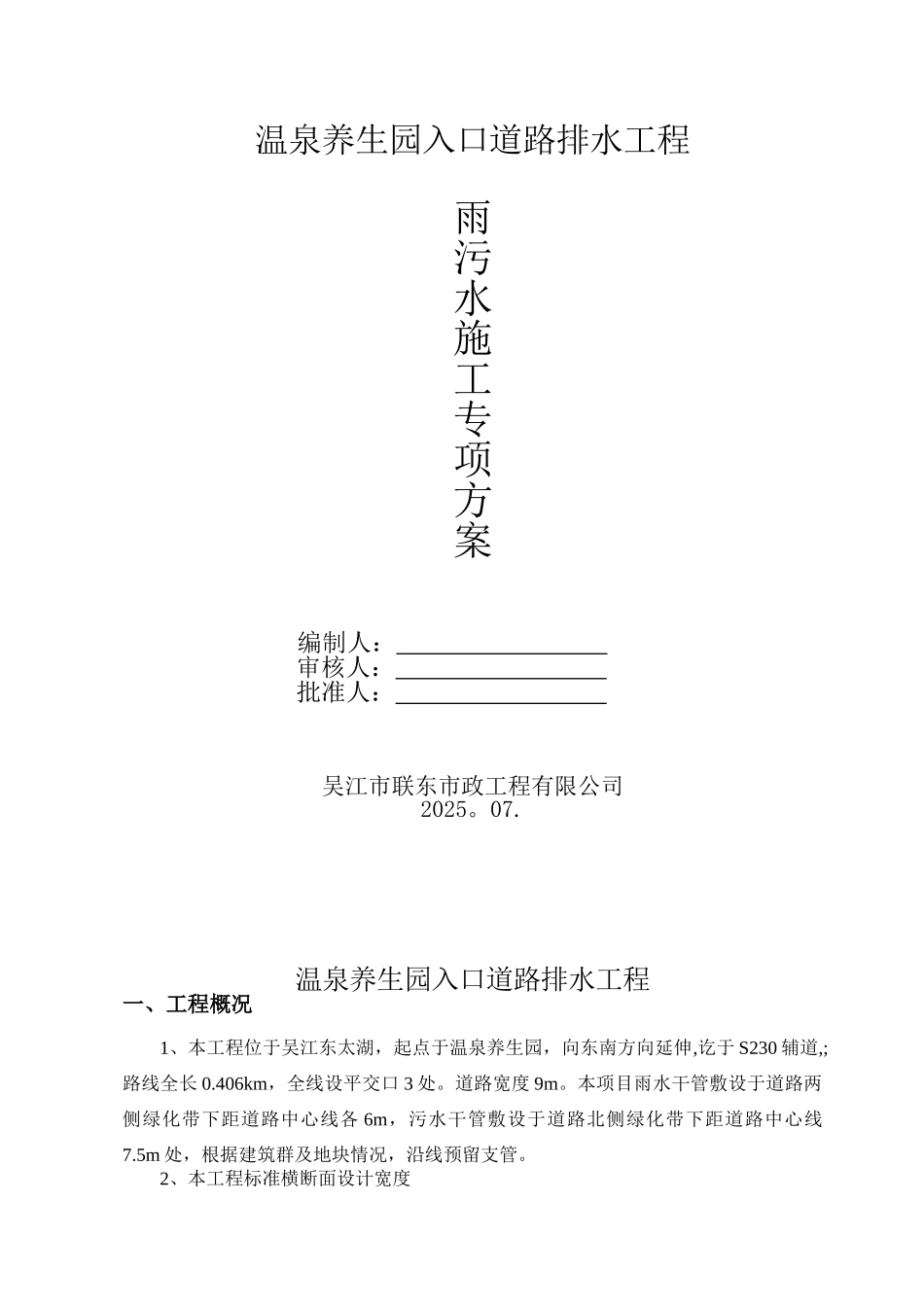

温泉养生园入口道路排水工程雨污水施工专项方案 编制人: 审核人: 批准人: 吴江市联东市政工程有限公司2025

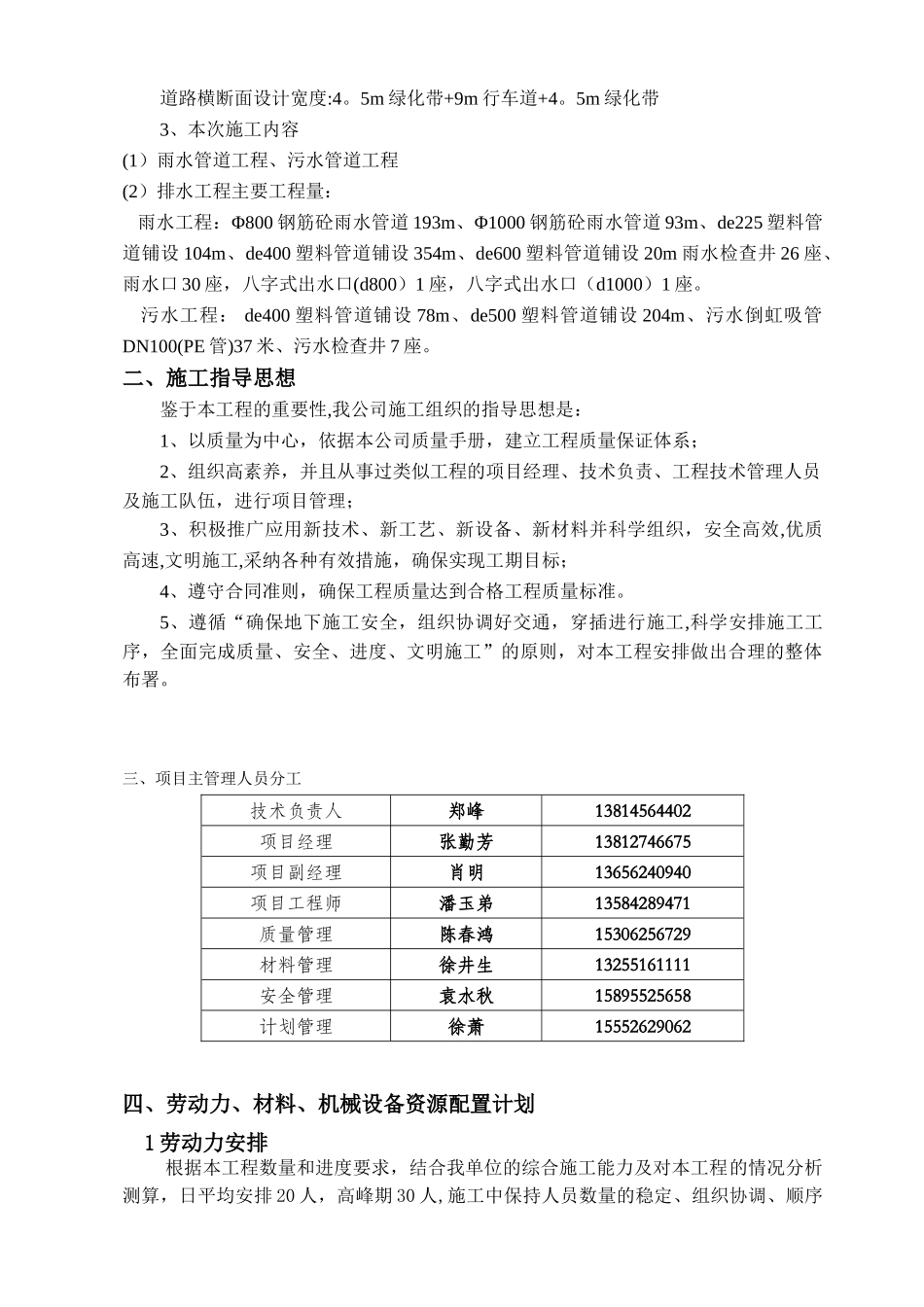

温泉养生园入口道路排水工程一、工程概况1、本工程位于吴江东太湖,起点于温泉养生园,向东南方向延伸,讫于 S230 辅道,;路线全长 0
406km,全线设平交口 3 处
道路宽度 9m
本项目雨水干管敷设于道路两侧绿化带下距道路中心线各 6m,污水干管敷设于道路北侧绿化带下距道路中心线7
5m 处,根据建筑群及地块情况,沿线预留支管
2、本工程标准横断面设计宽度道路横断面设计宽度:4
5m 绿化带+9m 行车道+4
5m 绿化带3、本次施工内容(1)雨水管道工程、污水管道工程(2)排水工程主要工程量: 雨水工程:Φ800 钢筋砼雨水管道 193m、Φ1000 钢筋砼雨水管道 93m、de225 塑料管道铺设 104m、de400 塑料管道铺设 354m、de600 塑料管道铺设 20m 雨水检查井 26 座、雨水口 30 座,八字式出水口(d800)1 座,八字式出水口(d1000)1 座
污水工程: de400 塑料管道铺设 78m、de500 塑料管道铺设 204m、污水倒虹吸管DN100(PE 管)37 米、污水检查井 7 座
二、施工指导思想鉴于本工程的重要性,我公司施工组织的指导思想是:1、以质量为中心,依据本公司质量手册,建立工程质量保证体系;2、组织高素养,并且从事过类似工程的项目经理、技术负责、工程技术管理人员及施工队伍,进行项目管理;3、积极推广应用新技术、新工艺、新设备、新材料并科学组织,安全高效,优质高速,文明施工,采纳各种有效措施,确保实现工期目标;4、遵守合同准则,确保工程质量达到合格工程质量标准
5、遵循“确保地下施工安全,组织协调好交通,穿插进行施工,科学安排施工工序,全面完成质量、安全、进度、文明施工”的原则,对本工程安排做
