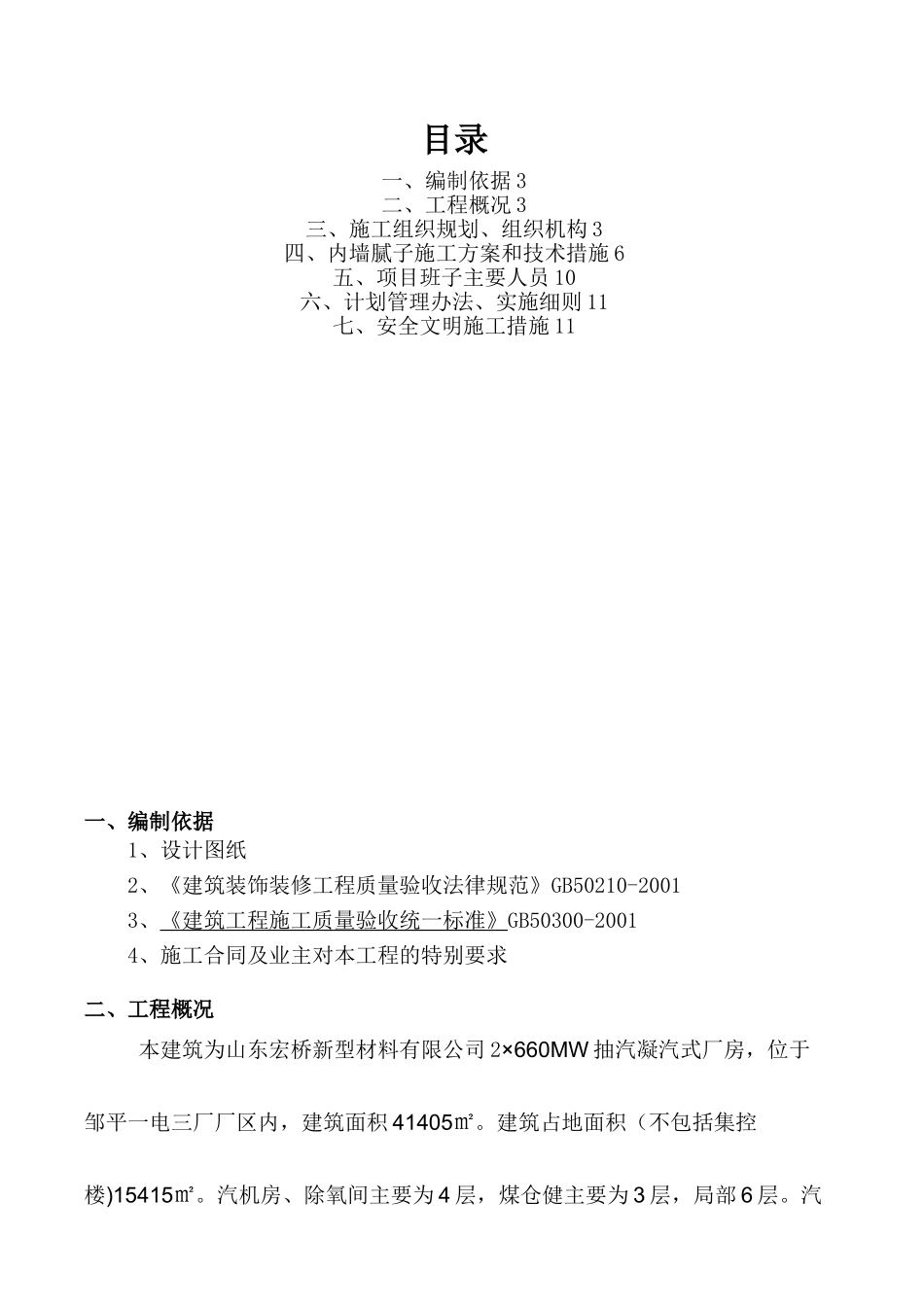

内墙腻子施工方案编 制 :审 核 :批 准 :中国电建河北一分公司项目经理部二○一七 年 四月目录一、编制依据 3二、工程概况 3三、施工组织规划、组织机构 3四、内墙腻子施工方案和技术措施 6五、项目班子主要人员 10六、计划管理办法、实施细则 11七、安全文明施工措施 11一、编制依据1、设计图纸2、《建筑装饰装修工程质量验收法律规范》GB50210-20013、《建筑工程施工质量验收统一标准》GB50300-20014、施工合同及业主对本工程的特别要求二、工程概况 本建筑为山东宏桥新型材料有限公司 2×660MW 抽汽凝汽式厂房,位于邹平一电三厂厂区内,建筑面积 41405㎡
建筑占地面积(不包括集控楼)15415㎡
汽机房、除氧间主要为 4 层,煤仓健主要为 3 层,局部 6 层

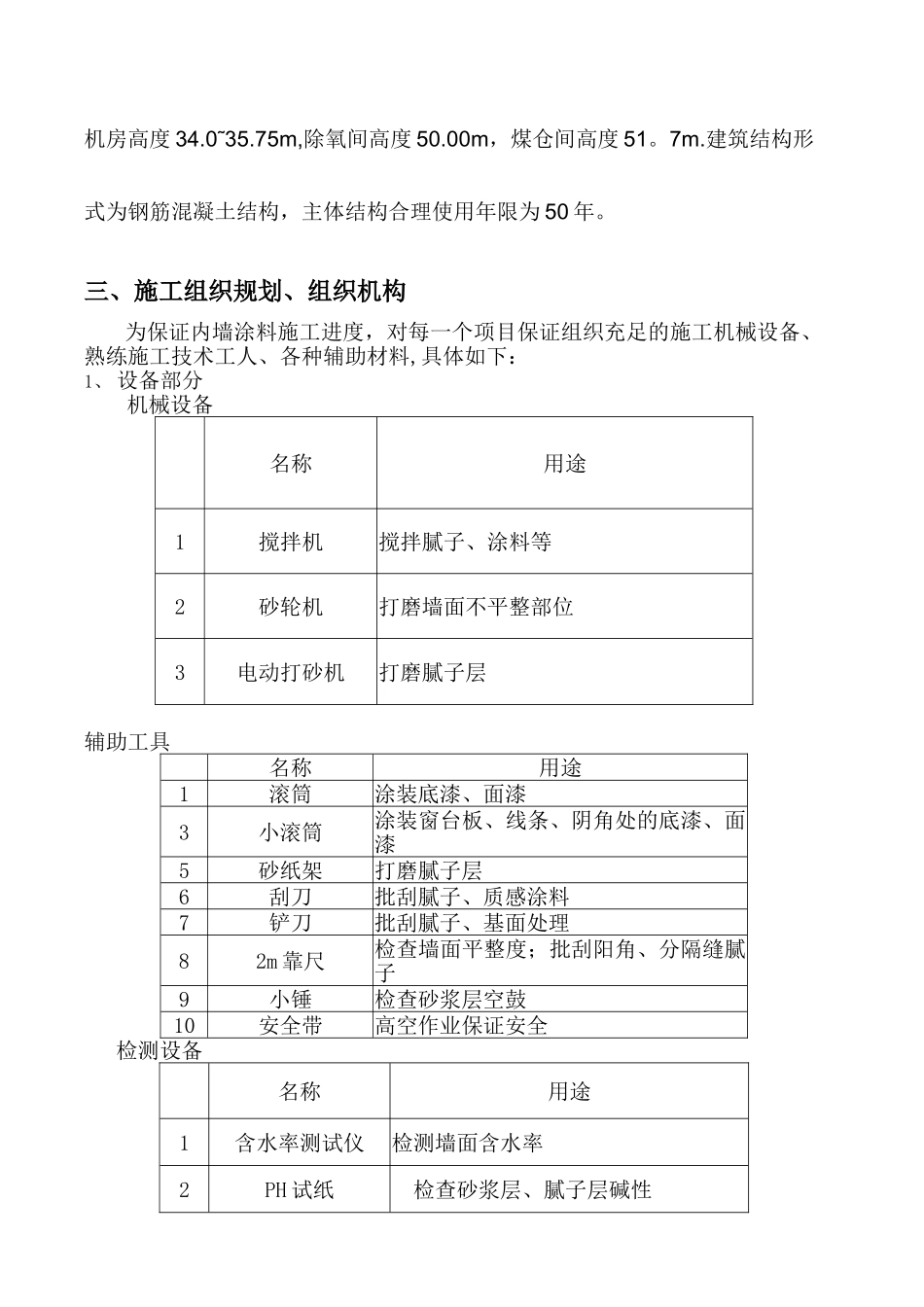

汽机房高度 34
75m,除氧间高度 50
00m,煤仓间高度 51
建筑结构形式为钢筋混凝土结构,主体结构合理使用年限为 50 年
三、施工组织规划、组织机构 为保证内墙涂料施工进度,对每一个项目保证组织充足的施工机械设备、熟练施工技术工人、各种辅助材料,具体如下:1、 设备部分机械设备名称用途1搅拌机搅拌腻子、涂料等2砂轮机打磨墙面不平整部位3电动打砂机打磨腻子层辅助工具名称用途1滚筒涂装底漆、面漆3小滚筒涂装窗台板、线条、阴角处的底漆、面漆5砂纸架打磨腻子层6刮刀批刮腻子、质感涂料7铲刀批刮腻子、基面处理82m 靠尺检查墙面平整度;批刮阳角、分隔缝腻子9小锤检查砂浆层空鼓10安全带高空作业保证安全检测设备名称用途1含水率测试仪检测墙面含水率2PH 试纸 检查砂浆层、腻子层碱性3空气相对湿度测试仪检测环境湿度4表面温度测试仪 检测涂料施工时基底的温度5漆膜湿膜厚度规 检测涂料湿膜厚度,以控制干膜厚度保证措施:以上设备及辅助工具,全部由施工队伍自备
具体数量根据每一项目的
