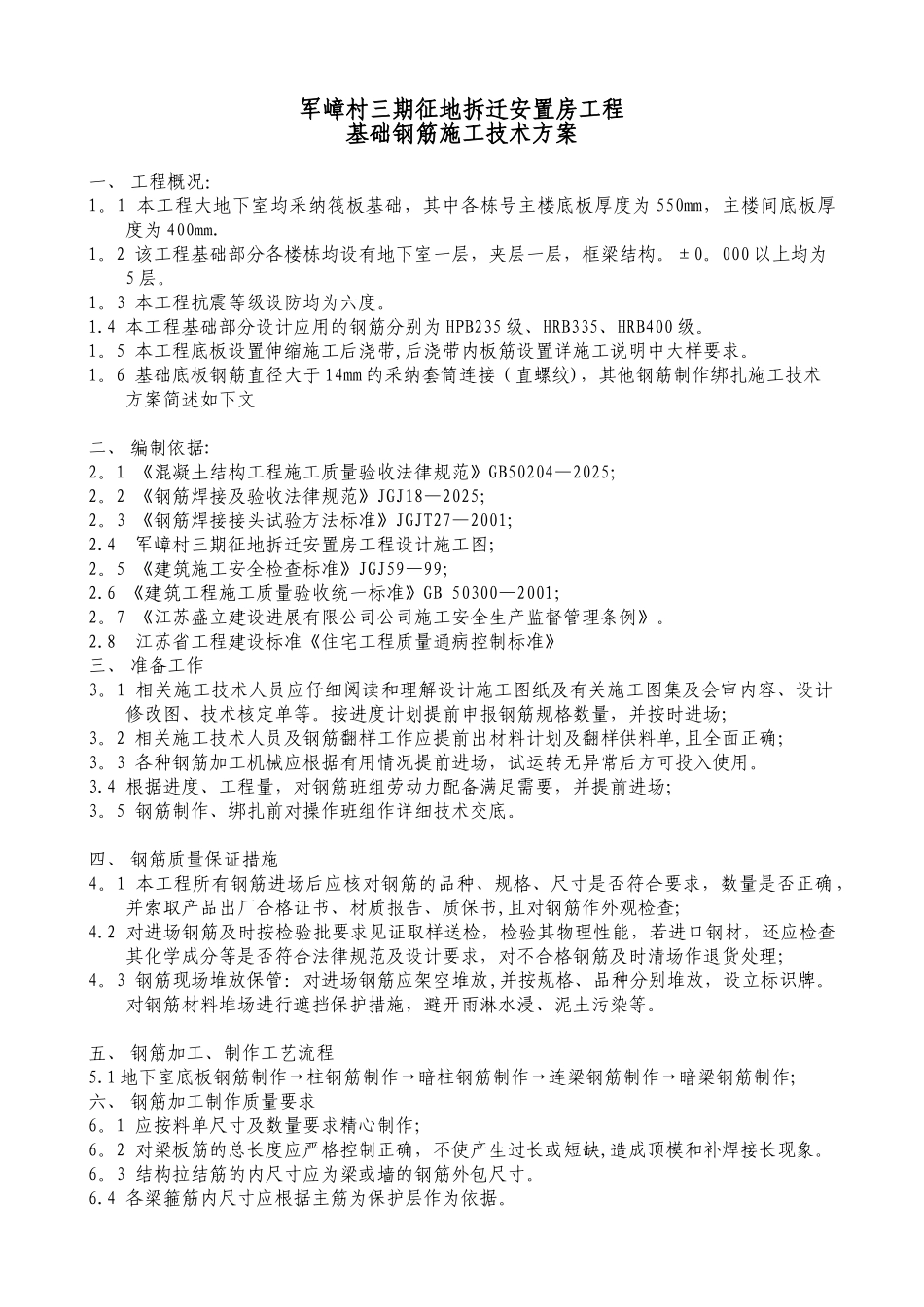

军嶂村三期征地拆迁安置房工程基础钢筋施工技术方案一、 工程概况:1
1 本工程大地下室均采纳筏板基础,其中各栋号主楼底板厚度为 550mm,主楼间底板厚度为 400mm
2 该工程基础部分各楼栋均设有地下室一层,夹层一层,框梁结构
000 以上均为5 层
3 本工程抗震等级设防均为六度
4 本工程基础部分设计应用的钢筋分别为 HPB235 级、HRB335、HRB400 级
5 本工程底板设置伸缩施工后浇带,后浇带内板筋设置详施工说明中大样要求
6 基础底板钢筋直径大于 14mm 的采纳套筒连接(直螺纹),其他钢筋制作绑扎施工技术方案简述如下文二、 编制依据:2
1 《混凝土结构工程施工质量验收法律规范》GB50204—2025;2
2 《钢筋焊接及验收法律规范》JGJ18—2025;2
3 《钢筋焊接接头试验方法标准》JGJT27—2001;2
4 军嶂村三期征地拆迁安置房工程设计施工图;2
5 《建筑施工安全检查标准》JGJ59—99;2
6 《建筑工程施工质量验收统一标准》GB 50300—2001;2
7 《江苏盛立建设进展有限公司公司施工安全生产监督管理条例》
8 江苏省工程建设标准《住宅工程质量通病控制标准》三、 准备工作3
1 相关施工技术人员应仔细阅读和理解设计施工图纸及有关施工图集及会审内容、设计修改图、技术核定单等
按进度计划提前申报钢筋规格数量,并按时进场;3
2 相关施工技术人员及钢筋翻样工作应提前出材料计划及翻样供料单,且全面正确;3
3 各种钢筋加工机械应根据有用情况提前进场,试运转无异常后方可投入使用
4 根据进度、工程量,对钢筋班组劳动力配备满足需要,并提前进场;3
5 钢筋制作、绑扎前对操作班组作详细技术交底
四、 钢筋质量保证措施4
1 本工程所有钢筋进场后应核对钢筋的品种、规格、尺寸是否符合要求,数量
