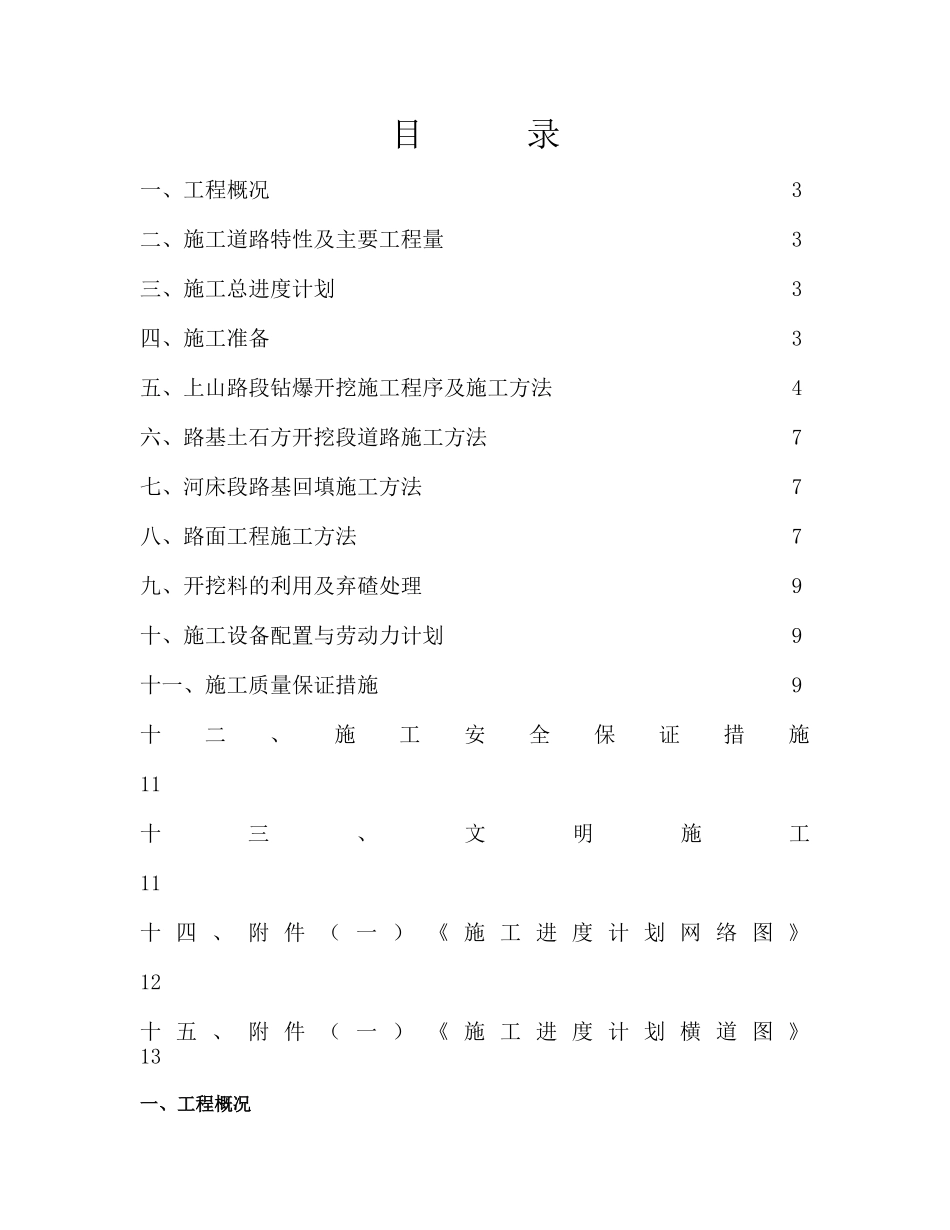

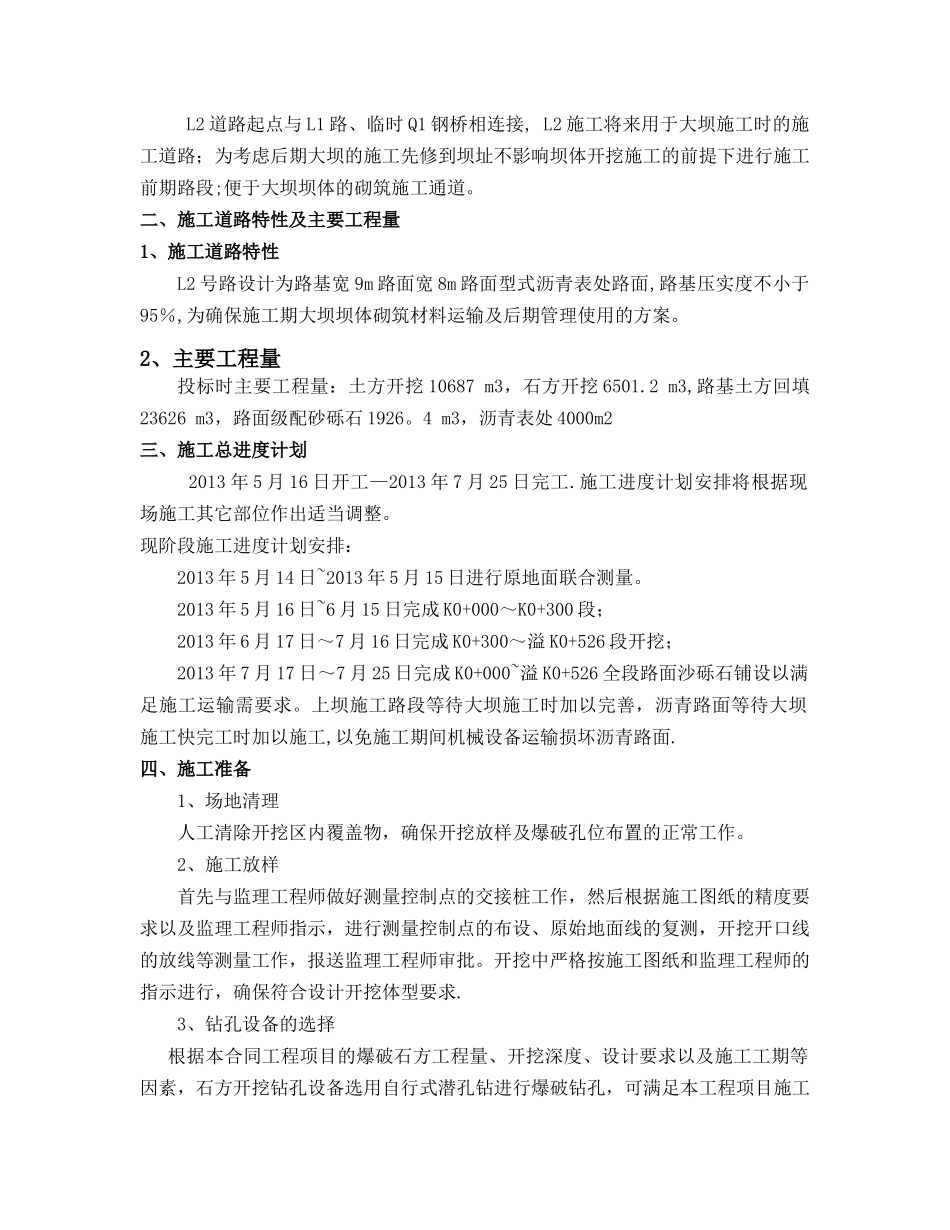

农二师 38 团石门水库L2 施工道路实施性施工方案 批准: 审核:编制: 新疆兵团水利水电工程集团有限公司农二师 38 团水源工程(石门水库)项目部2013 年 5 月 13 日目 录一、工程概况 3二、施工道路特性及主要工程量 3三、施工总进度计划 3四、施工准备 3五、上山路段钻爆开挖施工程序及施工方法 4六、路基土石方开挖段道路施工方法 7七、河床段路基回填施工方法 7八、路面工程施工方法 7九、开挖料的利用及弃碴处理 9十、施工设备配置与劳动力计划 9十一、施工质量保证措施 9十二、施工安全保证措施 11十三、文明施工 11十 四 、 附 件 ( 一 ) 《 施 工 进 度 计 划 网 络 图 》 12 十 五 、 附 件 ( 一 ) 《 施 工 进 度 计 划 横 道 图 》 13一、工程概况L2 道路起点与 L1 路、临时 Q1 钢桥相连接, L2 施工将来用于大坝施工时的施工道路;为考虑后期大坝的施工先修到坝址不影响坝体开挖施工的前提下进行施工前期路段;便于大坝坝体的砌筑施工通道
二、施工道路特性及主要工程量1、施工道路特性L2 号路设计为路基宽 9m 路面宽 8m 路面型式沥青表处路面,路基压实度不小于95%,为确保施工期大坝坝体砌筑材料运输及后期管理使用的方案
2、主要工程量投标时主要工程量:土方开挖 10687 m3,石方开挖 6501
2 m3,路基土方回填23626 m3,路面级配砂砾石 1926
4 m3,沥青表处 4000m2三、施工总进度计划 2013 年 5 月 16 日开工—2013 年 7 月 25 日完工
施工进度计划安排将根据现场施工其它部位作出适当调整
现阶段施工进度计划安排: 2013 年 5 月 14 日~2013 年 5 月 15 日进行原地面联合测量
2013 年 5 月 16 日~6 月 15 日完成 K0+000~K0
