农田水利及土地整理施工组织设计

农田水利及土地整理施工组织设计_第1页
1/55
农田水利及土地整理施工组织设计_第2页
2/55
农田水利及土地整理施工组织设计_第3页
3/55

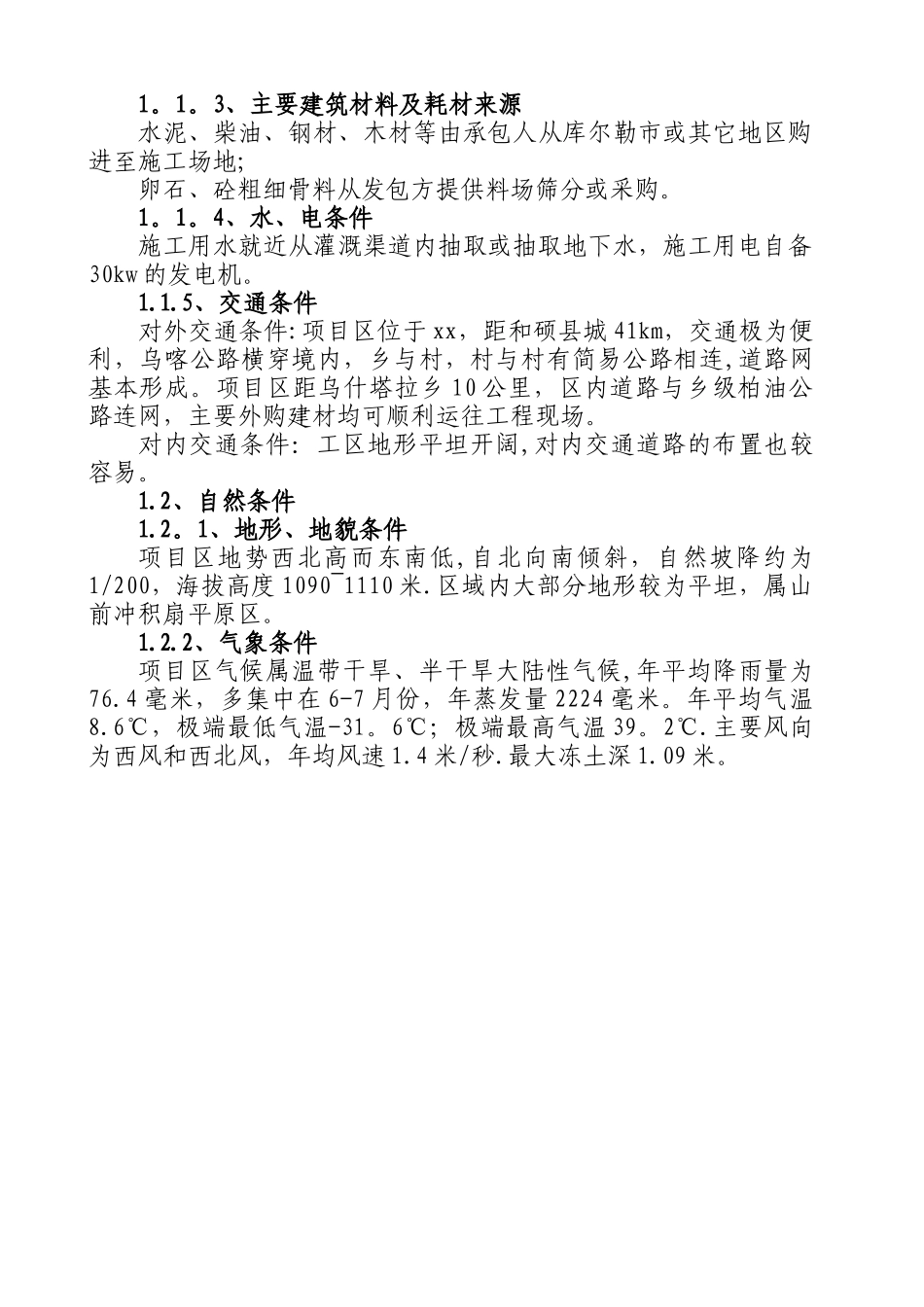

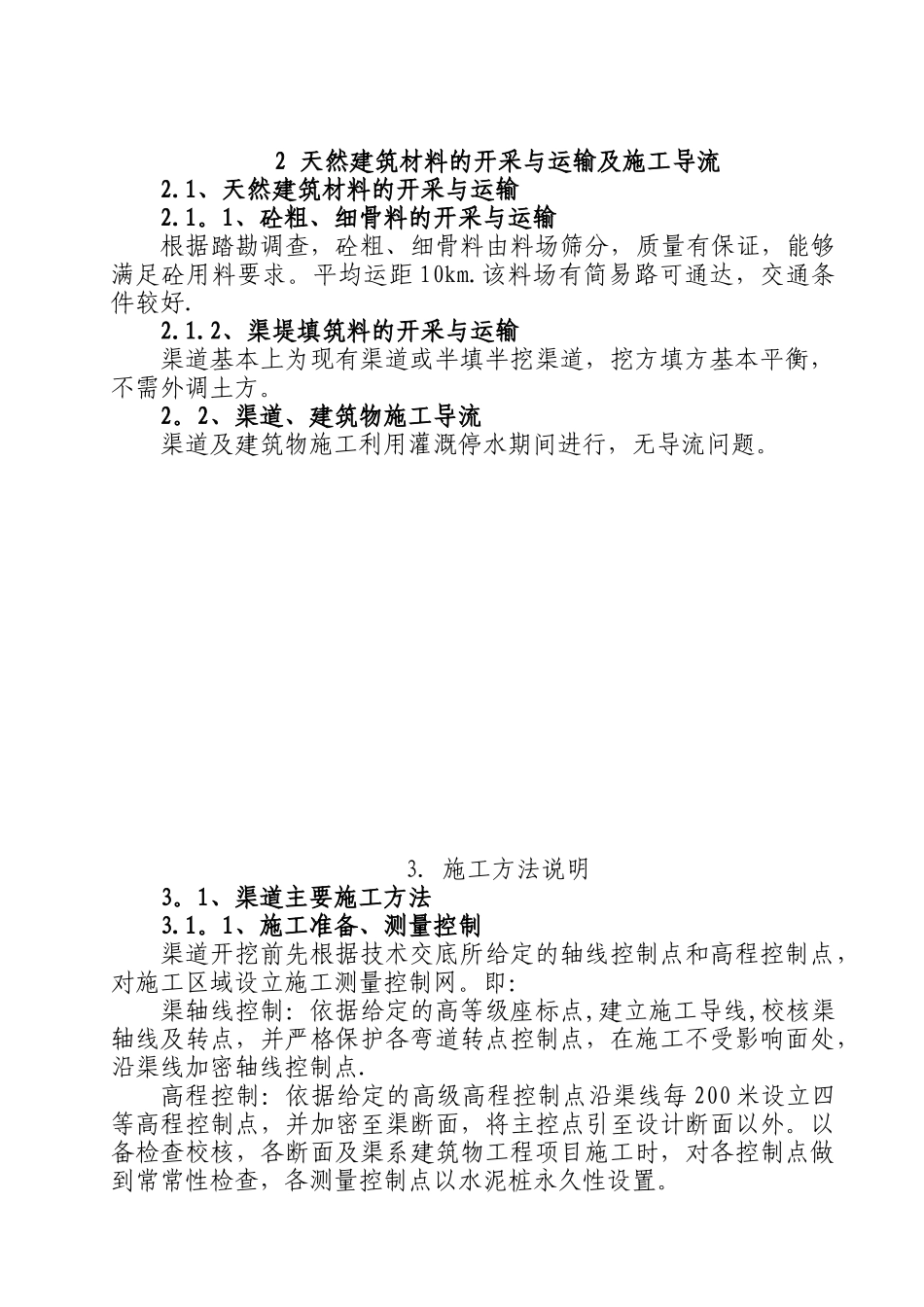

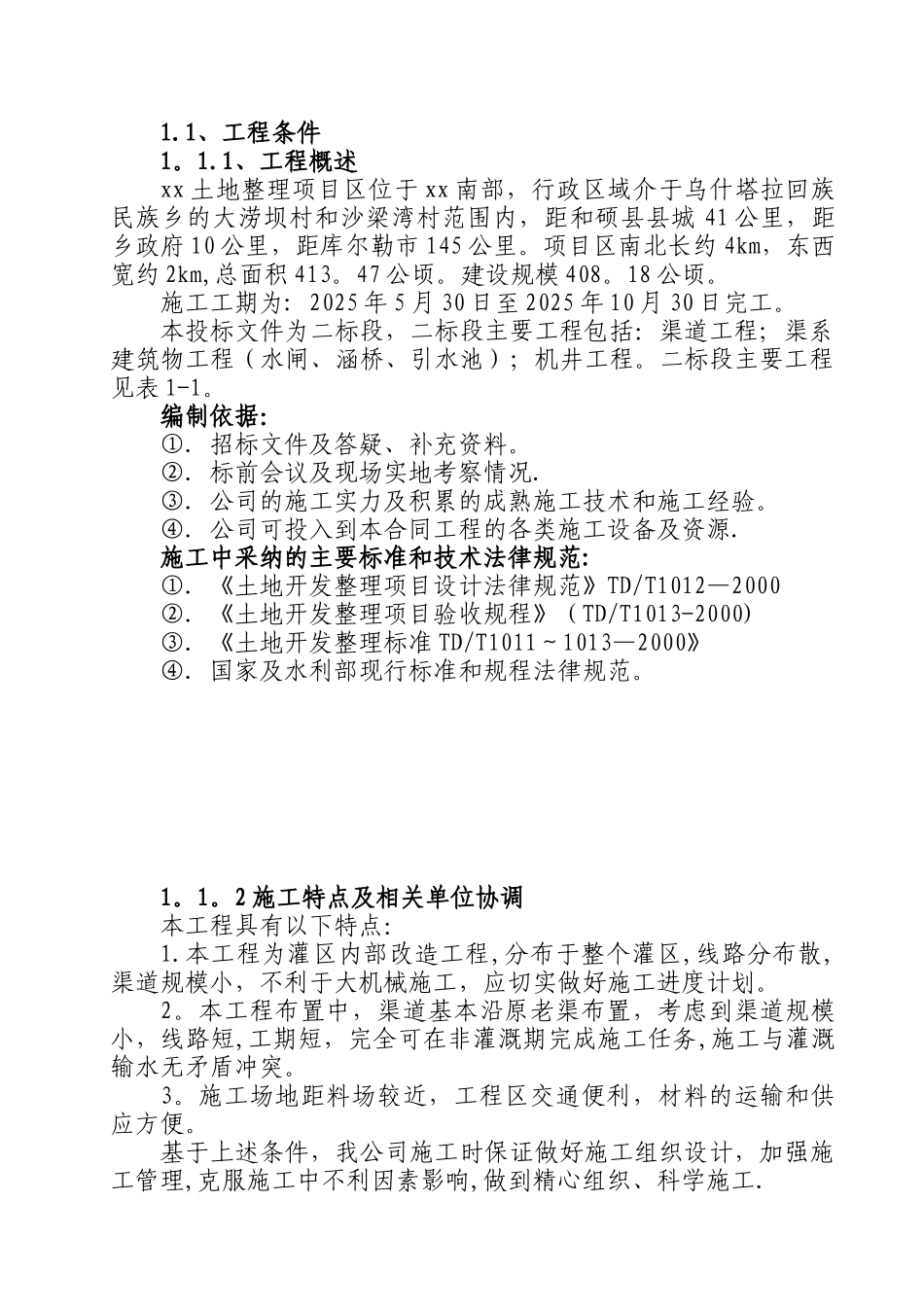

1.1、工程条件1。1.1、工程概述xx 土地整理项目区位于 xx 南部,行政区域介于乌什塔拉回族民族乡的大涝坝村和沙梁湾村范围内,距和硕县县城 41 公里,距乡政府 10 公里,距库尔勒市 145 公里。项目区南北长约 4km,东西宽约 2km,总面积 413。47 公顷。建设规模 408。18 公顷。施工工期为: 2025 年 5 月 30 日至 2025 年 10 月 30 日完工。 本投标文件为二标段,二标段主要工程包括:渠道工程;渠系建筑物工程(水闸、涵桥、引水池);机井工程。二标段主要工程见表 1-1。编制依据:①.招标文件及答疑、补充资料。②.标前会议及现场实地考察情况.③.公司的施工实力及积累的成熟施工技术和施工经验。④.公司可投入到本合同工程的各类施工设备及资源.施工中采纳的主要标准和技术法律规范:①.《土地开发整理项目设计法律规范》TD/T1012—2000②.《土地开发整理项目验收规程》(TD/T1013-2000)③.《土地开发整理标准 TD/T1011~1013—2000》④.国家及水利部现行标准和规程法律规范。1。1。2 施工特点及相关单位协调本工程具有以下特点:1.本工程为灌区内部改造工程,分布于整个灌区,线路分布散,渠道规模小,不利于大机械施工,应切实做好施工进度计划。2。本工程布置中,渠道基本沿原老渠布置,考虑到渠道规模小,线路短,工期短,完全可在非灌溉期完成施工任务,施工与灌溉输水无矛盾冲突。3。施工场地距料场较近,工程区交通便利,材料的运输和供应方便。基于上述条件,我公司施工时保证做好施工组织设计,加强施工管理,克服施工中不利因素影响,做到精心组织、科学施工.1。1。3、主要建筑材料及耗材来源水泥、柴油、钢材、木材等由承包人从库尔勒市或其它地区购进至施工场地;卵石、砼粗细骨料从发包方提供料场筛分或采购。1。1。4、水、电条件施工用水就近从灌溉渠道内抽取或抽取地下水,施工用电自备30kw 的发电机。1.1.5、交通条件对外交通条件:项目区位于 xx,距和硕县城 41km,交通极为便利,乌喀公路横穿境内,乡与村,村与村有简易公路相连,道路网基本形成。项目区距乌什塔拉乡 10 公里,区内道路与乡级柏油公路连网,主要外购建材均可顺利运往工程现场。对内交通条件:工区地形平坦开阔,对内交通道路的布置也较容易。1.2、自然条件1.2。1、地形、地貌条件项目区地势西北高而东南低,自北向南倾斜,自然坡降约为1/200,海拔高度 1090~1110 米.区域内大部分地形较为平坦,属山前冲积扇平原区。1.2.2、...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

农田水利及土地整理施工组织设计

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
