目录第一节冬季施工方案 2第二节雨季施工方案 7第一节 冬季施工方案一、冬季施工领导小组针对冬级施工特点,结合本工程实际情况,我司成立冬季施工领导小组,由项目经理担任组长,项目副经理、总工程师担任副组长,安全员及各施工组组长担任组员
二、施工部署1、施工原则根据工程特点,为保证工程的正常安全展开,下雪、下雨和雨夹雪等恶劣天气时停止施工,针对雪后、结冰等情况制定专门的施工方案
确保安全、保证质量、抓紧工期,保证工程如期交付使用
根据工程特点,钢结构施工实行“防风保温、焊前预热、焊后后热”等措施,使施工正常进行
为保证施工质量,钢结构焊接在零下5摄氏度以下不进行
2、冬季施工时间冬季施工时间根据当室外日平均气温连续5天稳定低于5摄氏度时进入冬季施工
当室外日平均气温连续5天稳定高于5摄氏度时解除冬季施工
3、冬施准备措施冬季施工之前需做好冬施的各项准备工作,综合考虑经济、质量、能源、安全、工期、环保等方面的要求,统筹安排,做到严格根据施工方案施工,人员材料和机械落实,施工组织落实,劳动力和资金计划落实
确保降低成本,提高工程质量
冬季施工必须针对工程结构和冬季施工特点,制定专门的钢结构冬期制作方案、冬期安装施工方案、编制专项焊接施工工艺规程
在冬季施工中,为保证安装精度钢结构的制作、安装公司与总承包的土建施工单位使用的钢尺、量具用同一精度级别鉴定
要制定土建与钢结构的不同验收标准,不同温度膨胀系数差值的调整措施
冬季施工安装单位专人掌握气象资料,定时记录天气预报,随时通报,以便施工场地做好工作安排和实行预防措施,尤其防止恶劣气候的突然袭击
现场安装测风仪,以便及时准确地掌握风力变化情况
当气候恶劣,不能满足工艺要求及不能保证安全施工时,停止施工
此时,要注意保证作业面的安全,设置必要的临时加固措施

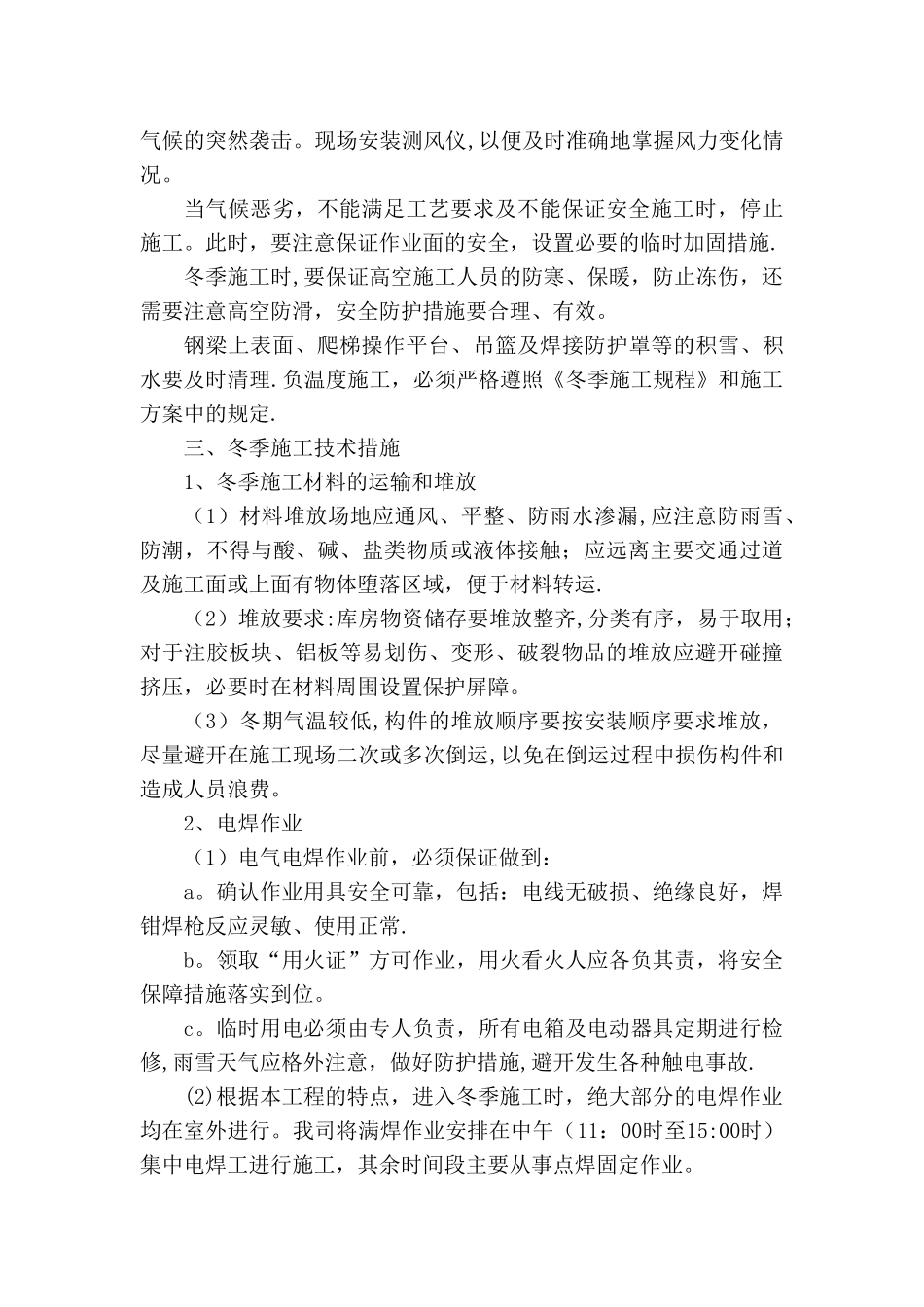

冬季施工时,要保证高空施工人员的防寒、保暖,防止冻伤,还需要注意高空防滑,安全防
