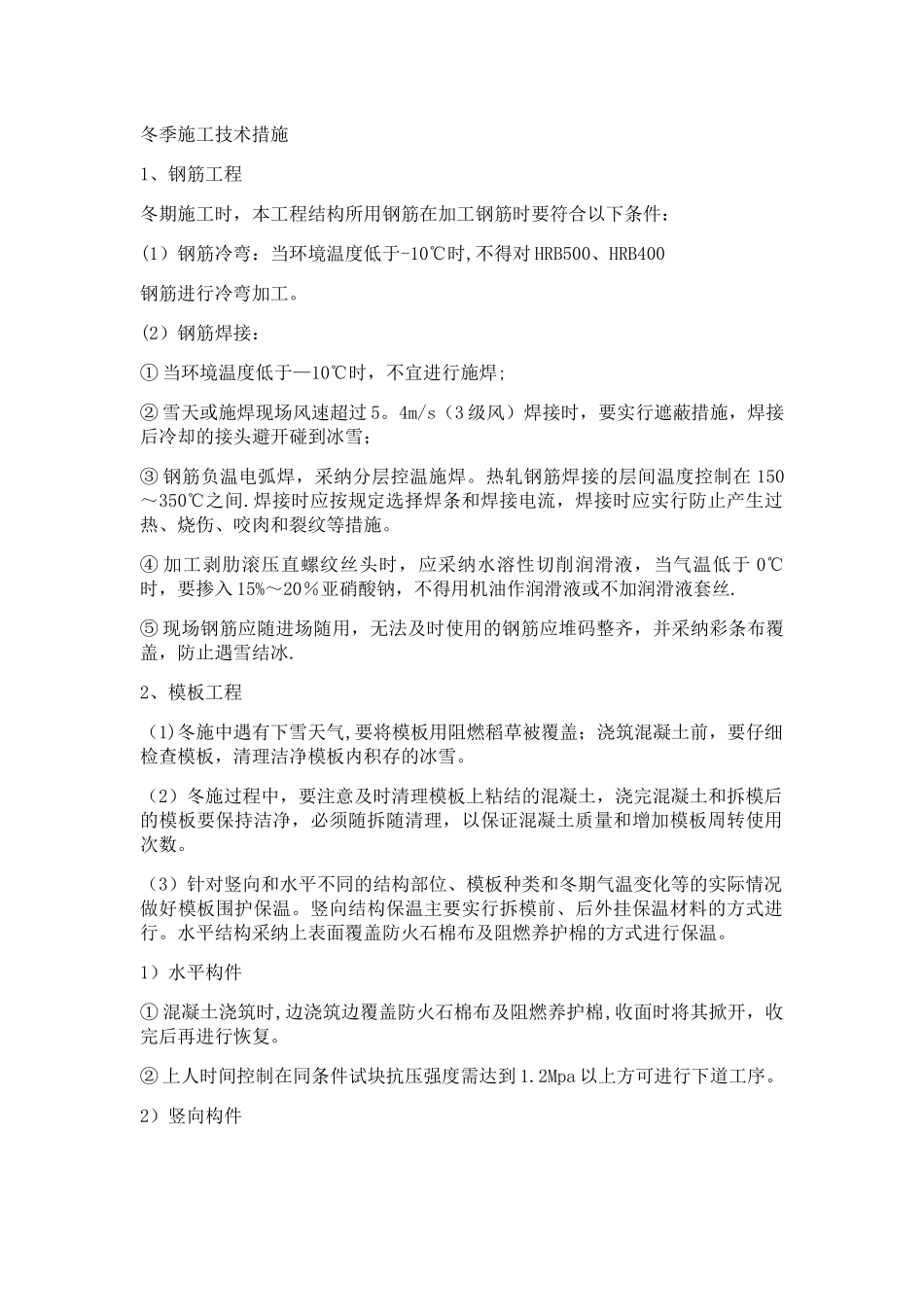

冬季施工技术措施 1、钢筋工程 冬期施工时,本工程结构所用钢筋在加工钢筋时要符合以下条件: (1)钢筋冷弯:当环境温度低于-10℃时,不得对 HRB500、HRB400钢筋进行冷弯加工
(2)钢筋焊接: ① 当环境温度低于—10℃时,不宜进行施焊; ② 雪天或施焊现场风速超过 5
4m/s(3 级风)焊接时,要实行遮蔽措施,焊接后冷却的接头避开碰到冰雪; ③ 钢筋负温电弧焊,采纳分层控温施焊
热轧钢筋焊接的层间温度控制在 150~350℃之间
焊接时应按规定选择焊条和焊接电流,焊接时应实行防止产生过热、烧伤、咬肉和裂纹等措施
④ 加工剥肋滚压直螺纹丝头时,应采纳水溶性切削润滑液,当气温低于 0℃时,要掺入 15%~20%亚硝酸钠,不得用机油作润滑液或不加润滑液套丝
⑤ 现场钢筋应随进场随用,无法及时使用的钢筋应堆码整齐,并采纳彩条布覆盖,防止遇雪结冰
2、模板工程 (1)冬施中遇有下雪天气,要将模板用阻燃稻草被覆盖;浇筑混凝土前,要仔细检查模板,清理洁净模板内积存的冰雪
(2)冬施过程中,要注意及时清理模板上粘结的混凝土,浇完混凝土和拆模后的模板要保持洁净,必须随拆随清理,以保证混凝土质量和增加模板周转使用次数
(3)针对竖向和水平不同的结构部位、模板种类和冬期气温变化等的实际情况做好模板围护保温
竖向结构保温主要实行拆模前、后外挂保温材料的方式进行
水平结构采纳上表面覆盖防火石棉布及阻燃养护棉的方式进行保温
1)水平构件 ① 混凝土浇筑时,边浇筑边覆盖防火石棉布及阻燃养护棉,收面时将其掀开,收完后再进行恢复
② 上人时间控制在同条件试块抗压强度需达到 1
2Mpa 以上方可进行下道工序

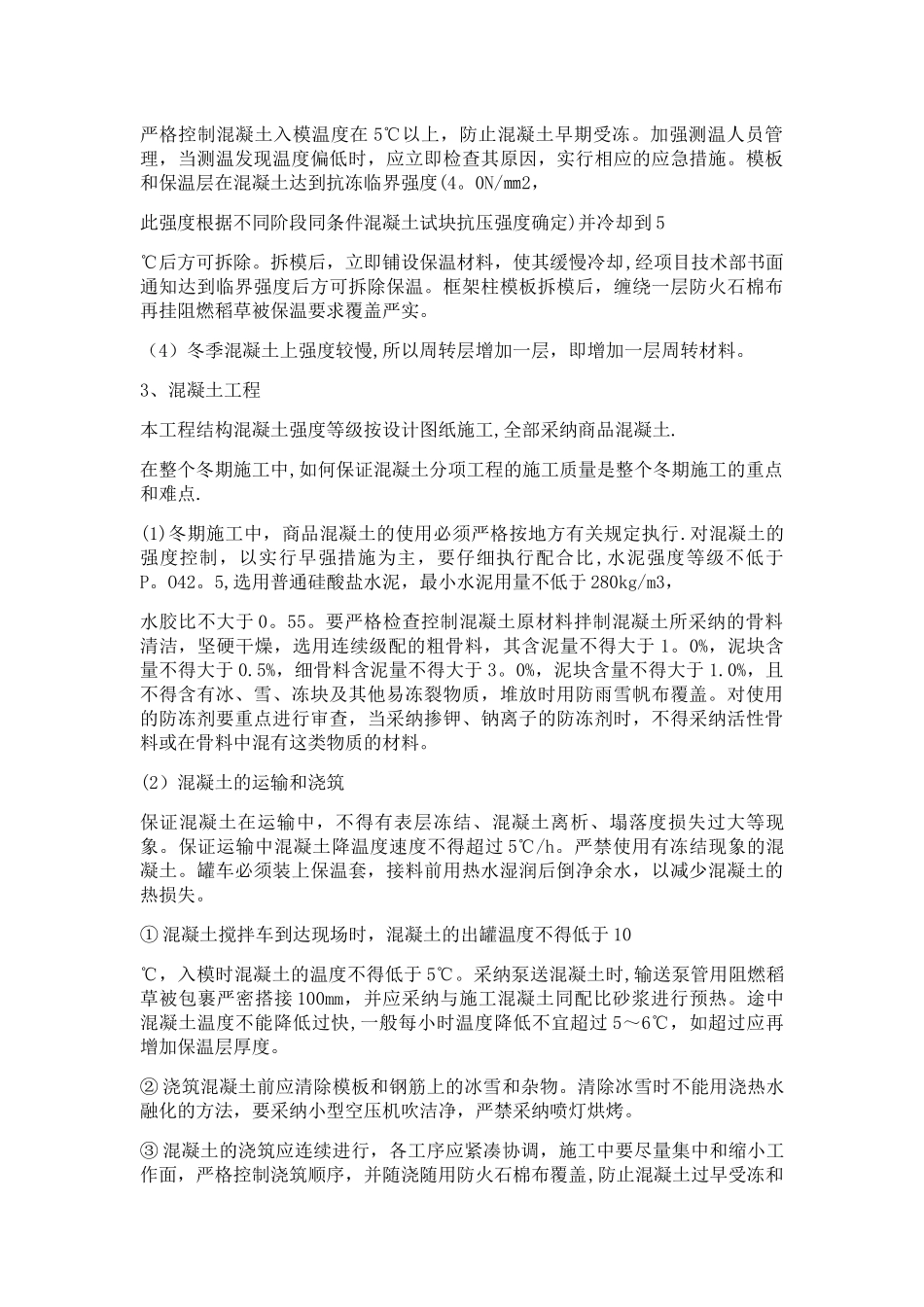

2)竖向构件 严格控制混凝土入模温度在 5℃以上,防止混凝土早期受冻
加强测温人员管理,当测温发现温度偏低时,应立即检查其原因,实行相应的应急措施
模板和保温层在混凝土达到
