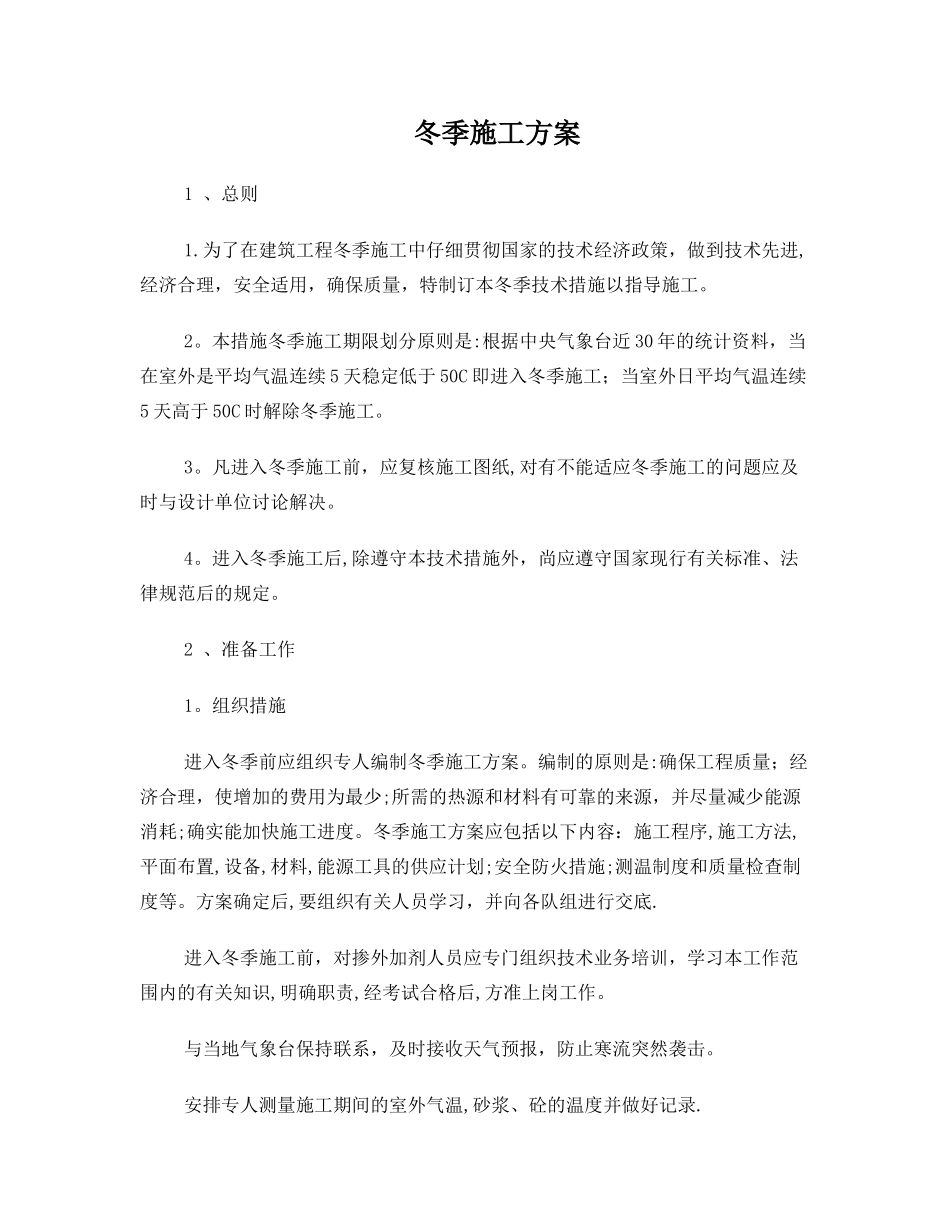

冬季施工方案 1 、总则 1
为了在建筑工程冬季施工中仔细贯彻国家的技术经济政策,做到技术先进,经济合理,安全适用,确保质量,特制订本冬季技术措施以指导施工
本措施冬季施工期限划分原则是:根据中央气象台近 30 年的统计资料,当在室外是平均气温连续 5 天稳定低于 50C 即进入冬季施工;当室外日平均气温连续5 天高于 50C 时解除冬季施工
凡进入冬季施工前,应复核施工图纸,对有不能适应冬季施工的问题应及时与设计单位讨论解决
进入冬季施工后,除遵守本技术措施外,尚应遵守国家现行有关标准、法律规范后的规定
2 、准备工作 1
组织措施 进入冬季前应组织专人编制冬季施工方案
编制的原则是:确保工程质量;经济合理,使增加的费用为最少;所需的热源和材料有可靠的来源,并尽量减少能源消耗;确实能加快施工进度
冬季施工方案应包括以下内容:施工程序,施工方法,平面布置,设备,材料,能源工具的供应计划;安全防火措施;测温制度和质量检查制度等
方案确定后,要组织有关人员学习,并向各队组进行交底
进入冬季施工前,对掺外加剂人员应专门组织技术业务培训,学习本工作范围内的有关知识,明确职责,经考试合格后,方准上岗工作
与当地气象台保持联系,及时接收天气预报,防止寒流突然袭击
安排专人测量施工期间的室外气温,砂浆、砼的温度并做好记录

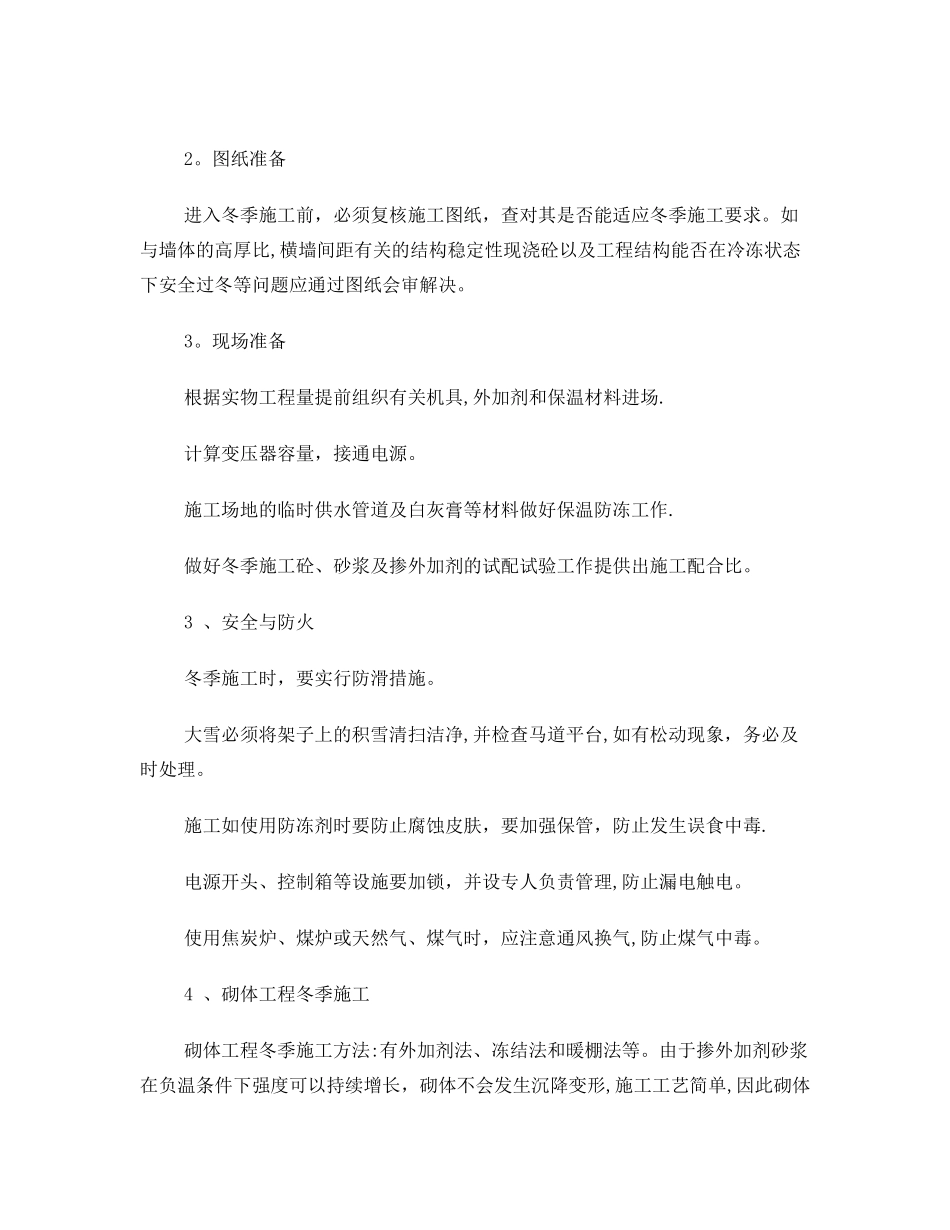

图纸准备 进入冬季施工前,必须复核施工图纸,查对其是否能适应冬季施工要求
如与墙体的高厚比,横墙间距有关的结构稳定性现浇砼以及工程结构能否在冷冻状态下安全过冬等问题应通过图纸会审解决
现场准备 根据实物工程量提前组织有关机具,外加剂和保温材料进场
计算变压器容量,接通电源
施工场地的临时供水管道及白灰膏等材料做好保温防冻工作
做好冬季施工砼、砂浆及掺外加剂的试配试验工作提供出施工配合比

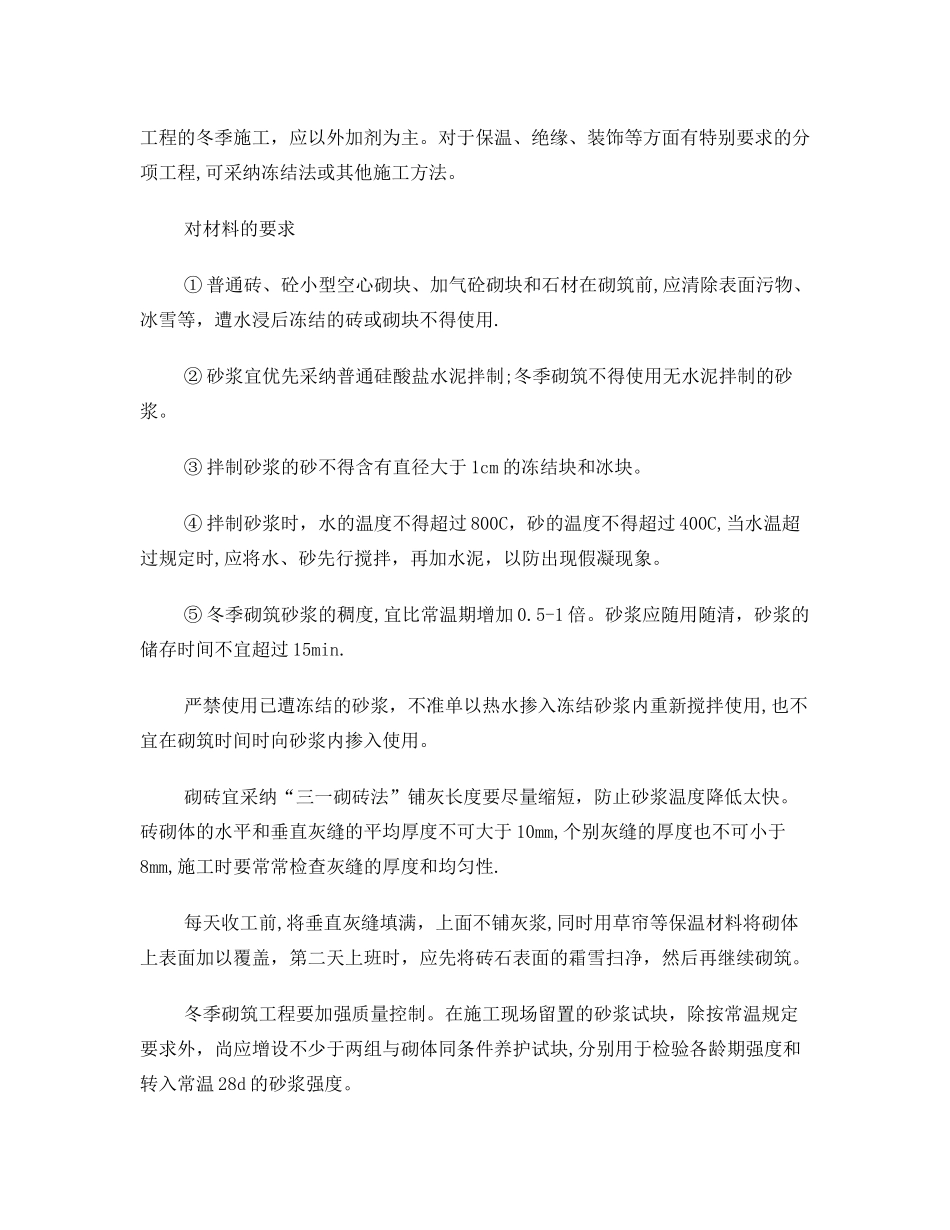

3 、安全与防火 冬季施工时,要实行防
