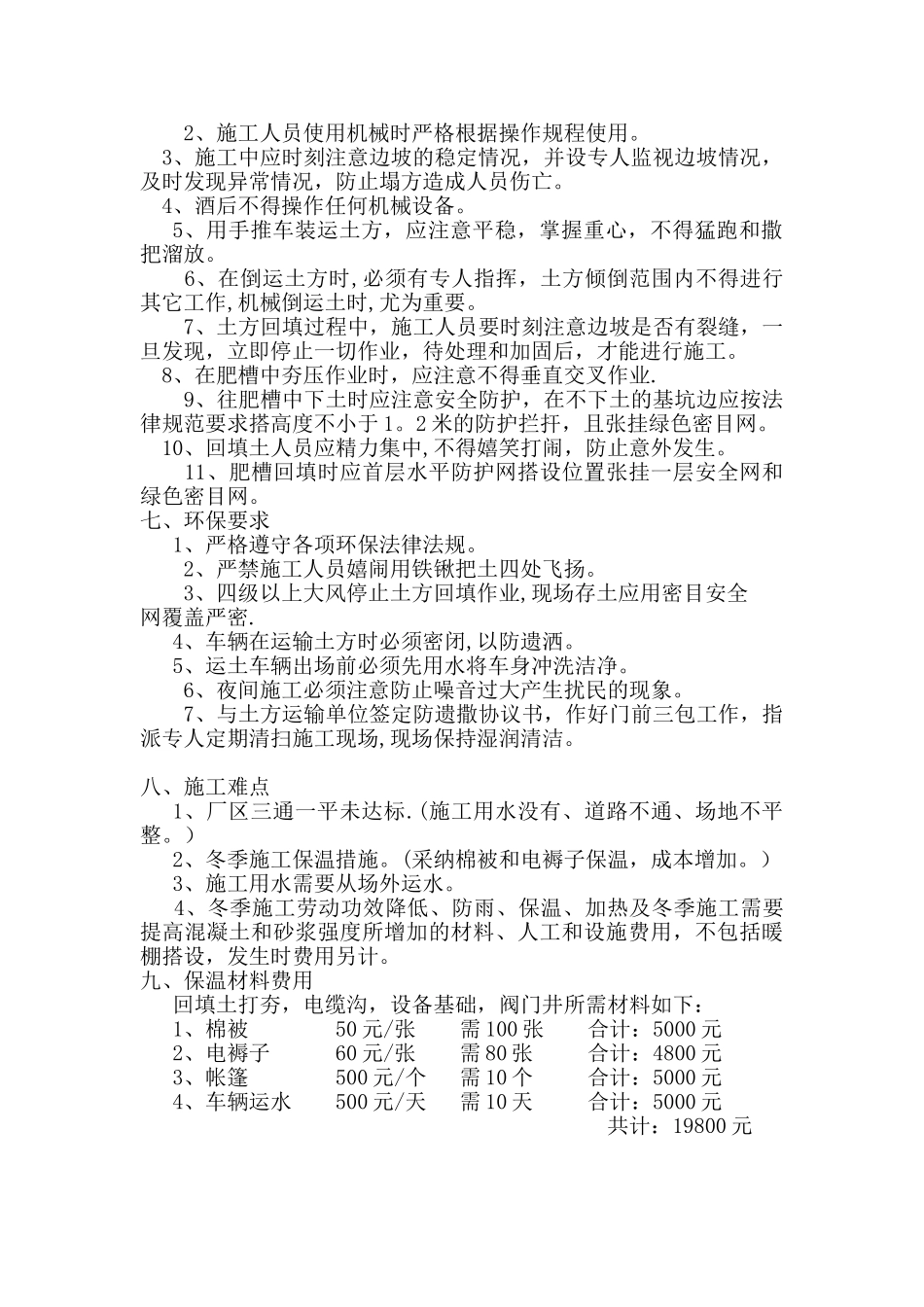

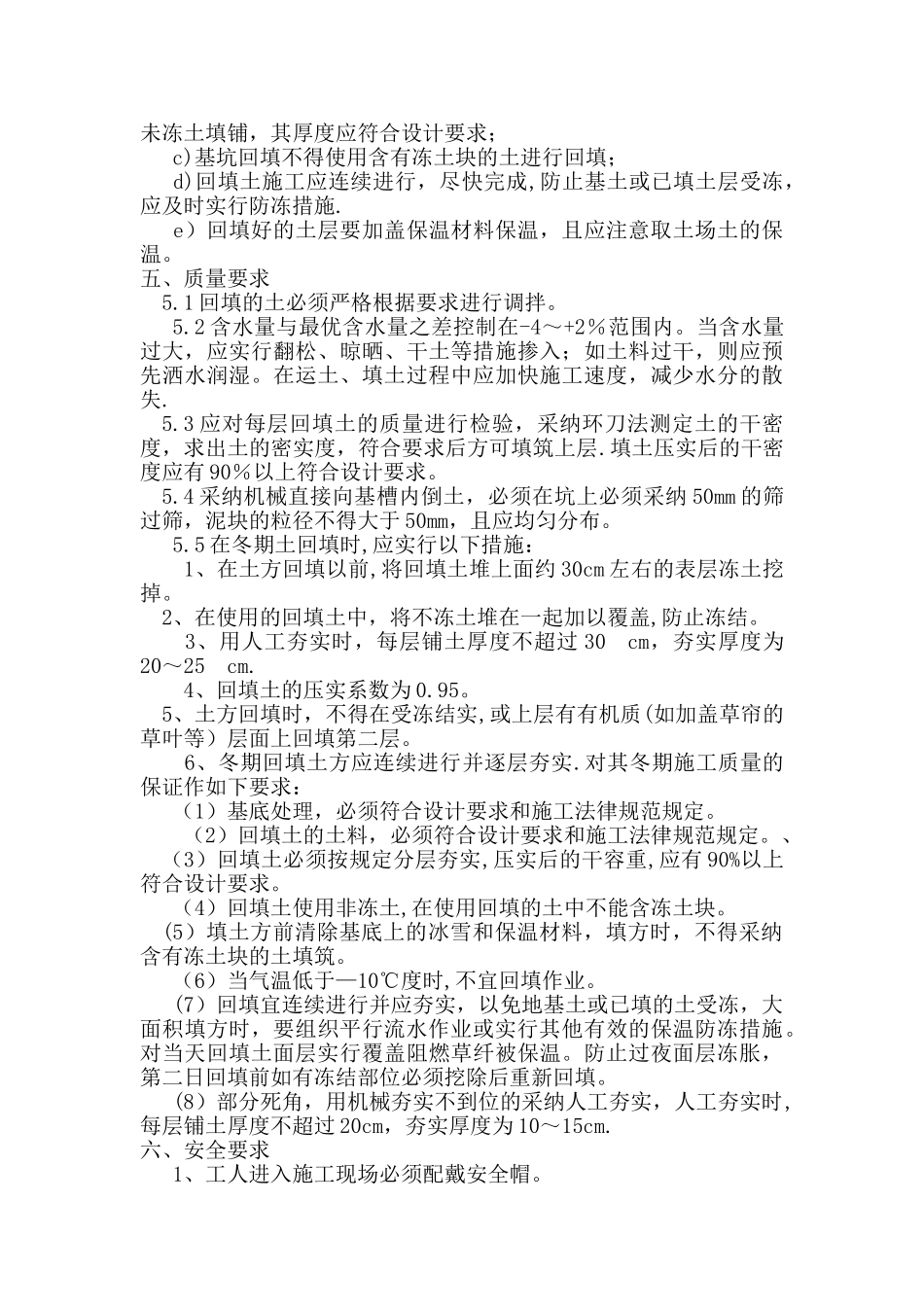

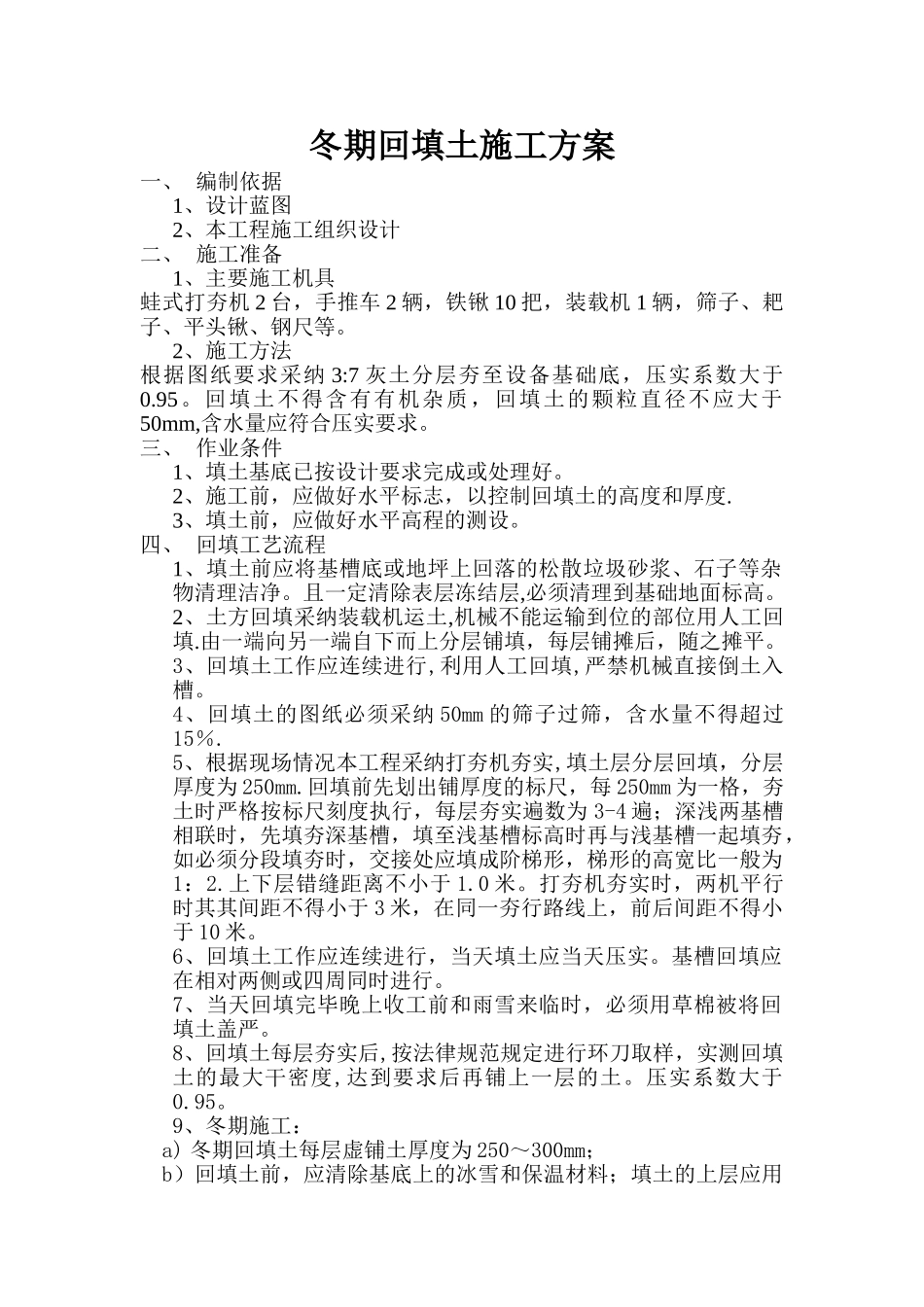

冬期回填土施工方案一、 编制依据1、设计蓝图2、本工程施工组织设计二、 施工准备1、主要施工机具蛙式打夯机 2 台,手推车 2 辆,铁锹 10 把,装载机 1 辆,筛子、耙子、平头锹、钢尺等
2、施工方法根据图纸要求采纳 3:7 灰土分层夯至设备基础底,压实系数大于0
回填土不得含有有机杂质,回填土的颗粒直径不应大于50mm,含水量应符合压实要求
三、 作业条件1、填土基底已按设计要求完成或处理好
2、施工前,应做好水平标志,以控制回填土的高度和厚度
3、填土前,应做好水平高程的测设
四、 回填工艺流程1、填土前应将基槽底或地坪上回落的松散垃圾砂浆、石子等杂物清理洁净
且一定清除表层冻结层,必须清理到基础地面标高
2、土方回填采纳装载机运土,机械不能运输到位的部位用人工回填
由一端向另一端自下而上分层铺填,每层铺摊后,随之摊平
3、回填土工作应连续进行,利用人工回填,严禁机械直接倒土入槽
4、回填土的图纸必须采纳 50mm 的筛子过筛,含水量不得超过15%
5、根据现场情况本工程采纳打夯机夯实,填土层分层回填,分层厚度为 250mm
回填前先划出铺厚度的标尺,每 250mm 为一格,夯土时严格按标尺刻度执行,每层夯实遍数为 3-4 遍;深浅两基槽相联时,先填夯深基槽,填至浅基槽标高时再与浅基槽一起填夯,如必须分段填夯时,交接处应填成阶梯形,梯形的高宽比一般为1:2
上下层错缝距离不小于 1
打夯机夯实时,两机平行时其其间距不得小于 3 米,在同一夯行路线上,前后间距不得小于 10 米
6、回填土工作应连续进行,当天填土应当天压实
基槽回填应 在相对两侧或四周同时进行
7、当天回填完毕晚上收工前和雨雪来临时,必须用草棉被将回填土盖严
8、回填土每层夯实后,按法律规范规定进行环刀取样,实测回填土的最大干密度,达到要求后再铺上一层的土
压实系数大于0
