施工技术方案交底记录表编号:工程名称交底名称冲孔桩技术交底主持人交底人记录人交底地点柴王村乔庄河 K14+454 左线 2 号大桥交底时间交底内容 摘要参会人员 签字序号姓名职务/部门序号姓名职务/部门附件书面交底资料等冲孔桩技术交底 编号:工程名称施工单位新疆北新城建工程有限公司交底部位交底日期交底内容:1

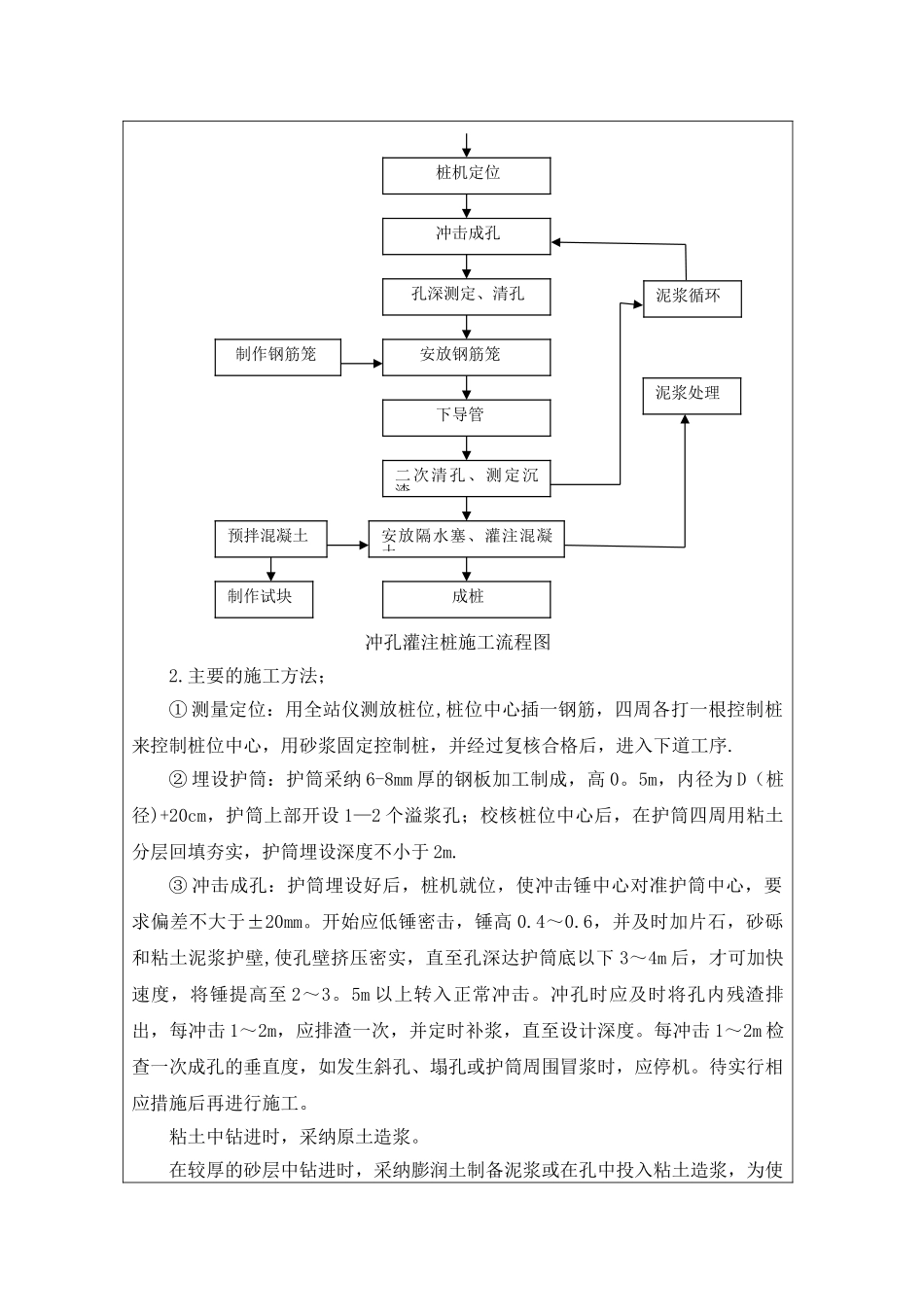

施工工艺流程;桩位放线、埋设护筒冲孔灌注桩施工流程图2
主要的施工方法;① 测量定位:用全站仪测放桩位,桩位中心插一钢筋,四周各打一根控制桩来控制桩位中心,用砂浆固定控制桩,并经过复核合格后,进入下道工序
② 埋设护筒:护筒采纳 6-8mm 厚的钢板加工制成,高 0
5m,内径为 D(桩径)+20cm,护筒上部开设 1—2 个溢浆孔;校核桩位中心后,在护筒四周用粘土分层回填夯实,护筒埋设深度不小于 2m
③ 冲击成孔:护筒埋设好后,桩机就位,使冲击锤中心对准护筒中心,要求偏差不大于±20mm
开始应低锤密击,锤高 0
6,并及时加片石,砂砾和粘土泥浆护壁,使孔壁挤压密实,直至孔深达护筒底以下 3~4m 后,才可加快速度,将锤提高至 2~3
5m 以上转入正常冲击
冲孔时应及时将孔内残渣排出,每冲击 1~2m,应排渣一次,并定时补浆,直至设计深度
每冲击 1~2m 检查一次成孔的垂直度,如发生斜孔、塌孔或护筒周围冒浆时,应停机
待实行相应措施后再进行施工
粘土中钻进时,采纳原土造浆
在较厚的砂层中钻进时,采纳膨润土制备泥浆或在孔中投入粘土造浆,为使成桩安放隔水塞、灌注混凝土二次清孔、测定沉渣下导管安放钢筋笼孔深测定、清孔冲击成孔桩机定位制作试块制作钢筋笼预拌混凝土泥浆处理泥浆循环泥浆有较好的技术性能,适当掺加碳酸钠等分散剂,其掺量为加水量 0

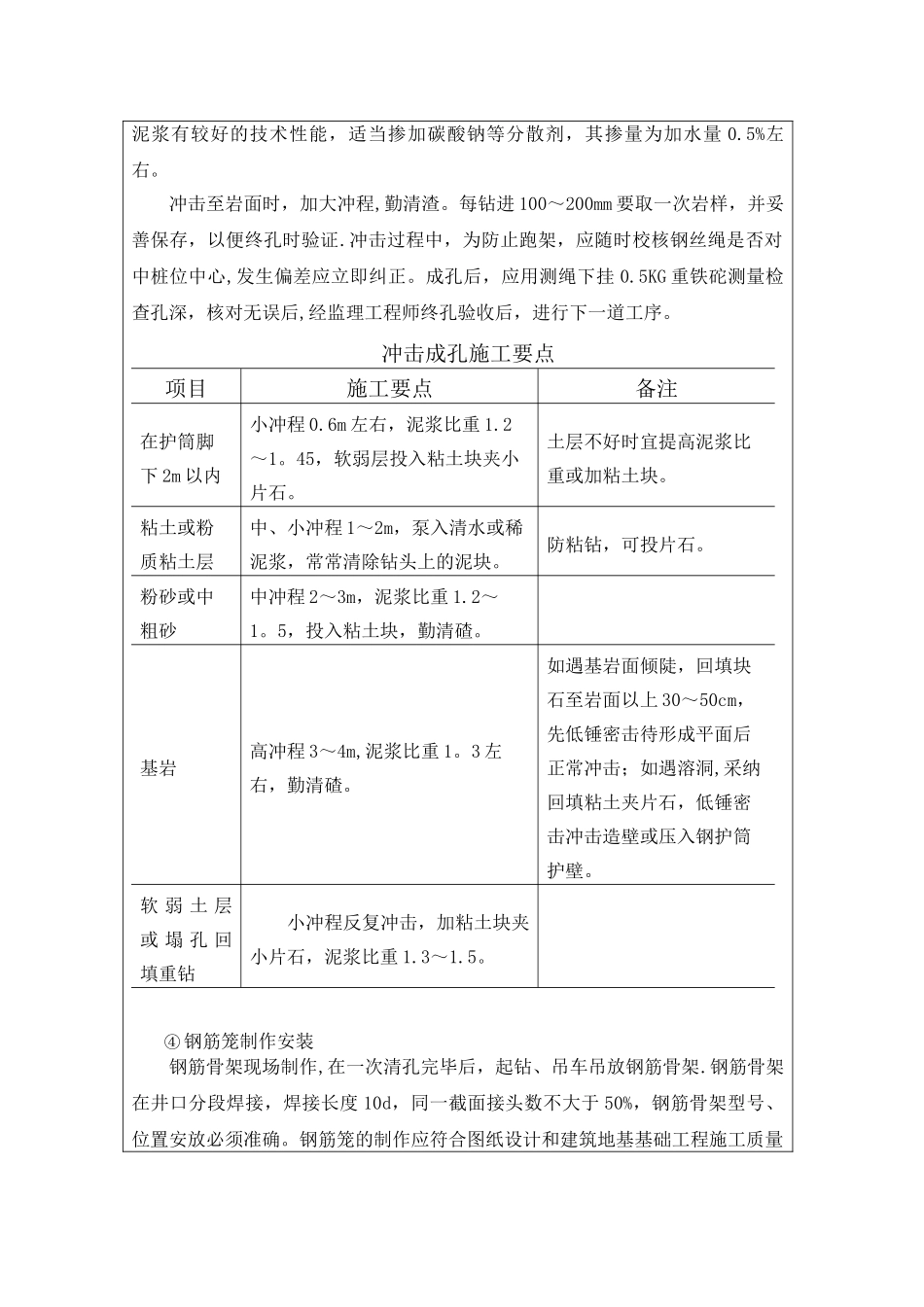

冲击至岩面时,加大冲程,勤清渣
每钻进 100~200mm 要取一次岩样,并妥善保存,以便终孔时验证
