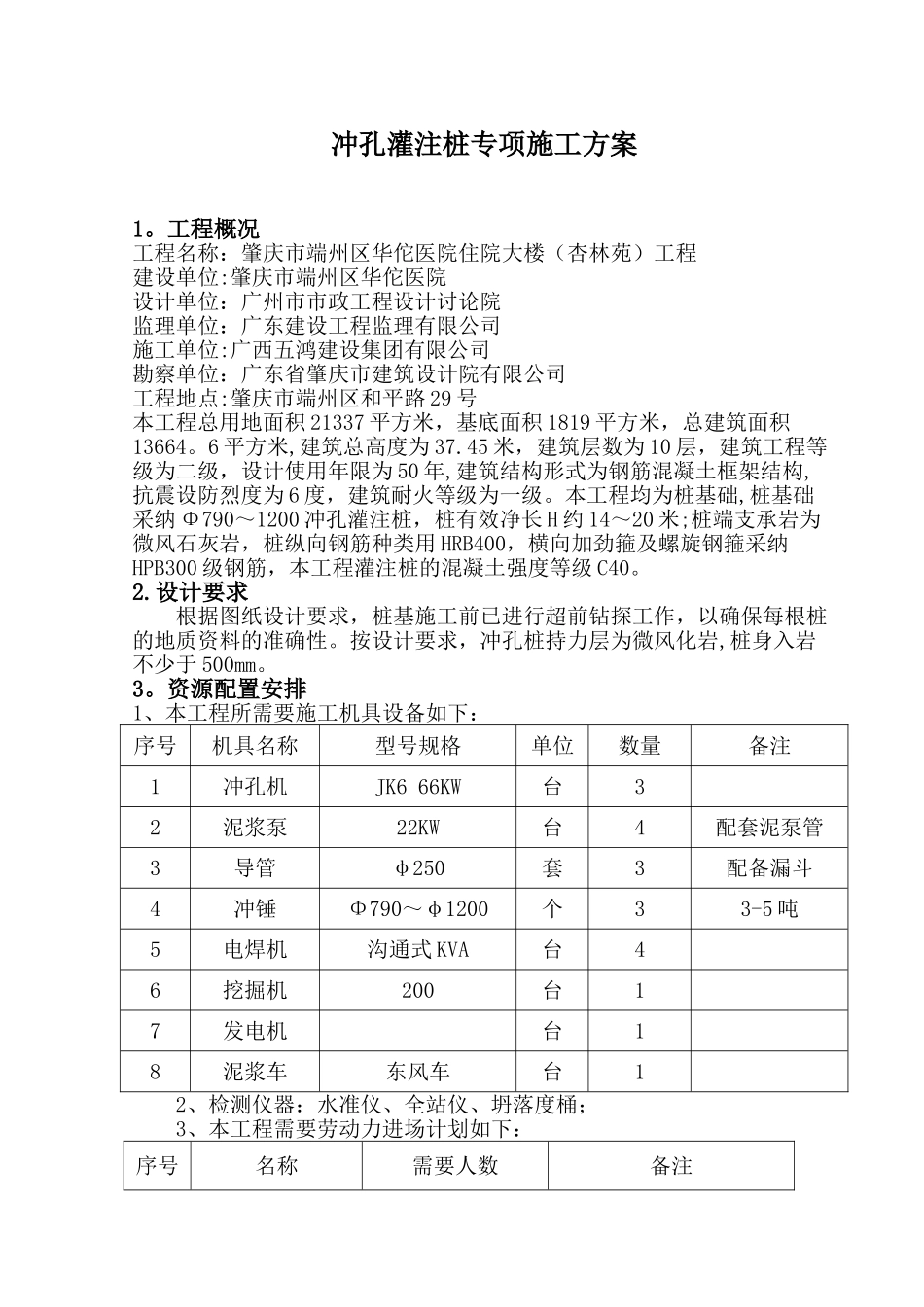

冲孔灌注桩专项施工方案1
工程概况工程名称:肇庆市端州区华佗医院住院大楼(杏林苑)工程建设单位:肇庆市端州区华佗医院设计单位:广州市市政工程设计讨论院监理单位:广东建设工程监理有限公司施工单位:广西五鸿建设集团有限公司勘察单位:广东省肇庆市建筑设计院有限公司工程地点:肇庆市端州区和平路 29 号本工程总用地面积 21337 平方米,基底面积 1819 平方米,总建筑面积13664
6 平方米,建筑总高度为 37
45 米,建筑层数为 10 层,建筑工程等级为二级,设计使用年限为 50 年,建筑结构形式为钢筋混凝土框架结构,抗震设防烈度为 6 度,建筑耐火等级为一级
本工程均为桩基础,桩基础采纳 Φ790~1200 冲孔灌注桩,桩有效净长 H 约 14~20 米;桩端支承岩为微风石灰岩,桩纵向钢筋种类用 HRB400,横向加劲箍及螺旋钢箍采纳HPB300 级钢筋,本工程灌注桩的混凝土强度等级 C40
设计要求根据图纸设计要求,桩基施工前已进行超前钻探工作,以确保每根桩的地质资料的准确性
按设计要求,冲孔桩持力层为微风化岩,桩身入岩不少于 500mm

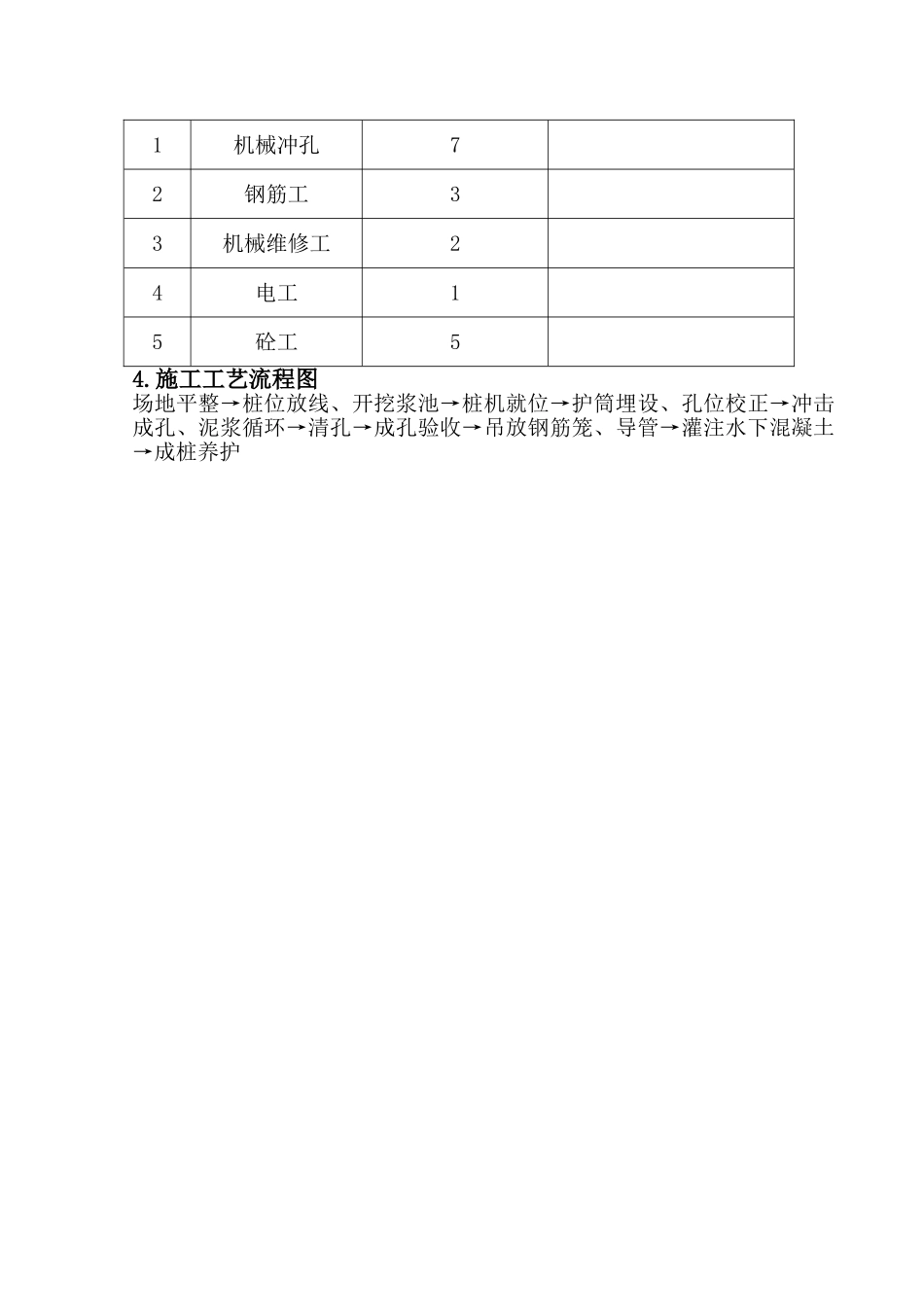

资源配置安排1、本工程所需要施工机具设备如下:序号机具名称型号规格单位数量备注1冲孔机JK6 66KW台32泥浆泵22KW台4配套泥泵管3导管φ250套3配备漏斗4冲锤Φ790~φ1200个33-5 吨5电焊机沟通式 KVA台46挖掘机200台17发电机台18泥浆车东风车台12、检测仪器:水准仪、全站仪、坍落度桶;3、本工程需要劳动力进场计划如下:序号名称需要人数备注1机械冲孔72钢筋工33机械维修工24电工15砼工54

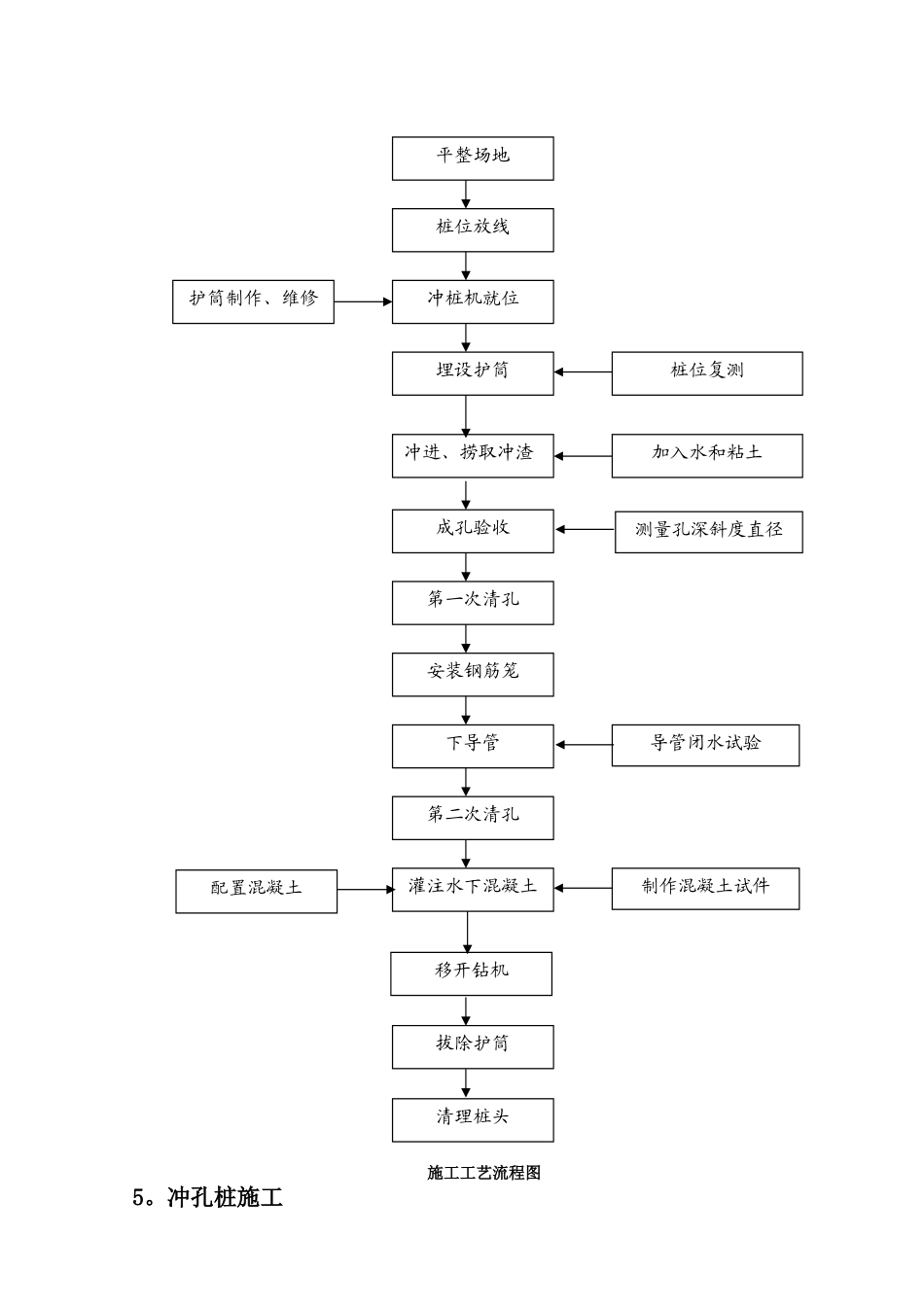

施工工艺流程图场地平整→桩位放线、开挖浆池→桩机就位→护筒埋设、孔位校正→冲击成孔、泥浆循环→清孔→成孔验收→吊放钢筋笼、导管→灌注水下混凝土→成桩养护施工工艺流程图5
冲孔桩施工平整场地桩位放线冲桩机就
