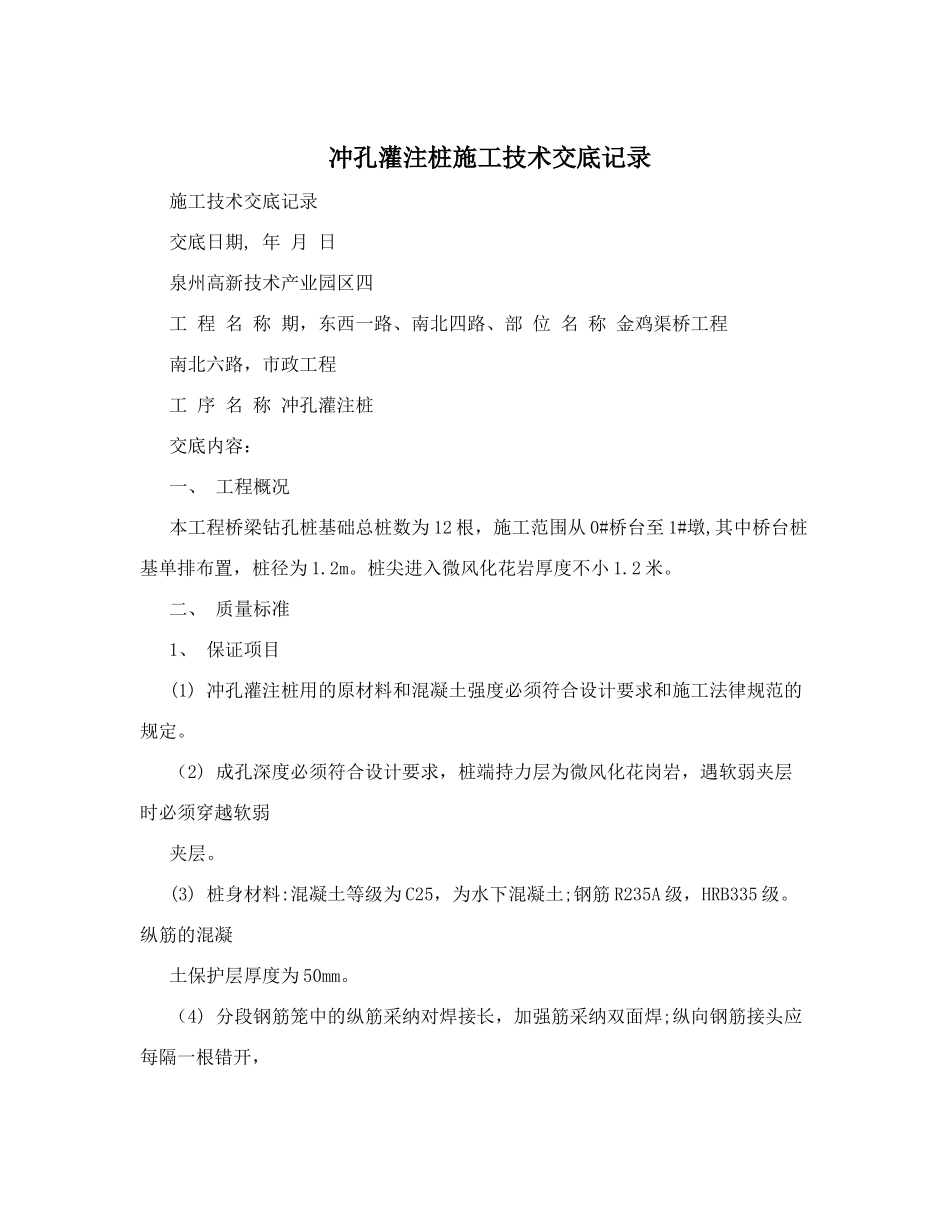

冲孔灌注桩施工技术交底记录施工技术交底记录 交底日期, 年 月 日 泉州高新技术产业园区四工 程 名 称 期,东西一路、南北四路、部 位 名 称 金鸡渠桥工程 南北六路,市政工程 工 序 名 称 冲孔灌注桩 交底内容: 一、 工程概况 本工程桥梁钻孔桩基础总桩数为 12 根,施工范围从 0#桥台至 1#墩,其中桥台桩基单排布置,桩径为 1
桩尖进入微风化花岩厚度不小 1
二、 质量标准 1、 保证项目 (1) 冲孔灌注桩用的原材料和混凝土强度必须符合设计要求和施工法律规范的规定
(2) 成孔深度必须符合设计要求,桩端持力层为微风化花岗岩,遇软弱夹层时必须穿越软弱夹层
(3) 桩身材料:混凝土等级为 C25,为水下混凝土;钢筋 R235A 级,HRB335 级
纵筋的混凝土保护层厚度为 50mm
(4) 分段钢筋笼中的纵筋采纳对焊接长,加强筋采纳双面焊;纵向钢筋接头应每隔一根错开,同一截面可接长 50,的总钢筋面积的钢筋,相邻接头错开 1000mm 以上;螺旋箍筋与纵筋点焊,螺旋箍筋采纳单面搭接焊 10d 接长

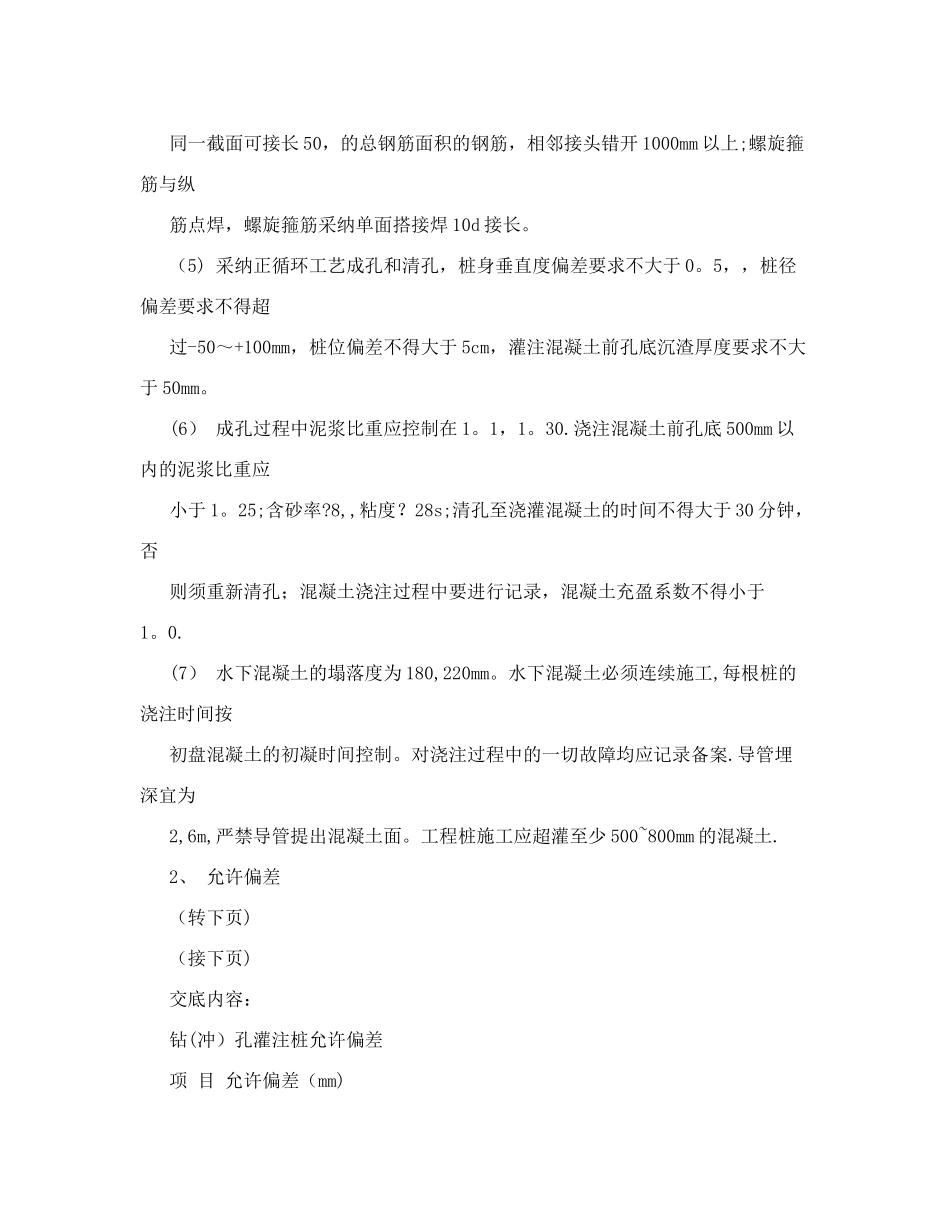

(5) 采纳正循环工艺成孔和清孔,桩身垂直度偏差要求不大于 0
5,,桩径偏差要求不得超过-50~+100mm,桩位偏差不得大于 5cm,灌注混凝土前孔底沉渣厚度要求不大于 50mm
(6) 成孔过程中泥浆比重应控制在 1
浇注混凝土前孔底 500mm 以内的泥浆比重应小于 1
25;含砂率
28s;清孔至浇灌混凝土的时间不得大于 30 分钟,否则须重新清孔;混凝土浇注过程中要进行记录,混凝土充盈系数不得小于1
(7) 水下混凝土的塌落度为 180,220mm
水下混凝土必须连续施工,每根桩的浇注时间按初盘混凝土的初凝时间控制
对浇注过程中的一切故障均应记录备案
导管埋深宜为2,6m,严禁导管提出混凝土面
