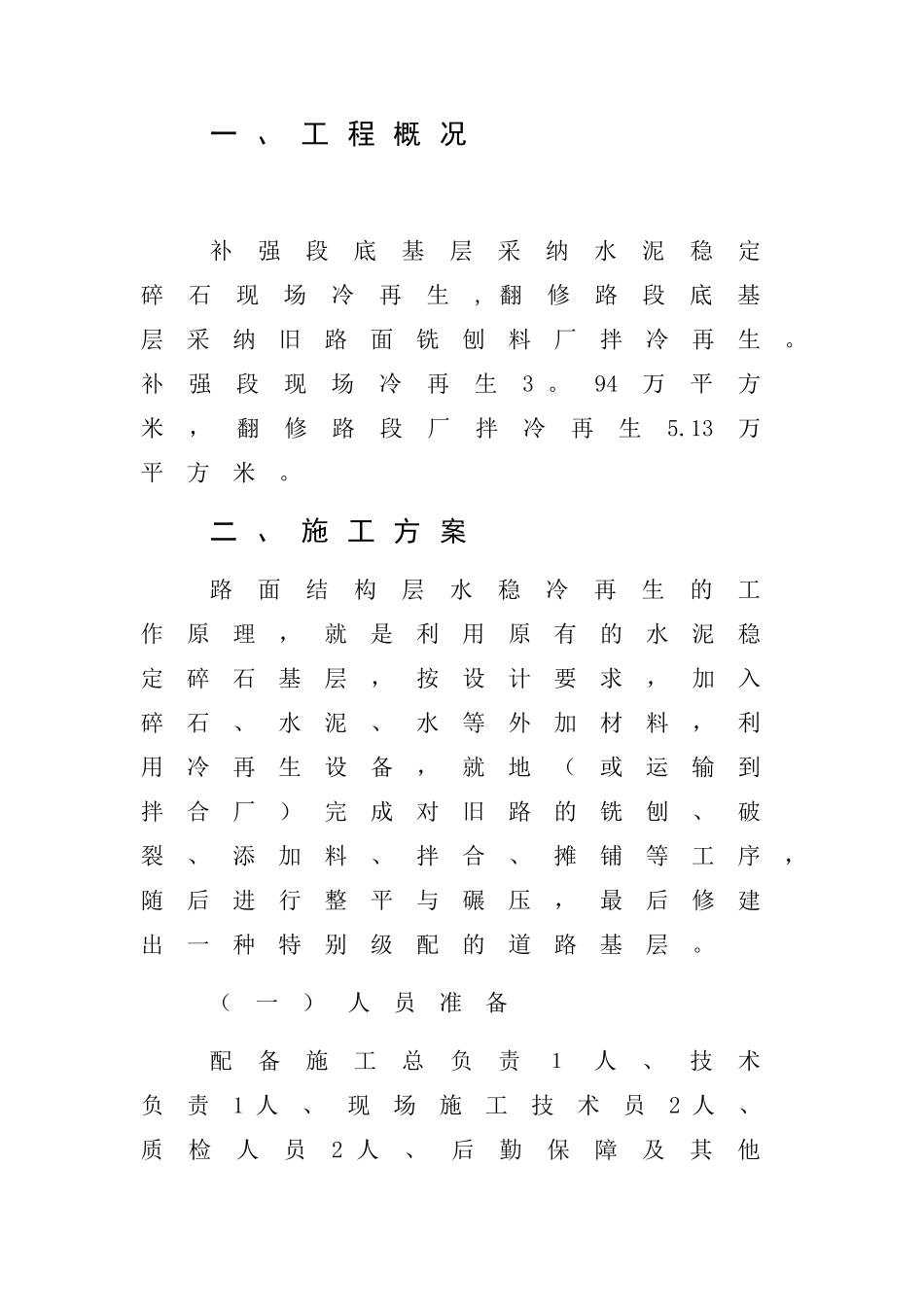

一 、 工 程 概 况 补强段底基层采纳水泥稳定碎石现场冷再生, 翻修路段底基层采纳旧路面铣刨料厂拌冷再生
补强段现场冷再生3
94万平方米,翻修路段厂拌冷再生5
13万平方米
二 、 施 工 方 案路面结构层水稳冷再生的工作原理,就是利用原有的水泥稳定碎石基层,按设计要求,加入碎石、水泥、水等外加材料,利用冷再生设备,就地(或运输到拌合厂)完成对旧路的铣刨、破裂、添加料、拌合、摊铺等工序,随后进行整平与碾压,最后修建出一种特别级配的道路基层
(一)人员准备配备施工总负责1人、技术负责1 人、现场施工技术员2 人、质检人员2 人、后勤保障及其他人员2 人、施工生产人员20人
(二)机械准备50T 装载机2 台,平地机1 台,振动压路机1 台,光轮压路机1 台,洒水车1 台, 自卸车辆8 辆
(三)水稳冷再生施工方法1
现场冷再生水泥稳定基层(1)工艺流程:封闭交通→施工放样→准备原道路→准备新加料→冷再生机组就位→摆放和撒布水泥→冷再生机组铣刨与拌和→整平碾压→接缝和调头处处理→养生
整个施工及养护过程中, 应对再生路段封闭交通,各路口设置警牌
(2)施工放样在道路的两侧放置一系列的标桩作为基线,用来恢复道路中心线

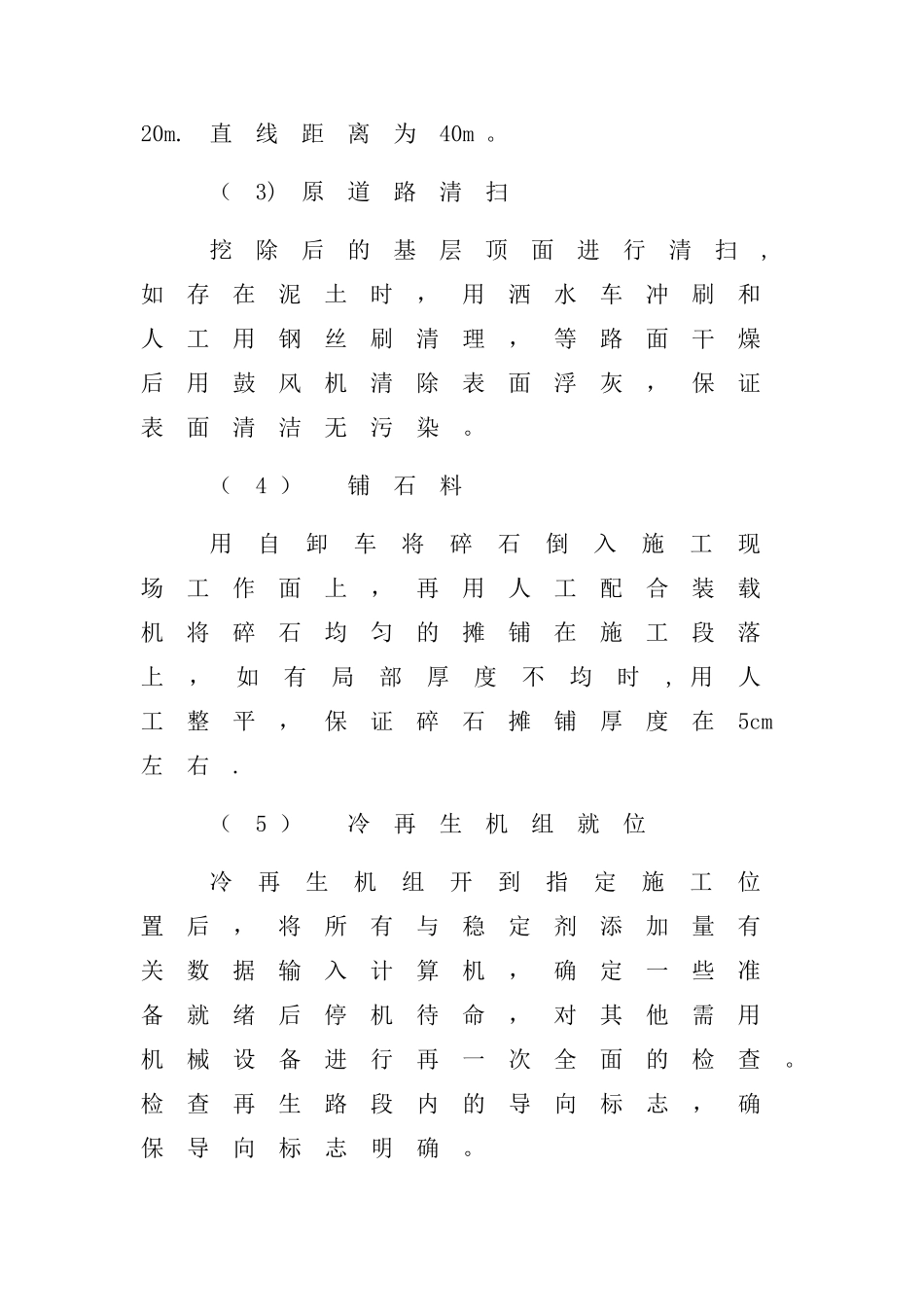

标桩的间距,曲线距离为20m
直线距离为40m
(3)原道路清扫挖除后的基层顶面进行清扫,如存在泥土时,用洒水车冲刷和人工用钢丝刷清理,等路面干燥后用鼓风机清除表面浮灰,保证表面清洁无污染
(4 ) 铺石料用自卸车将碎石倒入施工现场工作面上,再用人工配合装载机将碎石均匀的摊铺在施工段落上,如有局部厚度不均时, 用人工整平,保证碎石摊铺厚度在5cm左右
(5 ) 冷再生机组就位冷再生机组开到指定施工位置后,将所有与稳定剂添加量有关数据输入计算机,确定一些准备就绪后停机待命,对其他需用机械设备进行再一次全面的检查
检查再生路段内的导向标志,确保导向标志明确
