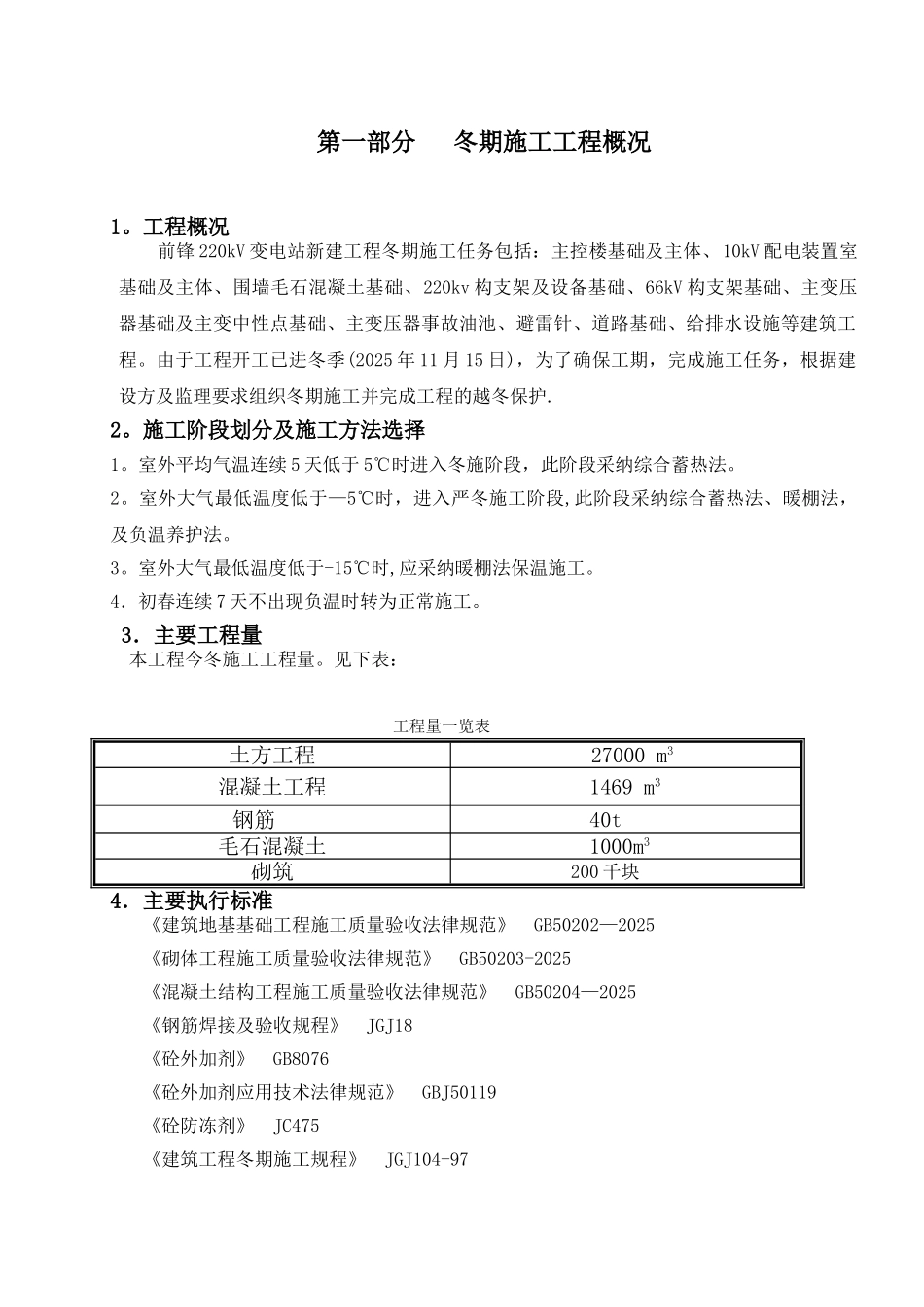

第一部分 冬期施工工程概况1
工程概况前锋 220kV 变电站新建工程冬期施工任务包括:主控楼基础及主体、10kV 配电装置室基础及主体、围墙毛石混凝土基础、220kv 构支架及设备基础、66kV 构支架基础、主变压器基础及主变中性点基础、主变压器事故油池、避雷针、道路基础、给排水设施等建筑工程

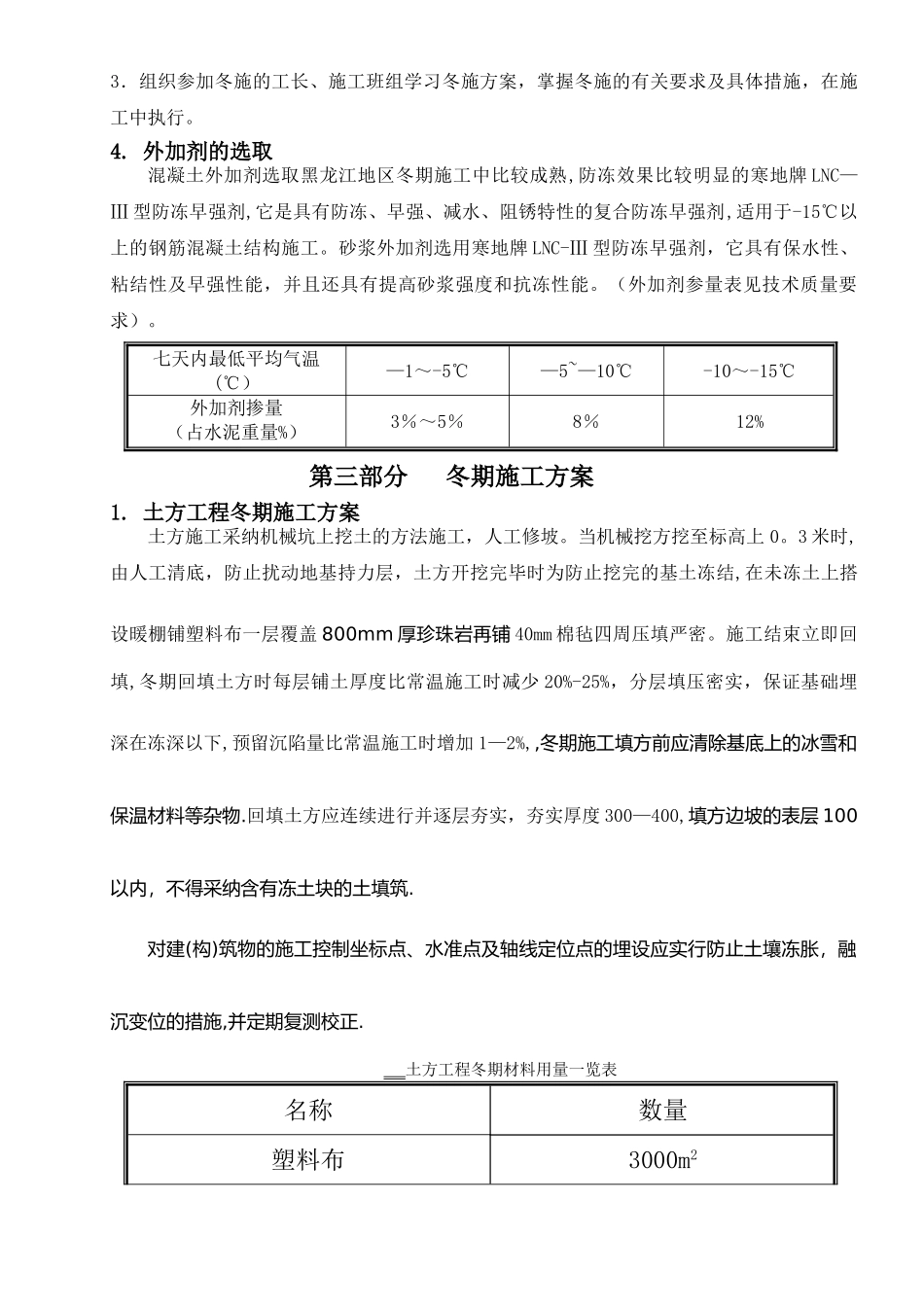

由于工程开工已进冬季(2025 年 11 月 15 日),为了确保工期,完成施工任务,根据建设方及监理要求组织冬期施工并完成工程的越冬保护
施工阶段划分及施工方法选择1
室外平均气温连续 5 天低于 5℃时进入冬施阶段,此阶段采纳综合蓄热法
室外大气最低温度低于—5℃时,进入严冬施工阶段,此阶段采纳综合蓄热法、暖棚法,及负温养护法
室外大气最低温度低于-15℃时,应采纳暖棚法保温施工
4.初春连续 7 天不出现负温时转为正常施工
3.主要工程量本工程今冬施工工程量
见下表:工程量一览表土方工程 27000 m3混凝土工程1469 m3钢筋40t毛石混凝土1000m3砌筑200 千块4.主要执行标准《建筑地基基础工程施工质量验收法律规范》 GB50202—2025《砌体工程施工质量验收法律规范》 GB50203-2025《混凝土结构工程施工质量验收法律规范》 GB50204—2025《钢筋焊接及验收规程》 JGJ18《砼外加剂》 GB8076《砼外加剂应用技术法律规范》 GBJ50119《砼防冻剂》 JC475《建筑工程冬期施工规程》 JGJ104-97第二部分 冬期施工前期准备1

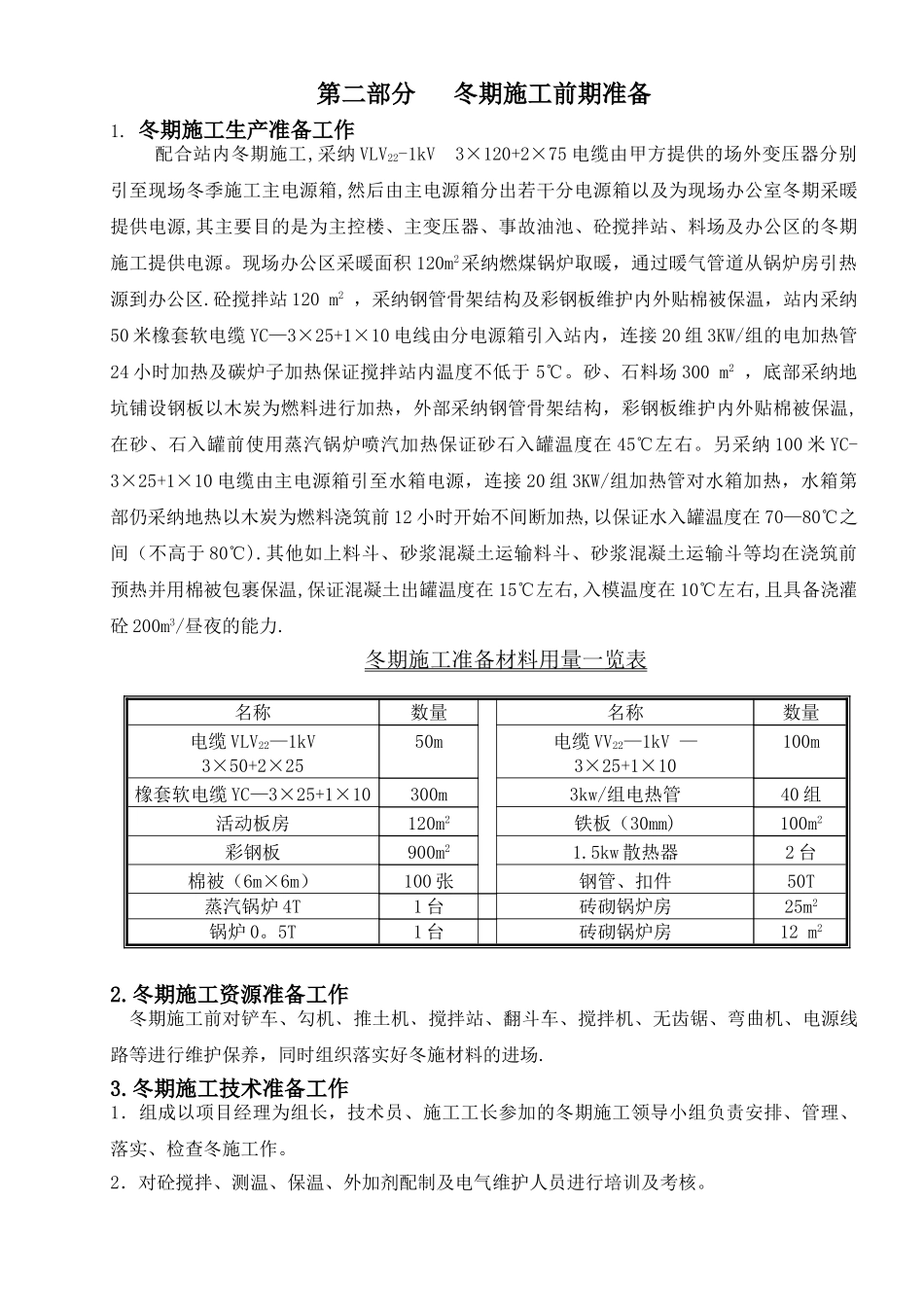

冬期施工生产准备工作配合站内冬期施工,采纳 VLV22-1kV 3×120+2×75 电缆由甲方提供的场外变压器分别引至现场冬季施工主电源箱,然后由主电源箱分出若干分电源箱以及为现场办公室冬期采暖提供电源,其主要目的是为主控楼、主变压器、事故油池、砼搅拌站、料场及办公区的冬期施工提供电源
