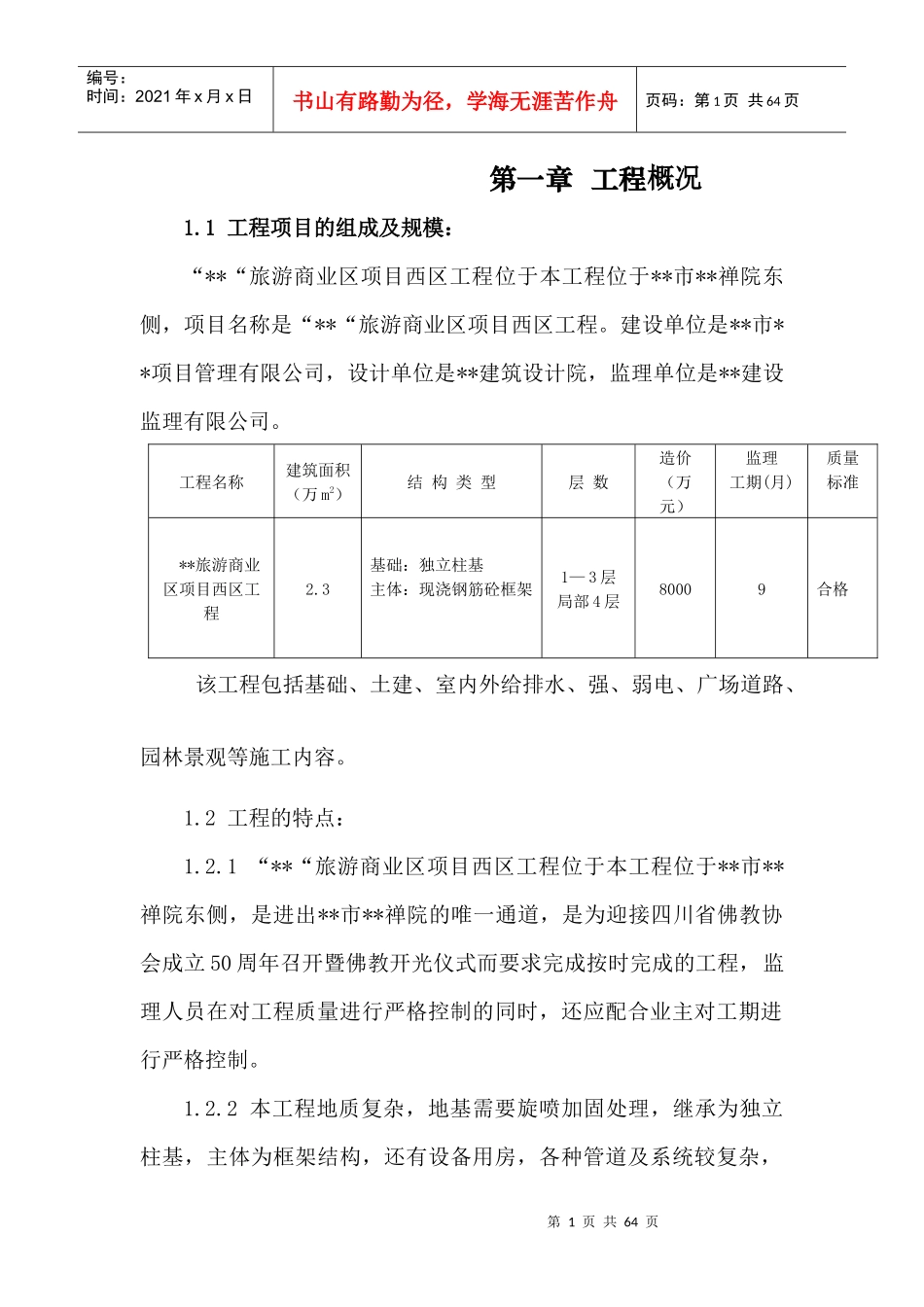

第1页共64页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共64页第一章工程概况1
1工程项目的组成及规模:“**“旅游商业区项目西区工程位于本工程位于**市**禅院东侧,项目名称是“**“旅游商业区项目西区工程
建设单位是**市**项目管理有限公司,设计单位是**建筑设计院,监理单位是**建设监理有限公司
工程名称建筑面积(万m2)结构类型层数造价(万元)监理工期(月)质量标准**旅游商业区项目西区工程2
3基础:独立柱基主体:现浇钢筋砼框架1—3层局部4层80009合格该工程包括基础、土建、室内外给排水、强、弱电、广场道路、园林景观等施工内容
2工程的特点:1
1“**“旅游商业区项目西区工程位于本工程位于**市**禅院东侧,是进出**市**禅院的唯一通道,是为迎接四川省佛教协会成立50周年召开暨佛教开光仪式而要求完成按时完成的工程,监理人员在对工程质量进行严格控制的同时,还应配合业主对工期进行严格控制
2本工程地质复杂,地基需要旋喷加固处理,继承为独立柱基,主体为框架结构,还有设备用房,各种管道及系统较复杂,第2页共64页第1页共64页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共64页监理人员必须对施工过程的工序质量进行严格控制

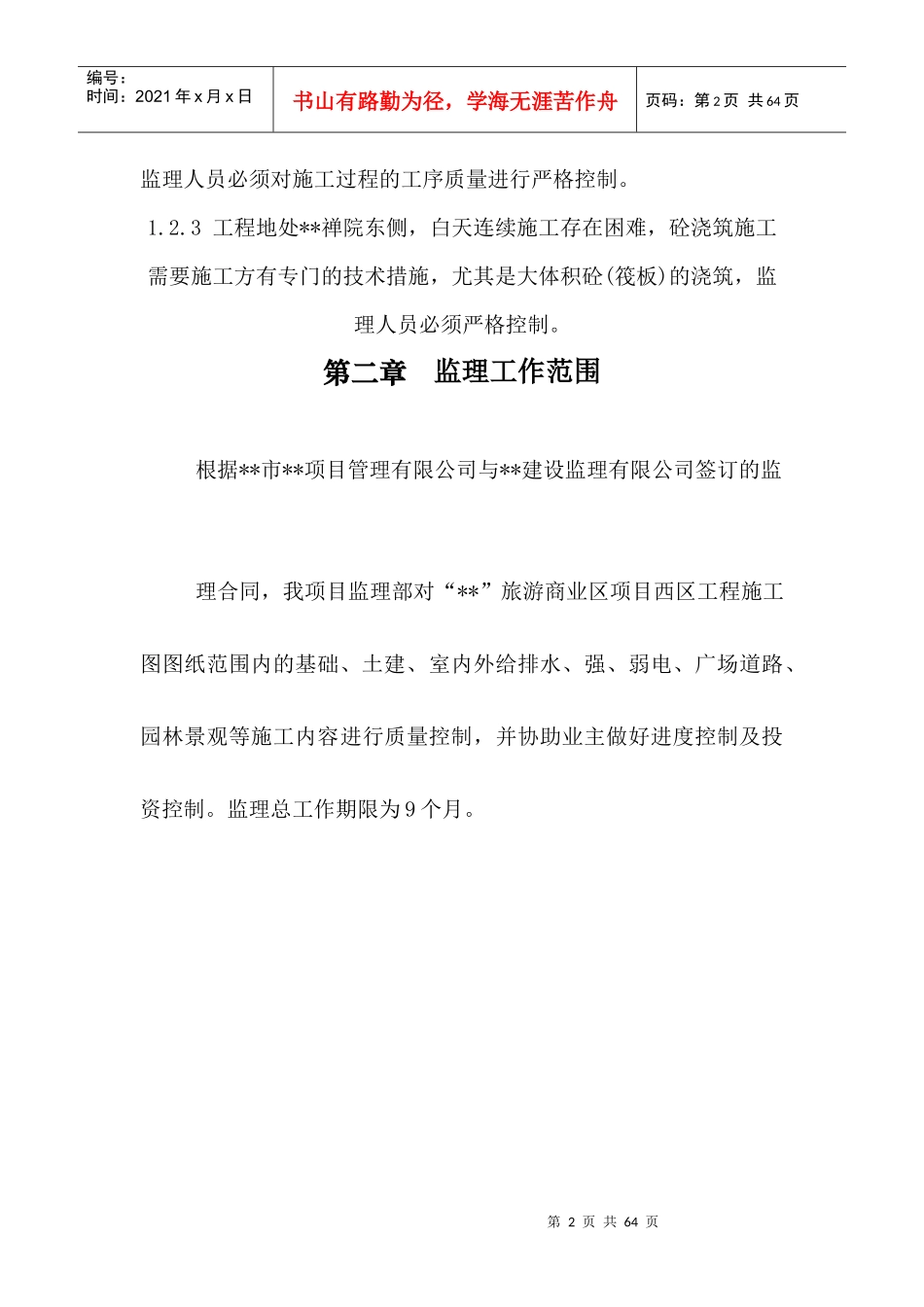

3工程地处**禅院东侧,白天连续施工存在困难,砼浇筑施工需要施工方有专门的技术措施,尤其是大体积砼(筏板)的浇筑,监理人员必须严格控制

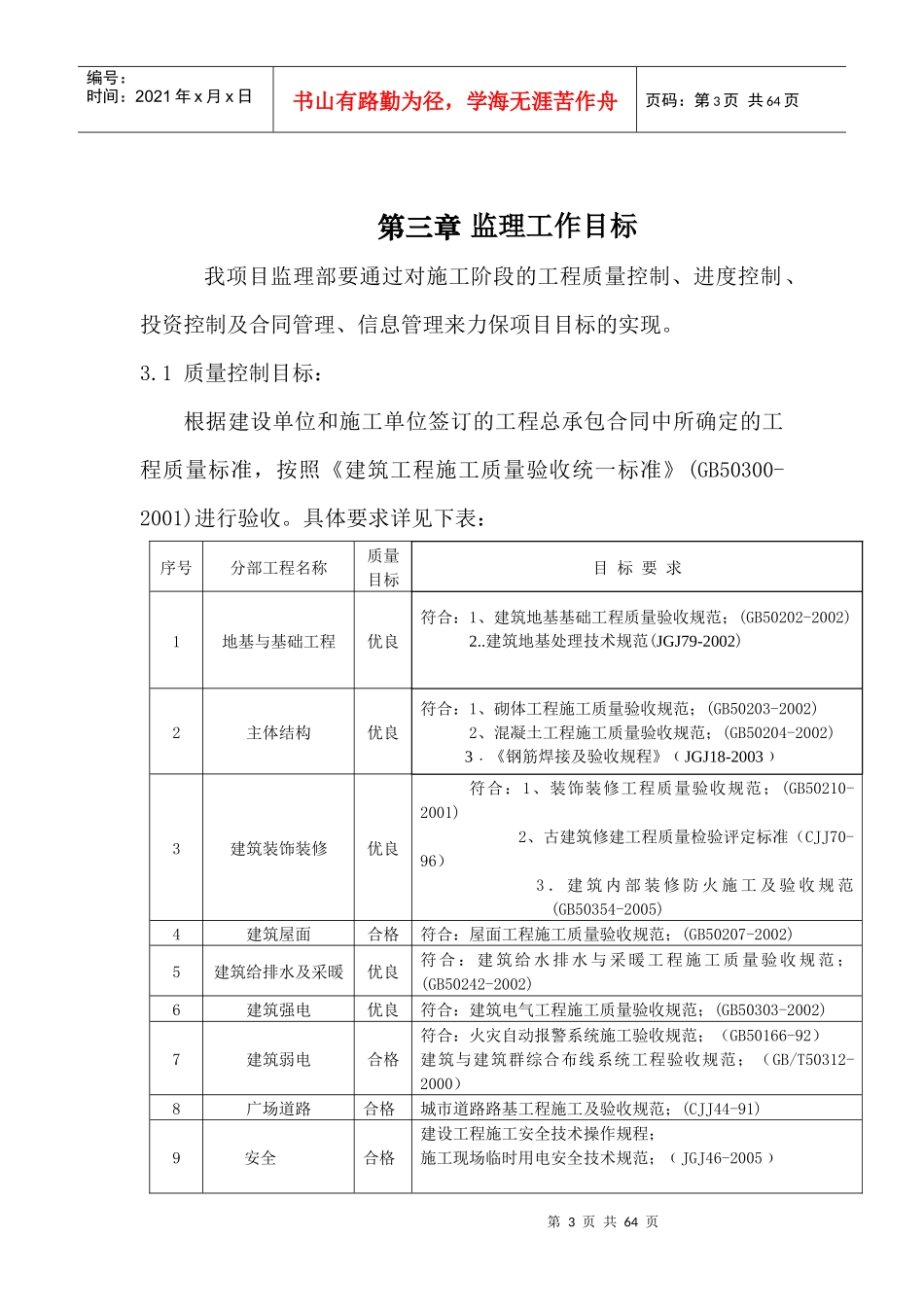

第二章监理工作范围根据**市**项目管理有限公司与**建设监理有限公司签订的监理合同,我项目监理部对“**”旅游商业区项目西区工程施工图图纸范围内的基础、土建、室内外给排水、强、弱电、广场道路、园林景观等施工内容进行质量控制,并协助业主做好进度控制及投资控制
监理总工作期限为9个月
第3页共64页第2页共64页编号:时间:202
