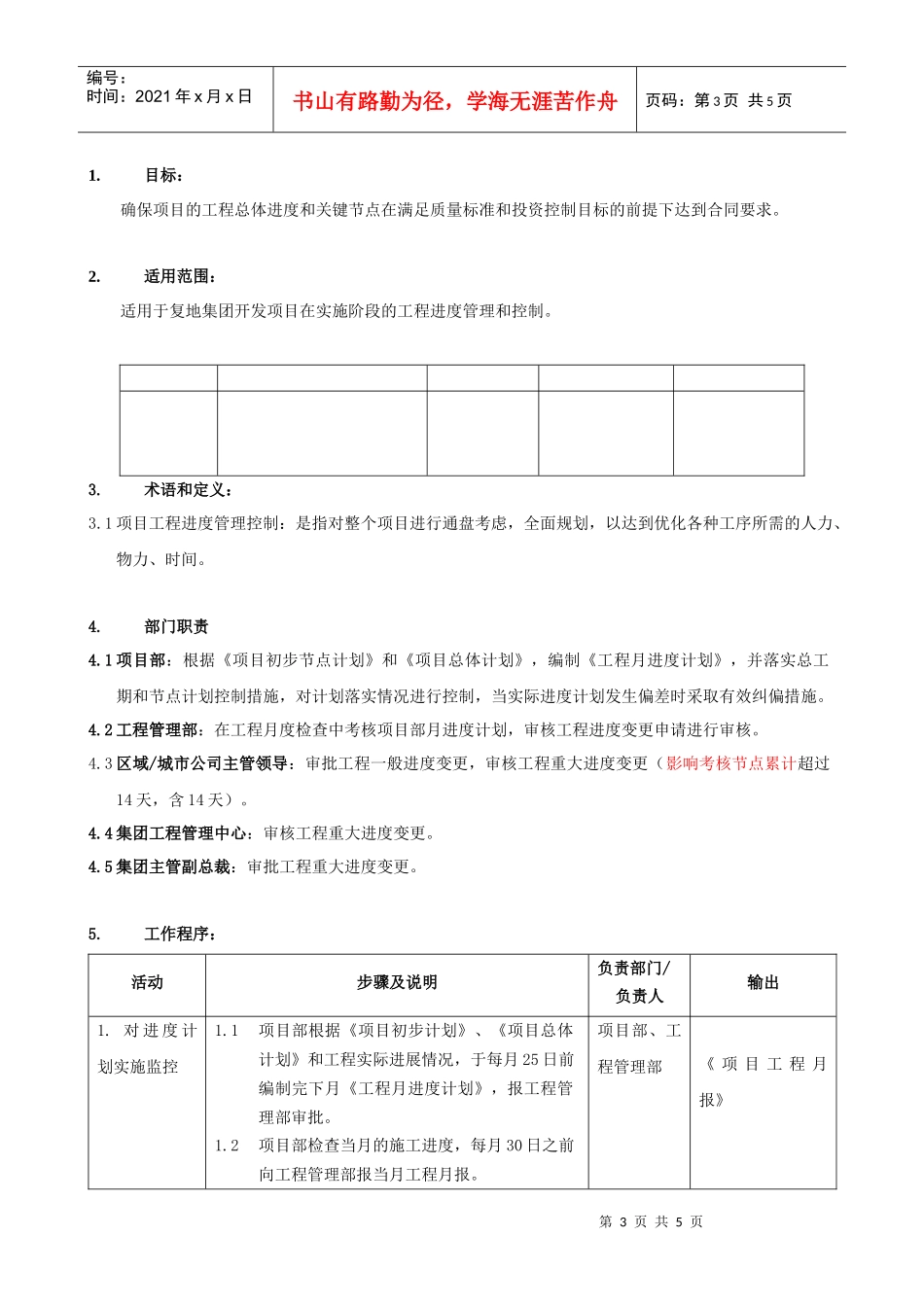

目标:确保项目的工程总体进度和关键节点在满足质量标准和投资控制目标的前提下达到合同要求
适用范围:适用于复地集团开发项目在实施阶段的工程进度管理和控制
术语和定义:3
1项目工程进度管理控制:是指对整个项目进行通盘考虑,全面规划,以达到优化各种工序所需的人力、物力、时间
1项目部:根据《项目初步节点计划》和《项目总体计划》,编制《工程月进度计划》,并落实总工期和节点计划控制措施,对计划落实情况进行控制,当实际进度计划发生偏差时采取有效纠偏措施
2工程管理部:在工程月度检查中考核项目部月进度计划,审核工程进度变更申请进行审核
3区域/城市公司主管领导:审批工程一般进度变更,审核工程重大进度变更(影响考核节点累计超过14天,含14天)
4集团工程管理中心:审核工程重大进度变更
5集团主管副总裁:审批工程重大进度变更

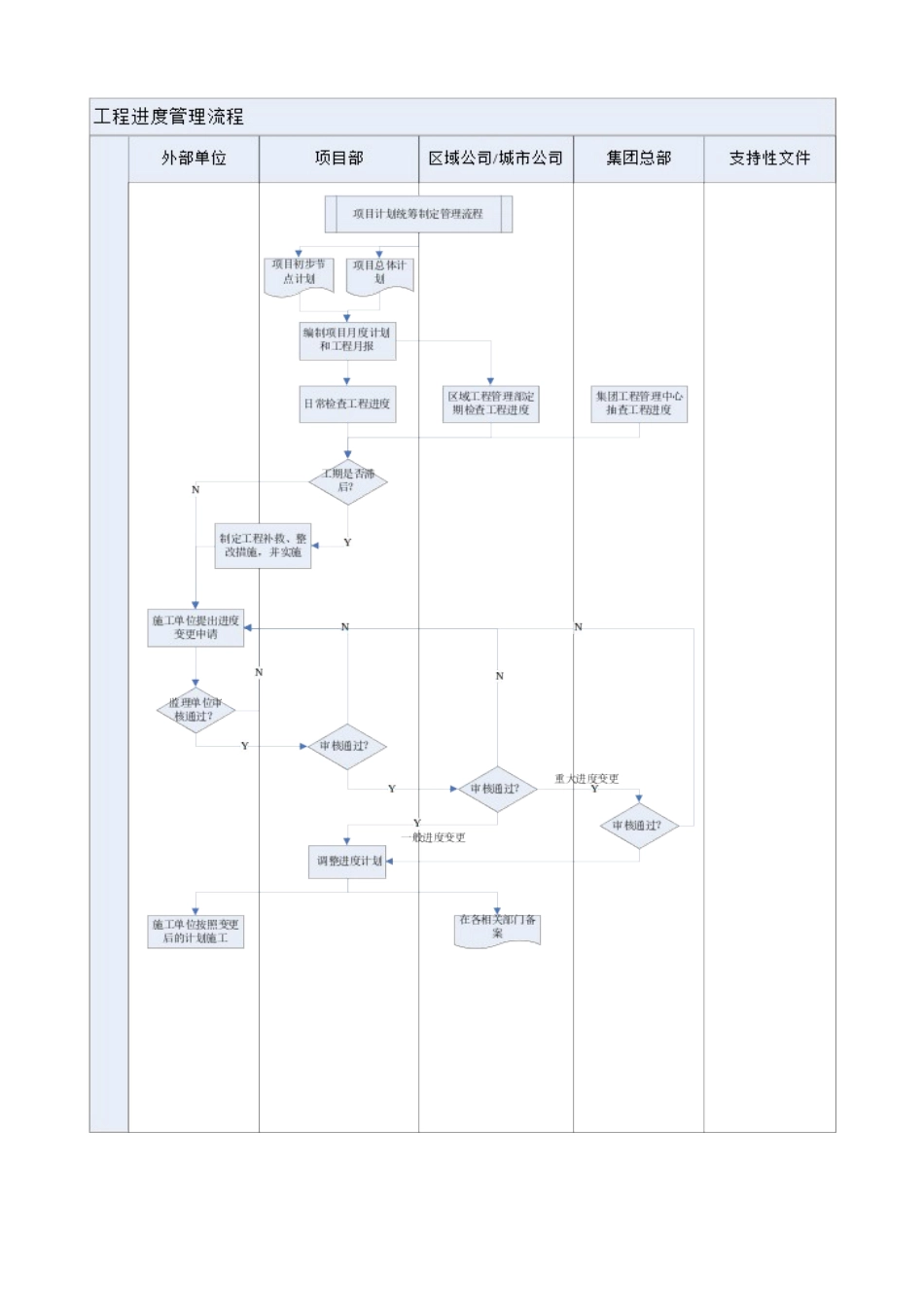

工作程序:活动步骤及说明负责部门/负责人输出1
对进度计划实施监控1
1项目部根据《项目初步计划》、《项目总体计划》和工程实际进展情况,于每月25日前编制完下月《工程月进度计划》,报工程管理部审批
2项目部检查当月的施工进度,每月30日之前向工程管理部报当月工程月报
项目部、工程管理部《项目工程月报》第4页共5页第3页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共5页活动步骤及说明负责部门/负责人输出1
3项目部对没完成当月施工进度,应分析影响进度的原因(如设计变更、报批报建、气候、供料材料、施工单位人力及物质资源等)、采取过的补救措施及下一步相应的赶工方法,经工程管理部总经理批准后报主管副总
4工程管理部应定期检查施工进度情况,并考核项目部月进度计划,集团工程管理中心不定期抽查
