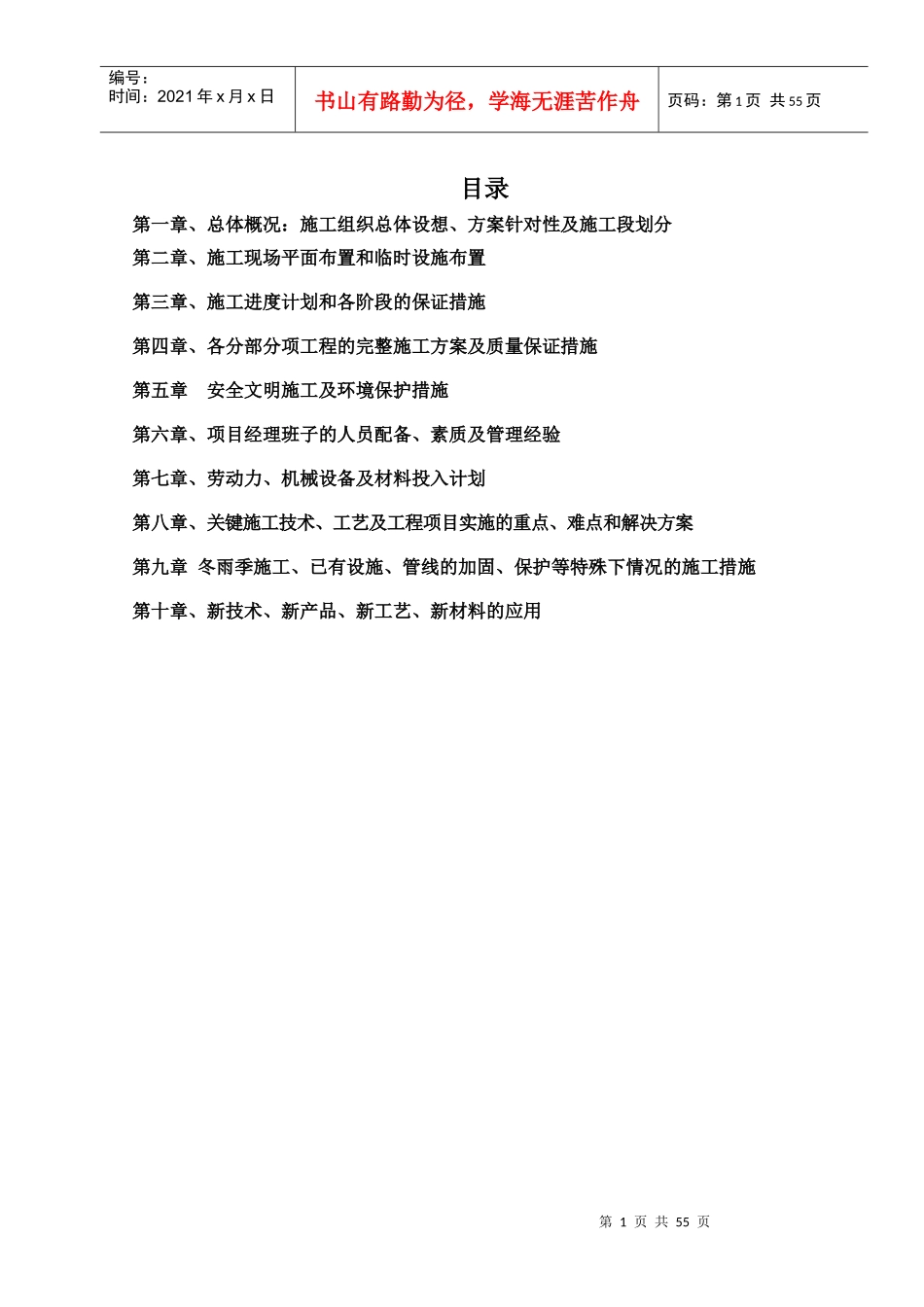

第1页共55页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共55页目录第一章、总体概况:施工组织总体设想、方案针对性及施工段划分第二章、施工现场平面布置和临时设施布置第三章、施工进度计划和各阶段的保证措施第四章、各分部分项工程的完整施工方案及质量保证措施第五章安全文明施工及环境保护措施第六章、项目经理班子的人员配备、素质及管理经验第七章、劳动力、机械设备及材料投入计划第八章、关键施工技术、工艺及工程项目实施的重点、难点和解决方案第九章冬雨季施工、已有设施、管线的加固、保护等特殊下情况的施工措施第十章、新技术、新产品、新工艺、新材料的应用第2页共55页第1页共55页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共55页第一章、总体概述:施工组织总体设想、方案针对性及施工段划分1-1:工程概况1-1-1:项目概况本工程为码头中转物流仓库项目工程,业主为张家港港务集团有限公司,建设地点:张家港市金港镇长江中路252号,招标工期为129天,投标工期为129天,质量标准为合格。1-1-2:建筑概况1、本工程为仓库,层数为一层,建筑面积为:11822m2。主要结构类型:门式刚架结构;建筑高度15.5米;基础采用桩基础,独立柱下基础;设计使用年限为:50年;抗震设计等级为:四级,设计基本地震加速;设防烈度为:6度;耐火等级为:二级。2、砌体工程:基础墙采用MU15的混凝土普通砖,Mb10水泥砂浆砌筑;内墙采用124厚纤维增强型硅酸盐板填充100厚岩棉。非承重墙采用150mm厚加气混凝土板墙(ALC板)立面体积抗压强度≥4.0MPa;其余为注明墙体采用C75系列轻钢龙骨。3、砼:采用商品砼。4、屋面做法:混凝土屋面:防水选用高聚物改性沥青防水卷材、合成高分子防水涂料及水泥基防水涂料。保温采用挤塑聚苯乙烯板。保护层采用细石混凝土按刚性防水要求施工,内铺设钢筋网片。金属板屋面:采用材厚0.65mm镀铝锌压型板,屋面采光板采用板厚2.0mm耐候性FRP采光板,材质为玻璃纤维强化聚酯树脂。保温采用粉红色超细玻璃棉毡5、门窗:镀锌钢板门门、断热型铝合金窗第3页共55页第2页共55页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共55页1-1-3:结构概况项目内容基础类型桩基础、独立柱下基础结构类型门式刚架抗震设防抗震设防烈度6度,抗震设防类别为重点设防。±0.00以下结构独立柱下基础±0.00以上结构门式刚架1-1-4:施工条件拟建项目位于张家港市金港镇长江中路252号。施工用电、供水由业主提供临时水源接口及电源接口。1-2:方案针对性分析1.本工程所处地段交通运输方便,施工场地较理想,能满足施工要求。连续施工期间必须设专人进行交通协调联络。2.本工程施工地点位于业主用地范围内,必须把环境保护和安全防护作为施工管理的重点之一。3.由于本工程功能用途为仓库用房工程,如何防治和消除类似工程施工中的常见弊病,成为本次施工组织的重要议题。4.根据本工程自身的施工特点,施工中现场主要布置施工机械及各项材料堆放及制作场等。施工中为配合施工现场场地的布置,本工程材料输送要注意按计划分批进场,尽量减少占用场地。5.本工程施工用电、用水能满足施工要求。1-3:编制依据、编制说明及施工段划分1-3-1:编制依据1、本项目的招标文件、包括全部章节、补充答疑文件和附件。2、招标人提供的本项目的建筑、结构、水电工程图纸。3、国家和行业现行的施工及验收规范。4、安全生产和文明施工应贯彻的标准规范规程。第4页共55页第3页共55页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共55页5、《建筑法》、《消防法》、《安全生产法》、《建设工程质量管理条例》、《工程建设标准强制性条文》等法律法规。6、我公司的质量管理体系及技术经济条件(包括技术装备、人员素质、管理水平和施工能力)及内部管理的各项规定。7、工程特点、现场条件等综合情况。1-3-2:编制说明1、本工程建筑设计新颖,功能齐全。抓住本工程的特征及施工的重点、难点,认真研究其主要的施工方法及施工技术措施,是本施工方案的关键。建立完整的工程质量保证体系及质量保证措施...
