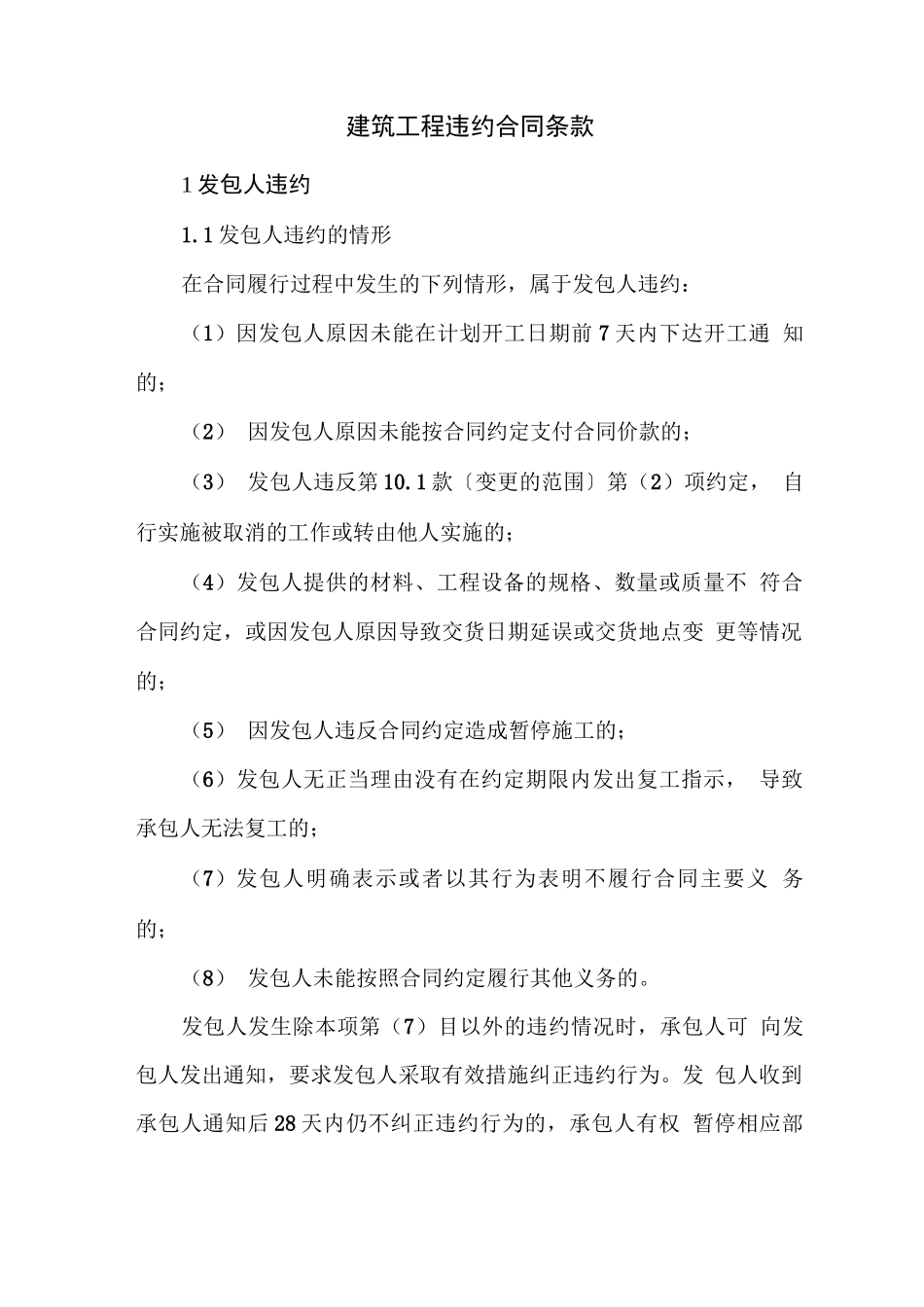

建筑工程违约合同条款1发包人违约1
1发包人违约的情形在合同履行过程中发生的下列情形,属于发包人违约:(1)因发包人原因未能在计划开工日期前7天内下达开工通知的;(2)因发包人原因未能按合同约定支付合同价款的;(3)发包人违反第10
1款〔变更的范围〕第(2)项约定,自行实施被取消的工作或转由他人实施的;(4)发包人提供的材料、工程设备的规格、数量或质量不符合合同约定,或因发包人原因导致交货日期延误或交货地点变更等情况的;(5)因发包人违反合同约定造成暂停施工的;(6)发包人无正当理由没有在约定期限内发出复工指示,导致承包人无法复工的;(7)发包人明确表示或者以其行为表明不履行合同主要义务的;(8)发包人未能按照合同约定履行其他义务的
发包人发生除本项第(7)目以外的违约情况时,承包人可向发包人发出通知,要求发包人采取有效措施纠正违约行为
发包人收到承包人通知后28天内仍不纠正违约行为的,承包人有权暂停相应部位工程施工,并通知监理人

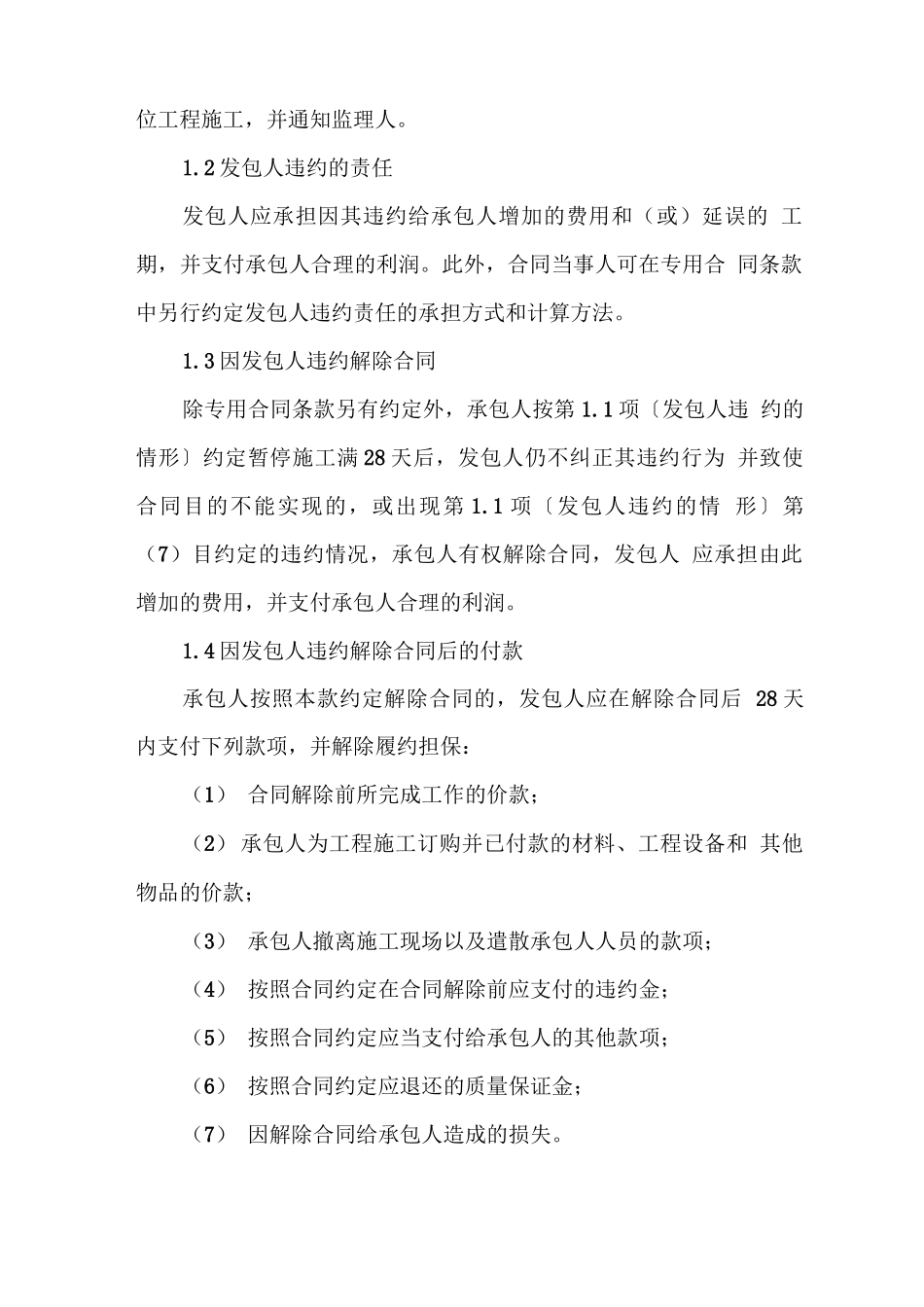

2发包人违约的责任发包人应承担因其违约给承包人增加的费用和(或)延误的工期,并支付承包人合理的利润
此外,合同当事人可在专用合同条款中另行约定发包人违约责任的承担方式和计算方法
3因发包人违约解除合同除专用合同条款另有约定外,承包人按第1
1项〔发包人违约的情形〕约定暂停施工满28天后,发包人仍不纠正其违约行为并致使合同目的不能实现的,或出现第1
1项〔发包人违约的情形〕第(7)目约定的违约情况,承包人有权解除合同,发包人应承担由此增加的费用,并支付承包人合理的利润
4因发包人违约解除合同后的付款承包人按照本款约定解除合同的,发包人应在解除合同后28天内支付下列款项,并解除履约担保:(1)合同解除前所完成工作的价款;(2)承包人为工程施工订购并已付款的材料、工程设备和其他物品的价款;(3)承包人撤离施工现场以及遣散承包人人员的款项;
