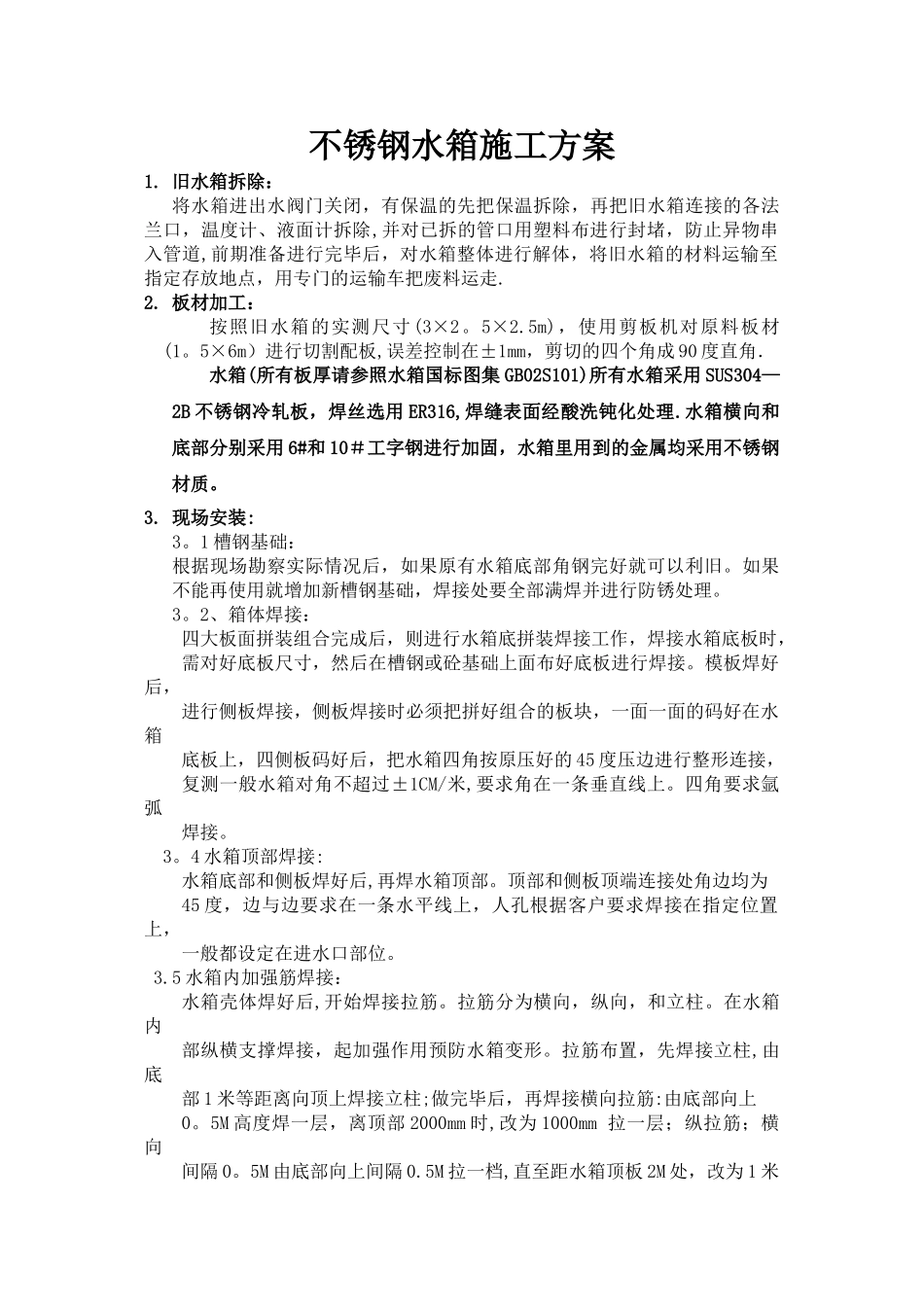

水箱施工方案完整(完整版资料,可直接使用可编辑,推荐下载)不锈钢水箱施工方案1
旧水箱拆除:将水箱进出水阀门关闭,有保温的先把保温拆除,再把旧水箱连接的各法兰口,温度计、液面计拆除,并对已拆的管口用塑料布进行封堵,防止异物串入管道,前期准备进行完毕后,对水箱整体进行解体,将旧水箱的材料运输至指定存放地点,用专门的运输车把废料运走
板材加工:按照旧水箱的实测尺寸(3×2
5m),使用剪板机对原料板材(1
5×6m)进行切割配板,误差控制在±1mm,剪切的四个角成 90 度直角.水箱(所有板厚请参照水箱国标图集 GB02S101)所有水箱采用 SUS304—2B 不锈钢冷轧板,焊丝选用 ER316,焊缝表面经酸洗钝化处理
水箱横向和底部分别采用 6#和 10#工字钢进行加固,水箱里用到的金属均采用不锈钢材质
现场安装:3
1 槽钢基础:根据现场勘察实际情况后,如果原有水箱底部角钢完好就可以利旧
如果不能再使用就增加新槽钢基础,焊接处要全部满焊并进行防锈处理
2、箱体焊接:四大板面拼装组合完成后,则进行水箱底拼装焊接工作,焊接水箱底板时,需对好底板尺寸,然后在槽钢或砼基础上面布好底板进行焊接
模板焊好后,进行侧板焊接,侧板焊接时必须把拼好组合的板块,一面一面的码好在水箱底板上,四侧板码好后,把水箱四角按原压好的 45 度压边进行整形连接,复测一般水箱对角不超过±1CM/米,要求角在一条垂直线上
四角要求氩弧焊接
4 水箱顶部焊接:水箱底部和侧板焊好后,再焊水箱顶部
顶部和侧板顶端连接处角边均为45 度,边与边要求在一条水平线上,人孔根据客户要求焊接在指定位置上,一般都设定在进水口部位
5 水箱内加强筋焊接:水箱壳体焊好后,开始焊接拉筋
拉筋分为横向,纵向,和立柱
在水箱内部纵横支撑焊接,起加强作用预防水箱变形

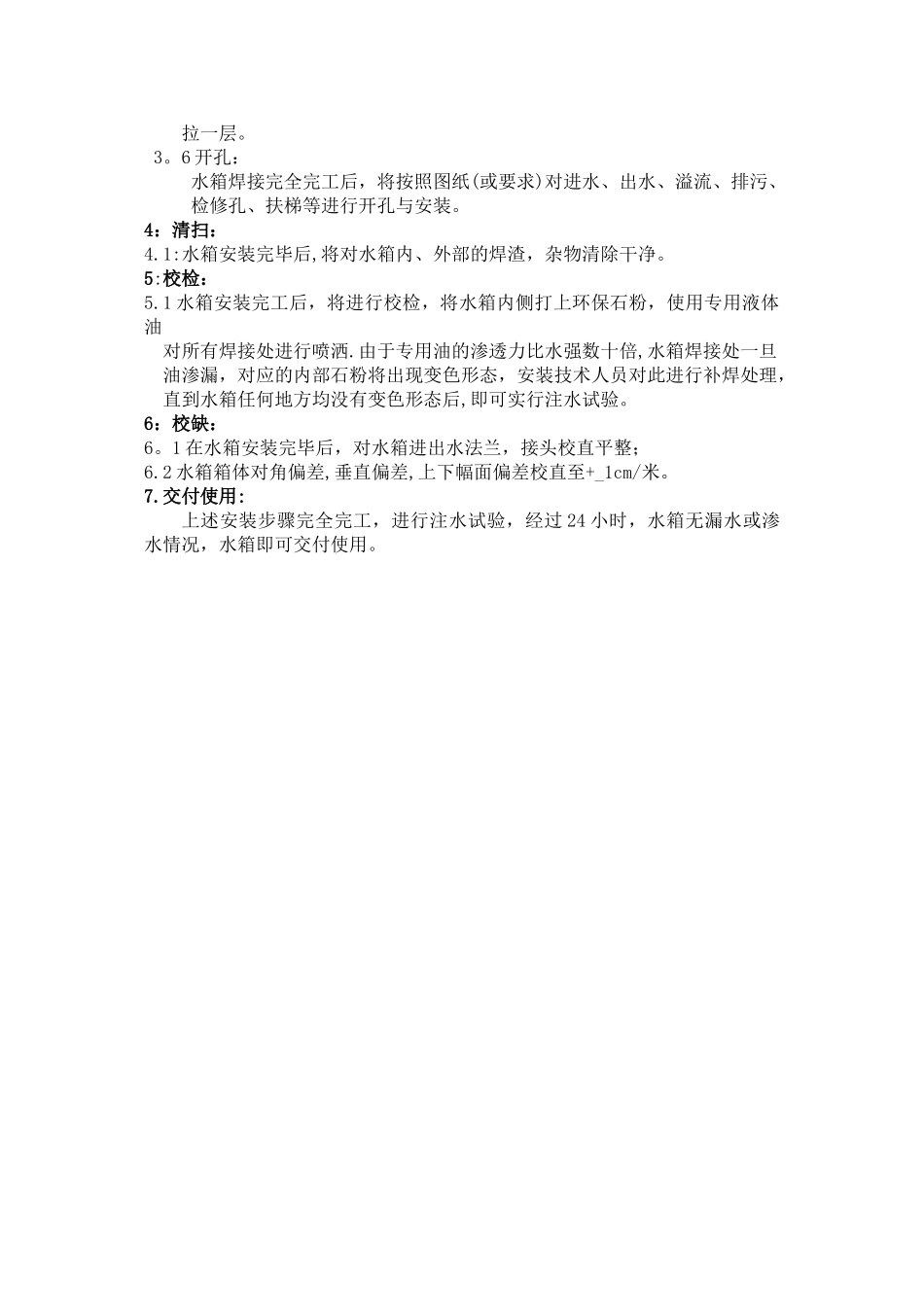

拉筋布置,先焊接立柱,由底部 1 米
