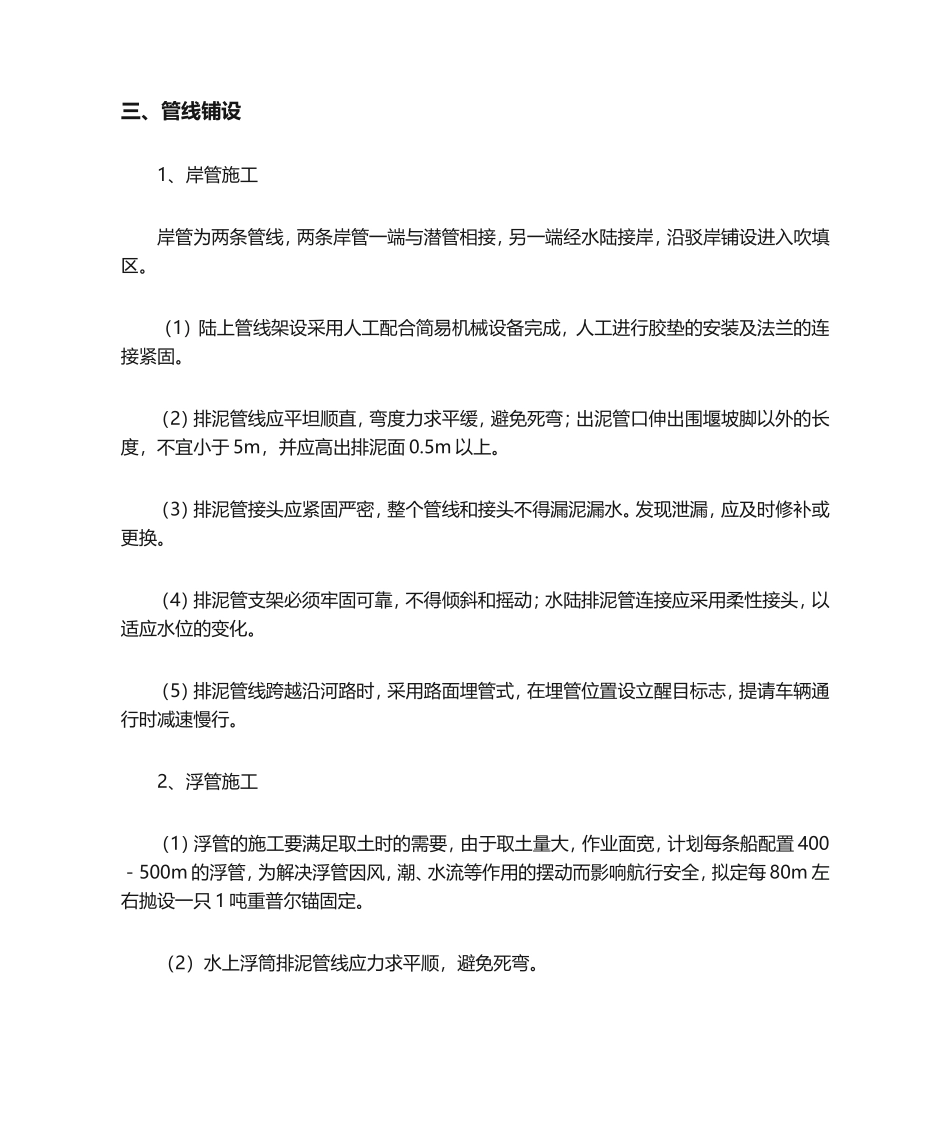

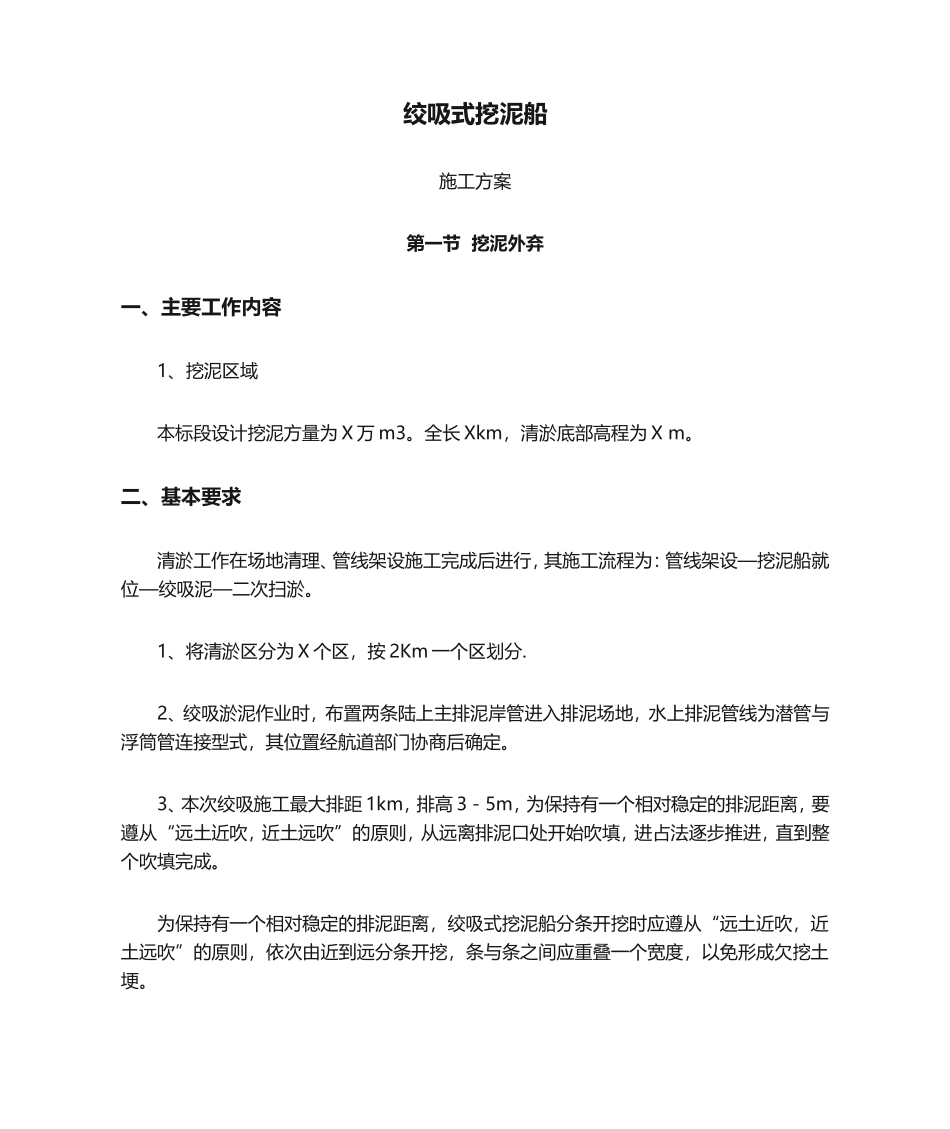

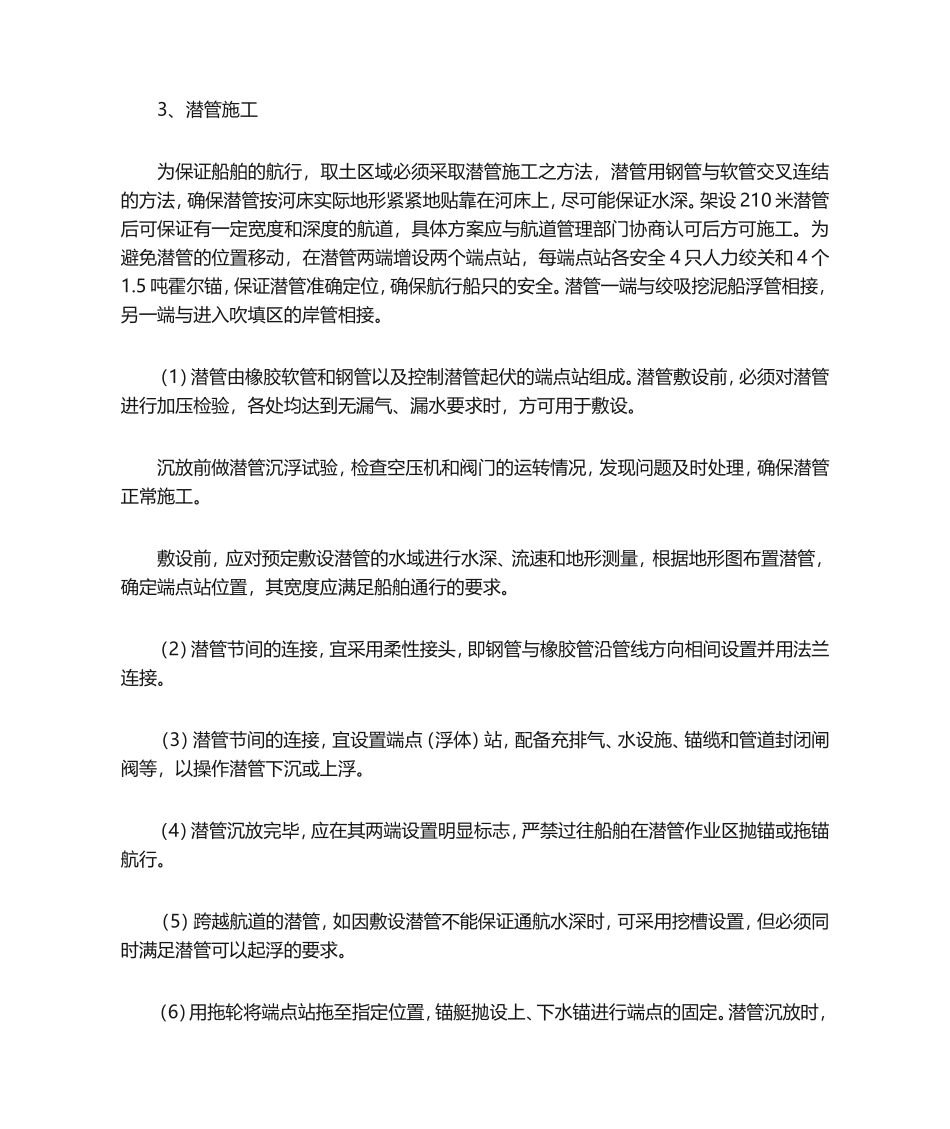

绞吸式挖泥船施工方案第一节 挖泥外弃一、主要工作内容1、挖泥区域本标段设计挖泥方量为 X 万 m3。全长 Xkm,清淤底部高程为 X m。二、基本要求清淤工作在场地清理、管线架设施工完成后进行,其施工流程为:管线架设—挖泥船就位—绞吸泥—二次扫淤。1、将清淤区分为 X 个区,按 2Km 一个区划分.2、绞吸淤泥作业时,布置两条陆上主排泥岸管进入排泥场地,水上排泥管线为潜管与浮筒管连接型式,其位置经航道部门协商后确定。3、本次绞吸施工最大排距 1km,排高 3-5m,为保持有一个相对稳定的排泥距离,要遵从“远土近吹,近土远吹”的原则,从远离排泥口处开始吹填,进占法逐步推进,直到整个吹填完成。为保持有一个相对稳定的排泥距离,绞吸式挖泥船分条开挖时应遵从“远土近吹,近土远吹”的原则,依次由近到远分条开挖,条与条之间应重叠一个宽度,以免形成欠挖土埂。三、管线铺设1、岸管施工岸管为两条管线,两条岸管一端与潜管相接,另一端经水陆接岸,沿驳岸铺设进入吹填区。(1)陆上管线架设采用人工配合简易机械设备完成,人工进行胶垫的安装及法兰的连接紧固。(2)排泥管线应平坦顺直,弯度力求平缓,避免死弯;出泥管口伸出围堰坡脚以外的长度,不宜小于 5m,并应高出排泥面 0.5m 以上。(3)排泥管接头应紧固严密,整个管线和接头不得漏泥漏水。发现泄漏,应及时修补或更换。(4)排泥管支架必须牢固可靠,不得倾斜和摇动;水陆排泥管连接应采用柔性接头,以适应水位的变化。(5)排泥管线跨越沿河路时,采用路面埋管式,在埋管位置设立醒目标志,提请车辆通行时减速慢行。2、浮管施工(1)浮管的施工要满足取土时的需要,由于取土量大,作业面宽,计划每条船配置 400-500m 的浮管,为解决浮管因风,潮、水流等作用的摆动而影响航行安全,拟定每 80m 左右抛设一只 1 吨重普尔锚固定。(2)水上浮筒排泥管线应力求平顺,避免死弯。3、潜管施工为保证船舶的航行,取土区域必须采取潜管施工之方法,潜管用钢管与软管交叉连结的方法,确保潜管按河床实际地形紧紧地贴靠在河床上,尽可能保证水深。架设 210 米潜管后可保证有一定宽度和深度的航道,具体方案应与航道管理部门协商认可后方可施工。为避免潜管的位置移动,在潜管两端增设两个端点站,每端点站各安全 4 只人力绞关和 4 个1.5 吨霍尔锚,保证潜管准确定位,确保航行船只的安全。潜管一端与绞吸挖泥船浮管相接,另一端与进入吹填区的岸管相接。(1...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

绞吸式挖泥船施工方案完整

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
